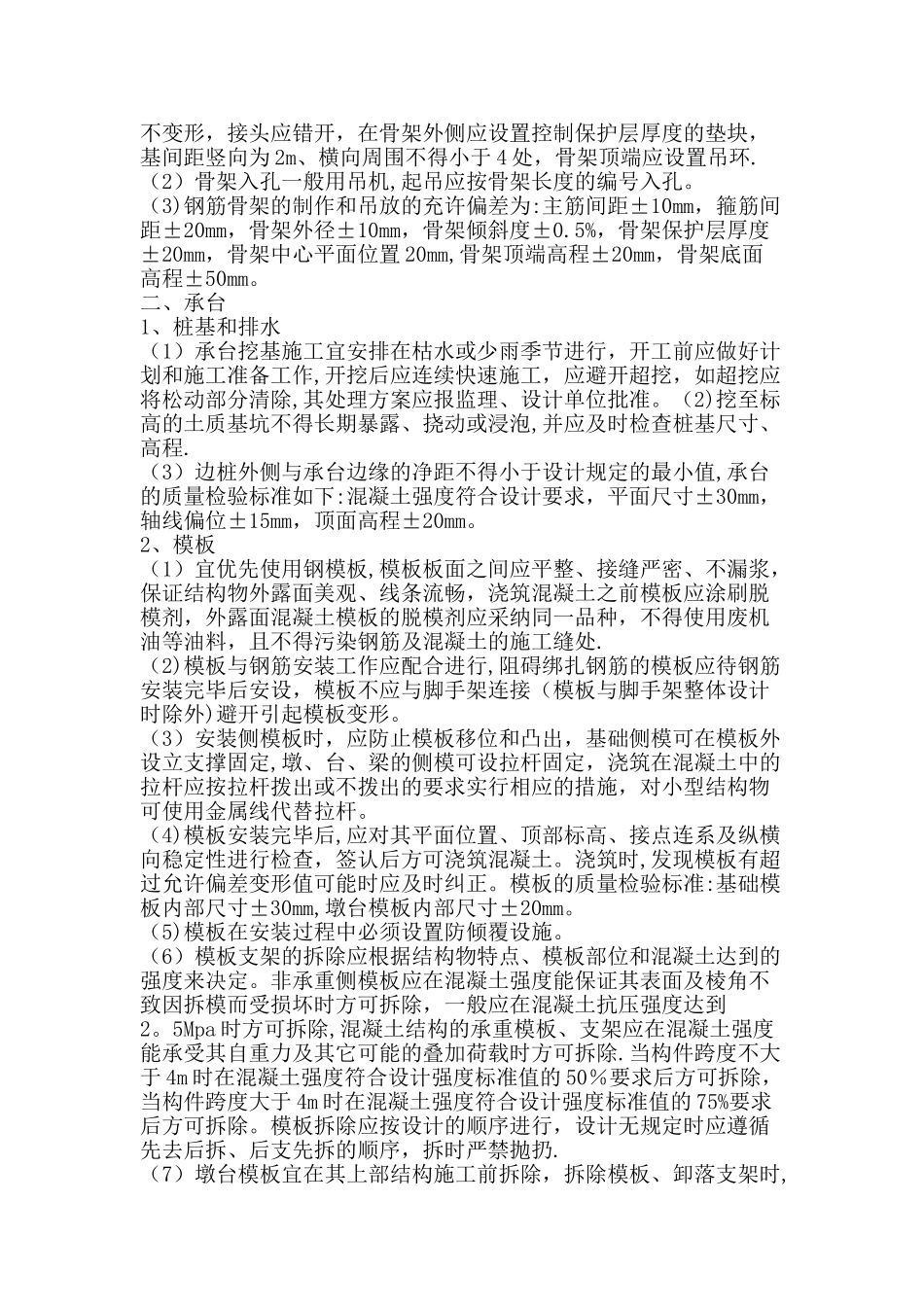

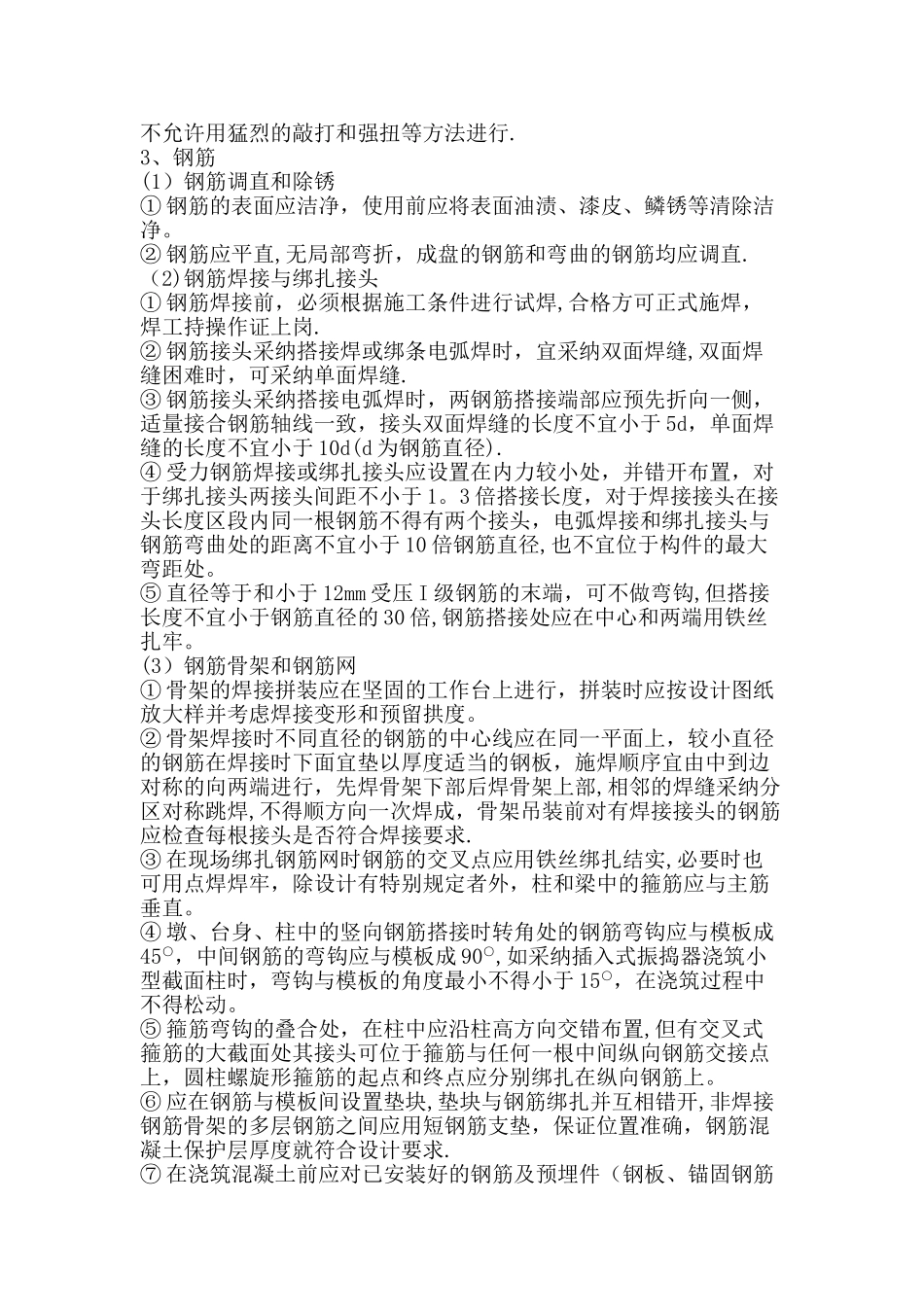

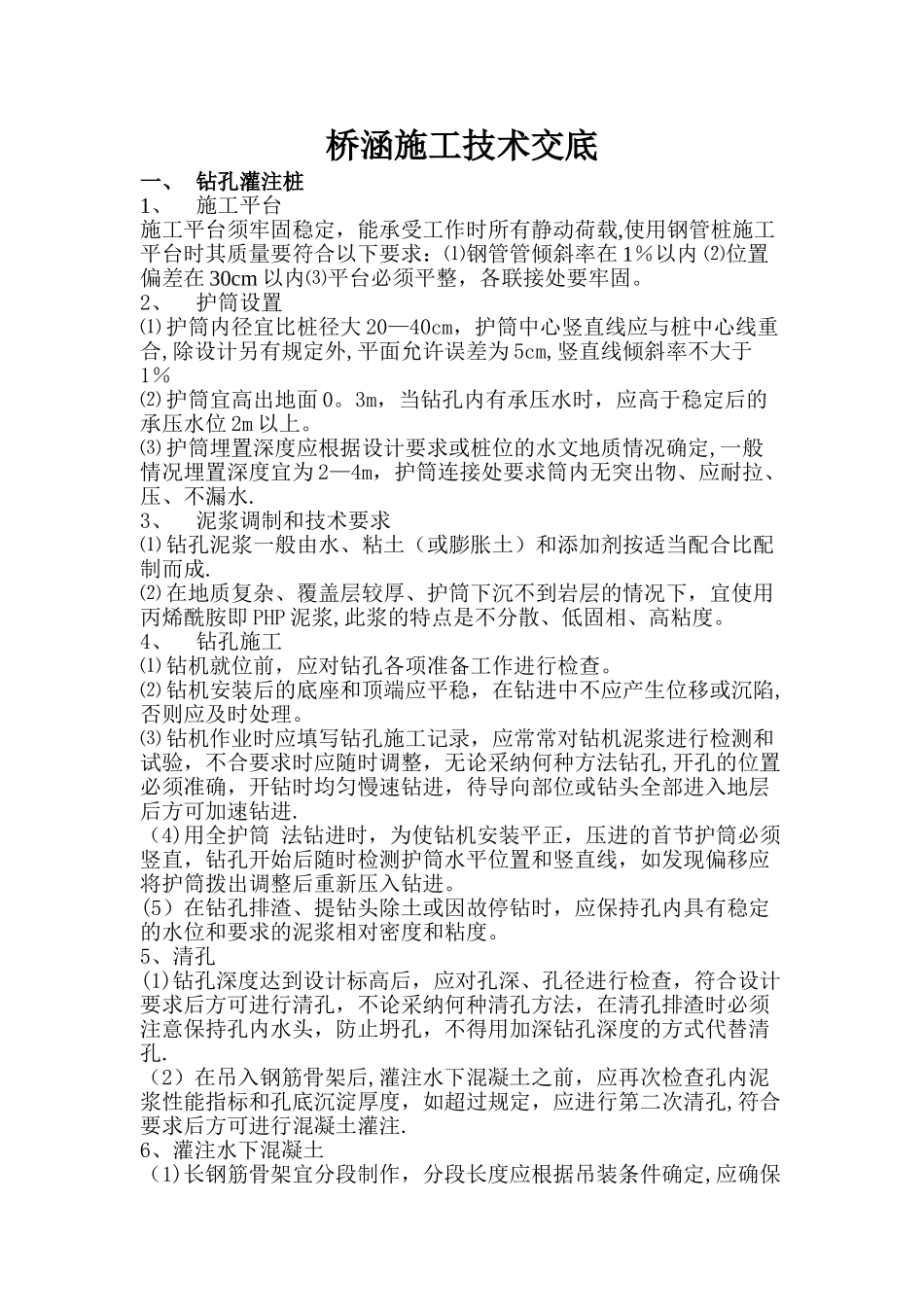

桥涵施工技术交底一、 钻孔灌注桩1、施工平台施工平台须牢固稳定,能承受工作时所有静动荷载,使用钢管桩施工平台时其质量要符合以下要求:⑴钢管管倾斜率在 1%以内 ⑵位置偏差在 30cm 以内⑶平台必须平整,各联接处要牢固。2、护筒设置⑴ 护筒内径宜比桩径大 20—40cm,护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为 5cm,竖直线倾斜率不大于1%⑵ 护筒宜高出地面 0。3m,当钻孔内有承压水时,应高于稳定后的承压水位 2m 以上。⑶ 护筒埋置深度应根据设计要求或桩位的水文地质情况确定,一般情况埋置深度宜为 2—4m,护筒连接处要求筒内无突出物、应耐拉、压、不漏水.3、泥浆调制和技术要求⑴ 钻孔泥浆一般由水、粘土(或膨胀土)和添加剂按适当配合比配制而成.⑵ 在地质复杂、覆盖层较厚、护筒下沉不到岩层的情况下,宜使用丙烯酰胺即 PHP 泥浆,此浆的特点是不分散、低固相、高粘度。4、钻孔施工⑴ 钻机就位前,应对钻孔各项准备工作进行检查。⑵ 钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷,否则应及时处理。⑶ 钻机作业时应填写钻孔施工记录,应常常对钻机泥浆进行检测和试验,不合要求时应随时调整,无论采纳何种方法钻孔,开孔的位置必须准确,开钻时均匀慢速钻进,待导向部位或钻头全部进入地层后方可加速钻进.(4)用全护筒 法钻进时,为使钻机安装平正,压进的首节护筒必须竖直,钻孔开始后随时检测护筒水平位置和竖直线,如发现偏移应将护筒拨出调整后重新压入钻进。(5)在钻孔排渣、提钻头除土或因故停钻时,应保持孔内具有稳定的水位和要求的泥浆相对密度和粘度。5、清孔(1)钻孔深度达到设计标高后,应对孔深、孔径进行检查,符合设计要求后方可进行清孔,不论采纳何种清孔方法,在清孔排渣时必须注意保持孔内水头,防止坍孔,不得用加深钻孔深度的方式代替清孔.(2)在吊入钢筋骨架后,灌注水下混凝土之前,应再次检查孔内泥浆性能指标和孔底沉淀厚度,如超过规定,应进行第二次清孔,符合要求后方可进行混凝土灌注.6、灌注水下混凝土(1)长钢筋骨架宜分段制作,分段长度应根据吊装条件确定,应确保不变形,接头应错开,在骨架外侧应设置控制保护层厚度的垫块,基间距竖向为 2m、横向周围不得小于 4 处,骨架顶端应设置吊环.(2)骨架入孔一般用吊机,起吊应按骨架长度的编号入孔。(3)钢筋骨架的制作和吊放的充许偏差为:主筋间距±10mm,箍筋间距±20mm,骨架外径±10mm,骨架倾...
