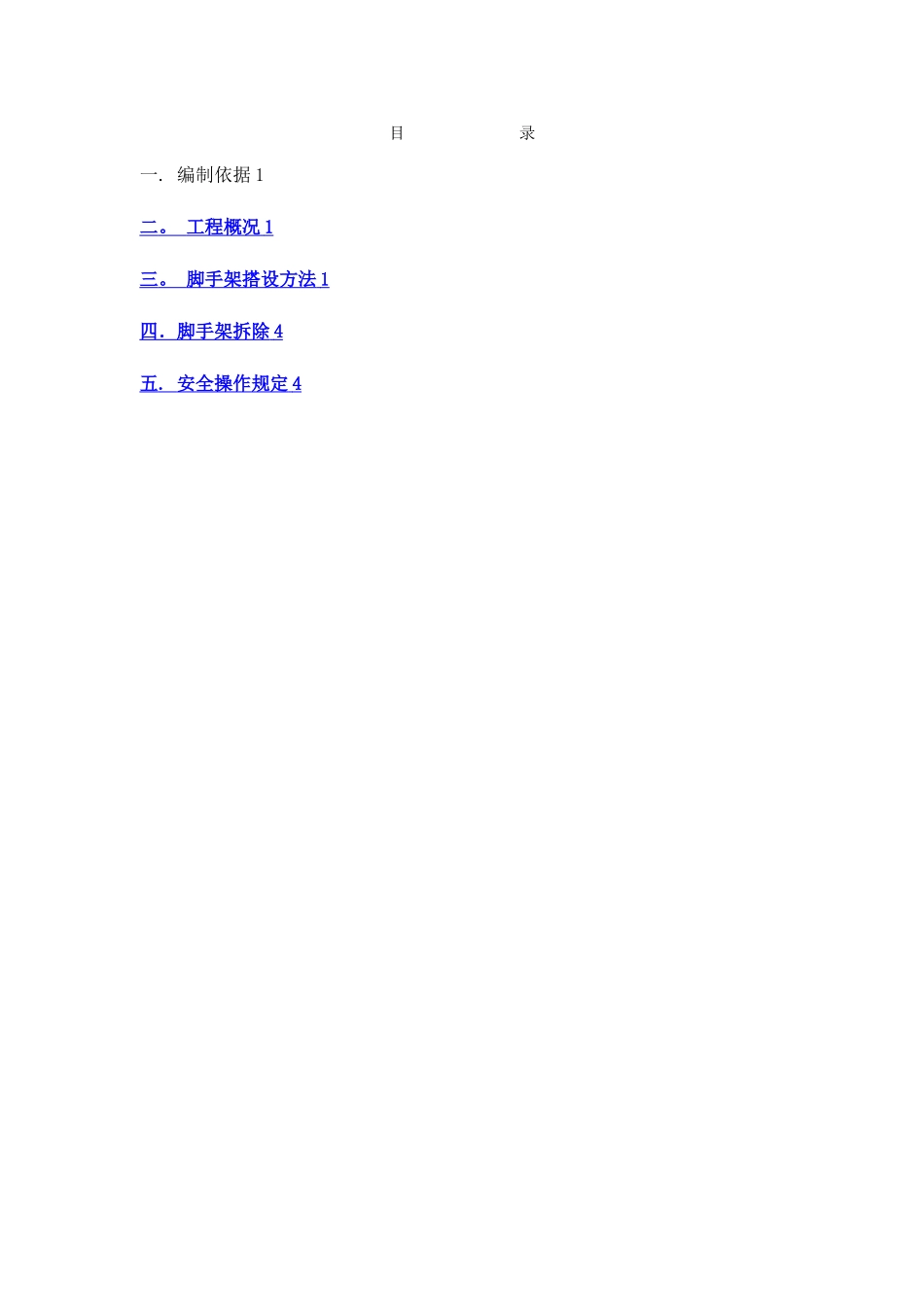

目 录一. 编制依据 1二 。 工程概况 1 三 。 脚手架搭设方法 1 四.脚手架拆除 4 五 . 安全操作规定 4 一。 编制依据1) <<建筑安装工程安全技术规程-第四章,脚手架>〉。2) 〈〈建筑施工高空作业安全技术法律规范-第五章,操作平台与交叉安全防护〉〉。3) 中华人民共和国国家标准〈〈特种作业人员安全技术考核管理规则〉〉.4) 中华人民共和国建设部标准〈<建筑施工安全检查法标准>>.二. 工程概况1。 工程特点:本工程为 20 米预应力混凝土 T 梁桥,脚手架主要用于墩、台施工的安全防护。2。 本脚手架工程特点1) 脚手架封顶高度最高为约为 17m,在施工中应遵守国家、有关脚手架的要求和规定。2) 本工程脚手架用于安全防护及工人工作平台使用。架构方式随施工需要而变化。三。 脚手架搭设方法本工程采纳扣件式钢管脚手架,根据工程有用需要搭设双排脚手架,沿外围形成一个封闭的脚手架体系, 本工程脚手架在结构施工中,用做人员的操作平台.在结构施工阶段,操作层满铺脚手板.脚手架排距 1.2m,脚手架里侧立杆距结构面外侧围护结构0.30m。在施工中,作业面上必须连续满铺两层脚手板.下层作为作业,上层作为作业防护.1。 立杆搭设1) 脚手架外侧立杆采纳单立杆,单立杆纵距为 1。50m,内侧采纳单立杆,立杆间距 1。50m.因构筑物外形和用途需要,立杆纵距可稍作调整,立杆排距1。20m。里排立杆与二次结构墙面之间净距 0。30m,外排立杆与墙面净距1。50m。2) 相邻立杆接头应错开 2~3m,必须使用一字扣件连接,不得用十字扣件接在大横杆上或用转轴扣件搭接,立杆必须垂直,允许偏差 1/200 立杆高度.里、外排两立杆的连线要与墙面垂直。3) 脚手架搭设到构筑物顶面时,里排立杆要高于构筑物顶面 1~1.5m,外排立杆要高于构筑物顶面 1~1。5m,搭设两道护身栏,并挂密目安全网。2。 大横杆搭设1) 脚手架纵、横方向必须各设置一道扫地杆,各处立杆下端支撑点在同一标高上,因此设置通长扫地杆。2) 本工程脚手架大横杆步距 1.8m,可以根据高度作适当调整,以满足操作层操作的需要,但不应超过 1。8m。大横杆搭设必需水平连接,使用一字卡通长连接,不得用转轴卡连接,同步的内排接头及同排的上下步接头均需错开一个竖杆间距。大横杆与立杆的连接应使用十字卡,不得使用转轴卡替代因转轴卡强度大大低于十字卡,替用易发生安全事故。3. 小横杆搭设:小横杆间距随立杆间距 1。50m 左右,小横杆铺板时,间距不得...
