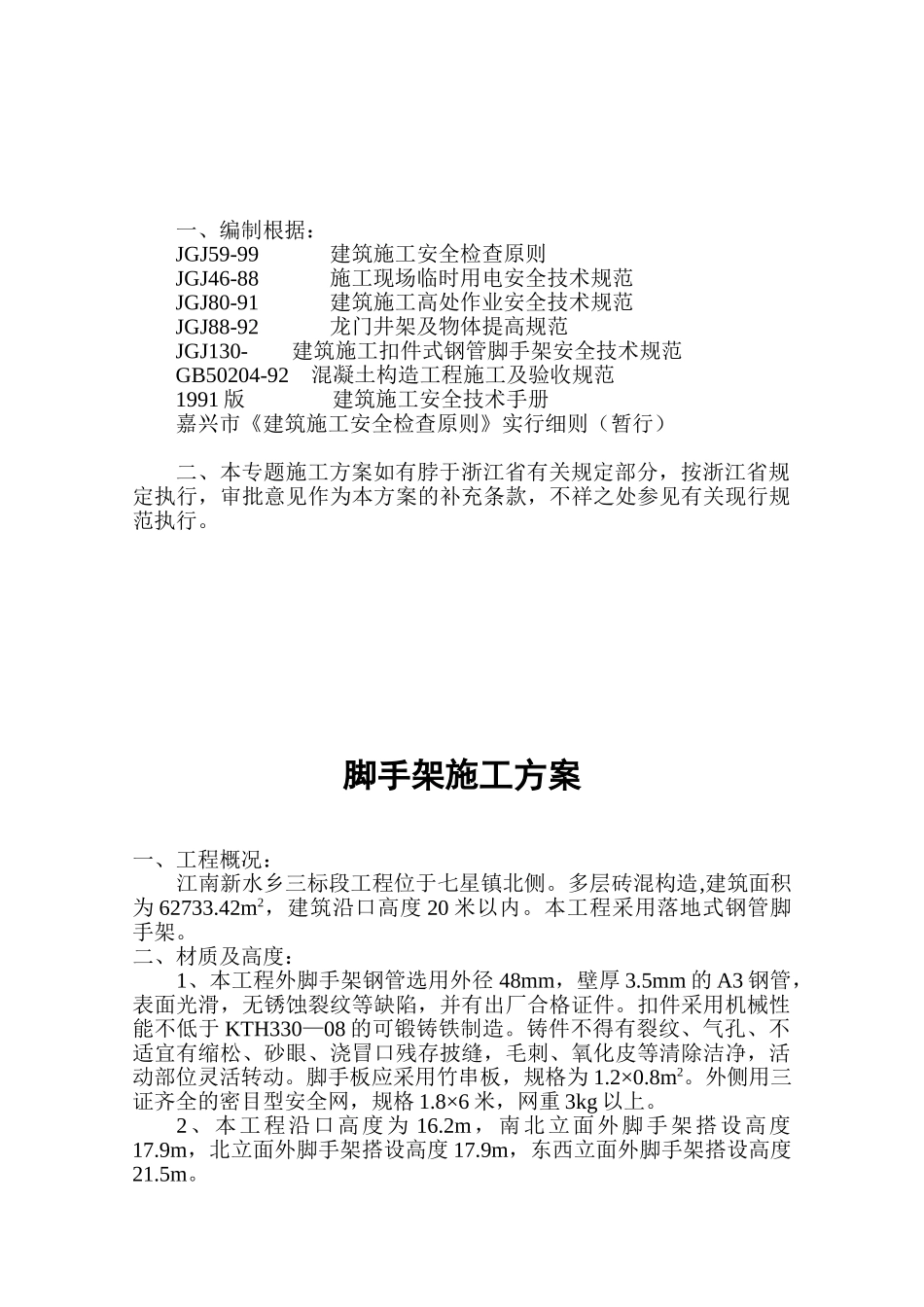

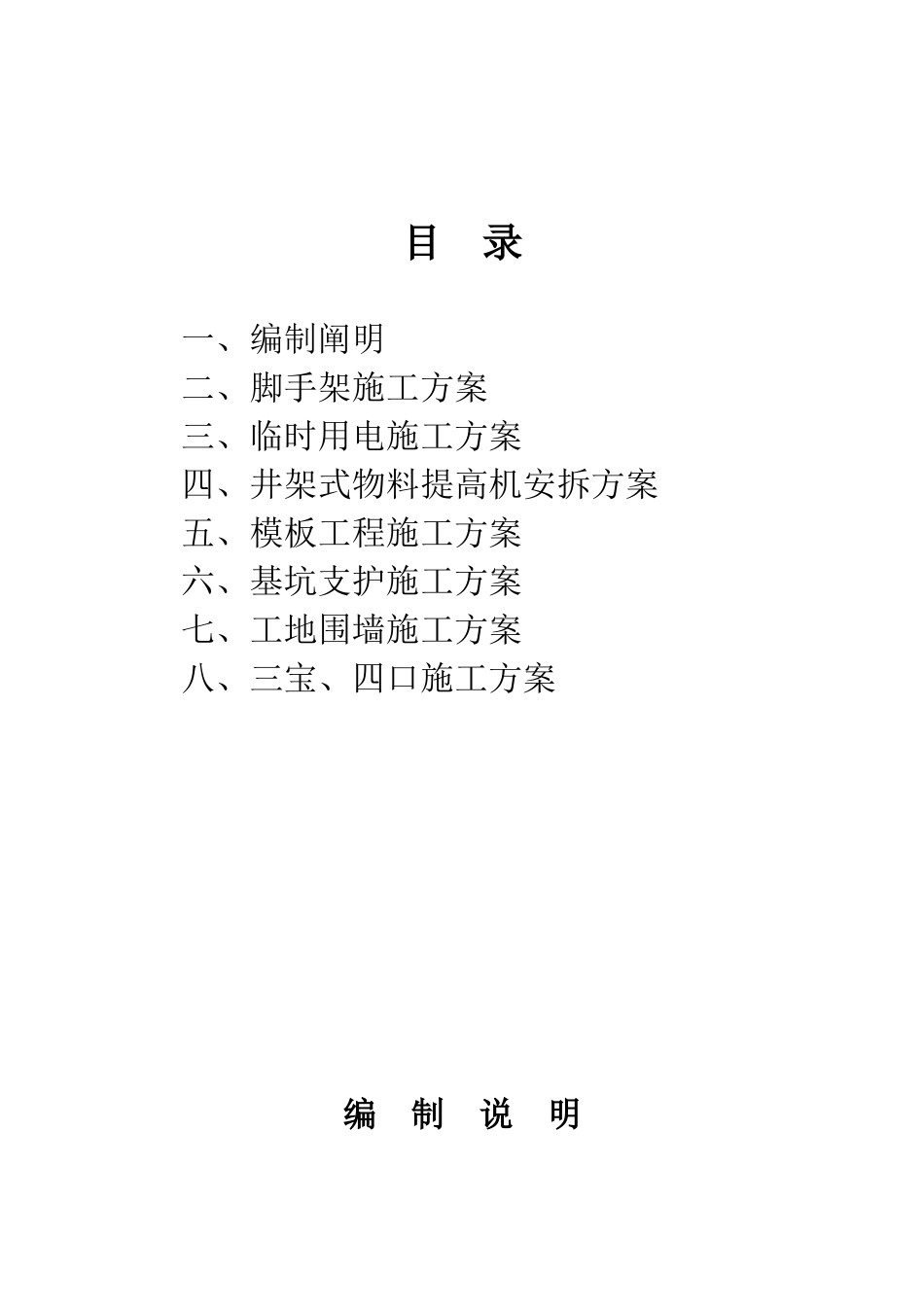

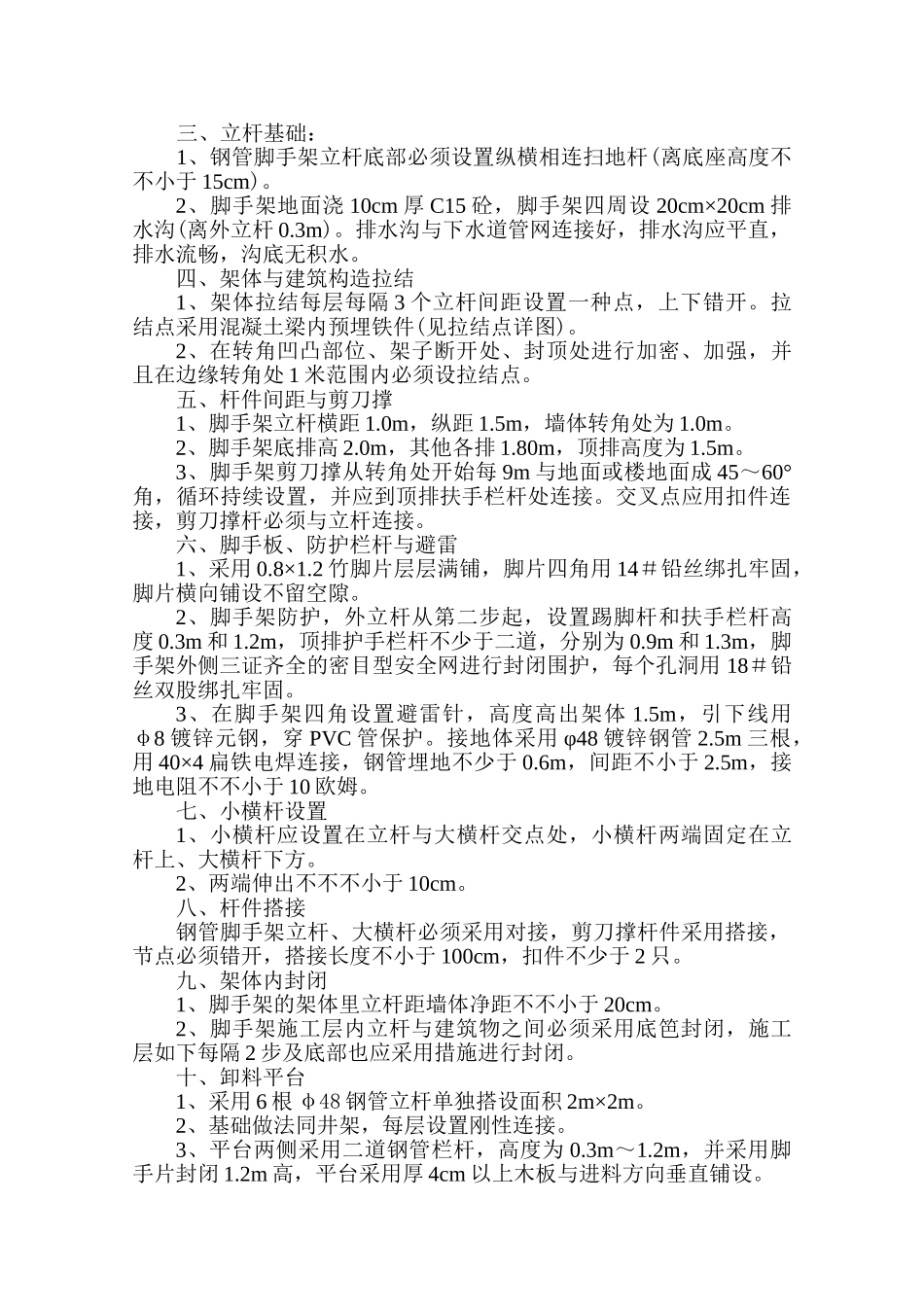

目 录一、编制阐明二、脚手架施工方案三、临时用电施工方案四、井架式物料提高机安拆方案五、模板工程施工方案六、基坑支护施工方案七、工地围墙施工方案八、三宝、四口施工方案编 制 说 明一、编制根据:JGJ59-99 建筑施工安全检查原则JGJ46-88 施工现场临时用电安全技术规范JGJ80-91 建筑施工高处作业安全技术规范JGJ88-92 龙门井架及物体提高规范JGJ130- 建筑施工扣件式钢管脚手架安全技术规范GB50204-92 混凝土构造工程施工及验收规范1991 版 建筑施工安全技术手册嘉兴市《建筑施工安全检查原则》实行细则(暂行)二、本专题施工方案如有脖于浙江省有关规定部分,按浙江省规定执行,审批意见作为本方案的补充条款,不祥之处参见有关现行规范执行。 脚手架施工方案一、工程概况:江南新水乡三标段工程位于七星镇北侧。多层砖混构造,建筑面积为 62733.42m2,建筑沿口高度 20 米以内。本工程采用落地式钢管脚手架。二、材质及高度:1、本工程外脚手架钢管选用外径 48mm,壁厚 3.5mm 的 A3 钢管,表面光滑,无锈蚀裂纹等缺陷,并有出厂合格证件。扣件采用机械性能不低于 KTH330—08 的可锻铸铁制造。铸件不得有裂纹、气孔、不适宜有缩松、砂眼、浇冒口残存披缝,毛刺、氧化皮等清除洁净,活动部位灵活转动。脚手板应采用竹串板,规格为 1.2×0.8m2。外侧用三证齐全的密目型安全网,规格 1.8×6 米,网重 3kg 以上。2、本工程沿口高度为 16.2m,南北立面外脚手架搭设高度17.9m,北立面外脚手架搭设高度 17.9m,东西立面外脚手架搭设高度21.5m。三、立杆基础:1、钢管脚手架立杆底部必须设置纵横相连扫地杆(离底座高度不不小于 15cm)。2、脚手架地面浇 10cm 厚 C15 砼,脚手架四周设 20cm×20cm 排水沟(离外立杆 0.3m)。排水沟与下水道管网连接好,排水沟应平直,排水流畅,沟底无积水。四、架体与建筑构造拉结1、架体拉结每层每隔 3 个立杆间距设置一种点,上下错开。拉结点采用混凝土梁内预埋铁件(见拉结点详图)。2、在转角凹凸部位、架子断开处、封顶处进行加密、加强,并且在边缘转角处 1 米范围内必须设拉结点。五、杆件间距与剪刀撑1、脚手架立杆横距 1.0m,纵距 1.5m,墙体转角处为 1.0m。2、脚手架底排高 2.0m,其他各排 1.80m,顶排高度为 1.5m。3、脚手架剪刀撑从转角处开始每 9m 与地面或楼地面成 45~60°角,循环持续设置,并应到顶排扶手栏杆处连接。交叉点应用扣件连接,剪刀撑杆...
