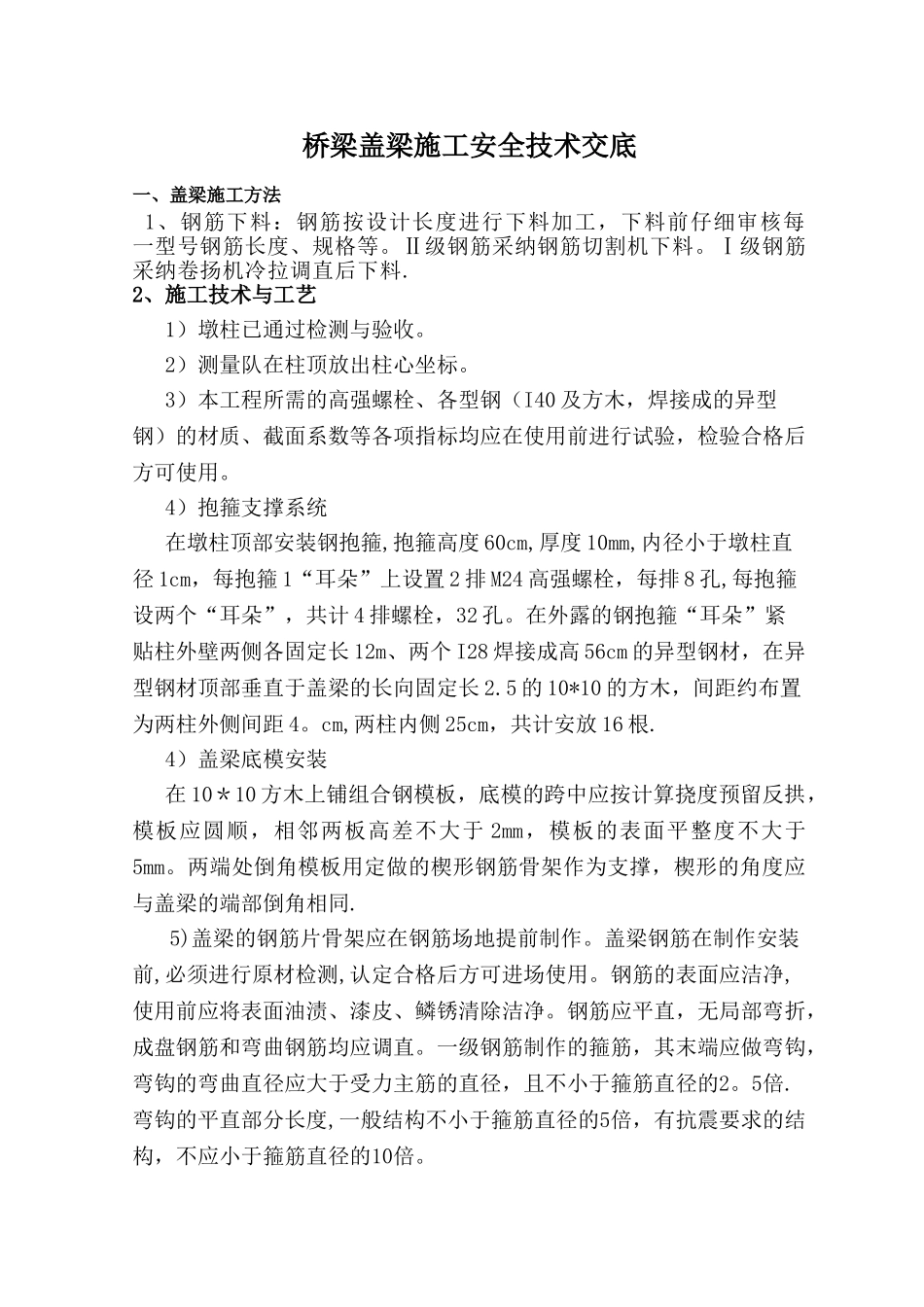

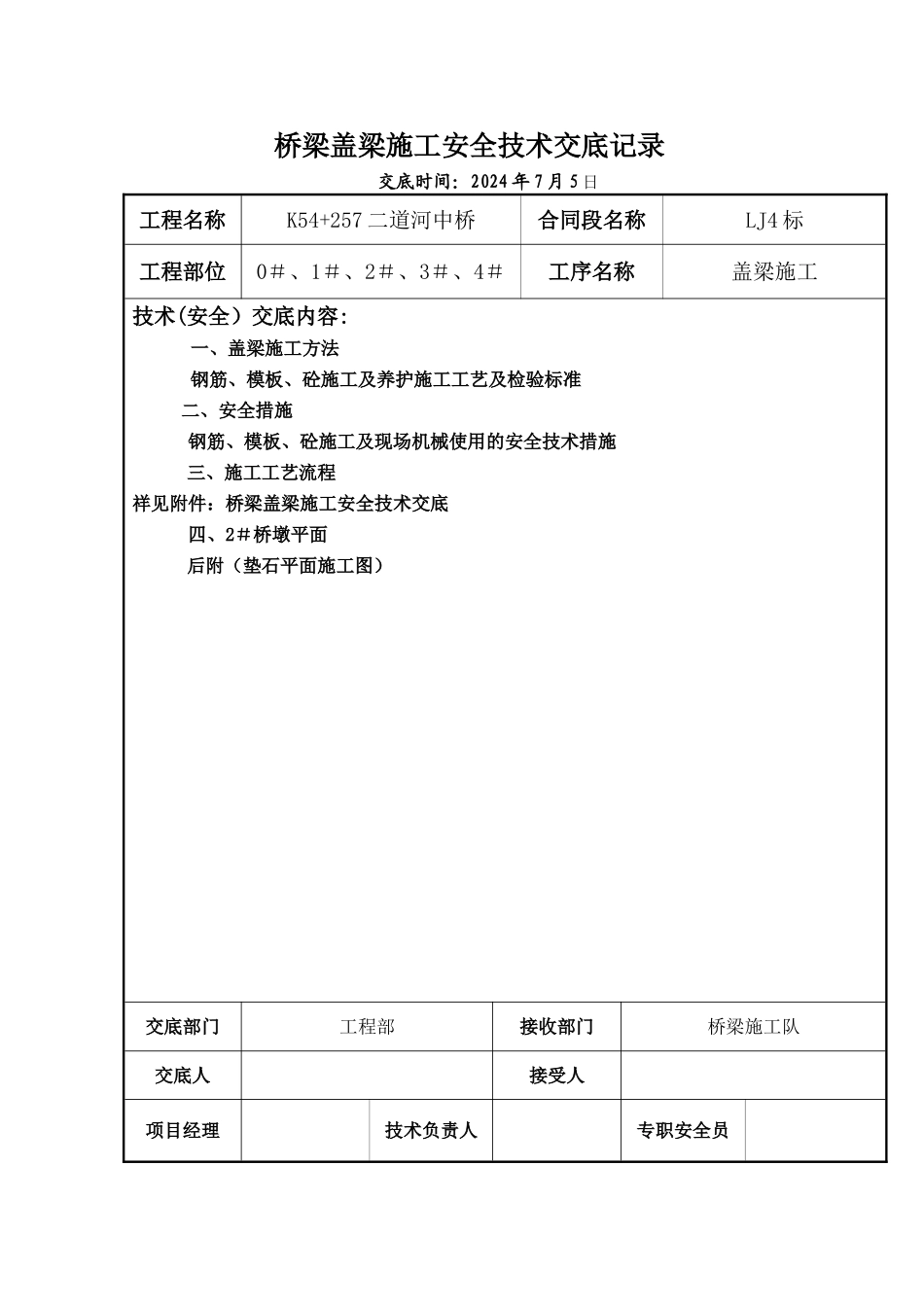

桥梁盖梁施工安全技术交底记录 交底时间:2024 年 7 月 5 日工程名称K54+257 二道河中桥合同段名称LJ4 标工程部位0#、1#、2#、3#、4#工序名称盖梁施工技术(安全)交底内容: 一、盖梁施工方法 钢筋、模板、砼施工及养护施工工艺及检验标准二、安全措施钢筋、模板、砼施工及现场机械使用的安全技术措施三、施工工艺流程祥见附件:桥梁盖梁施工安全技术交底 四、2#桥墩平面 后附(垫石平面施工图)交底部门工程部接收部门桥梁施工队交底人接受人项目经理技术负责人专职安全员桥梁盖梁施工安全技术交底一、盖梁施工方法 1、钢筋下料:钢筋按设计长度进行下料加工,下料前仔细审核每一型号钢筋长度、规格等
Ⅱ级钢筋采纳钢筋切割机下料
Ⅰ级钢筋采纳卷扬机冷拉调直后下料

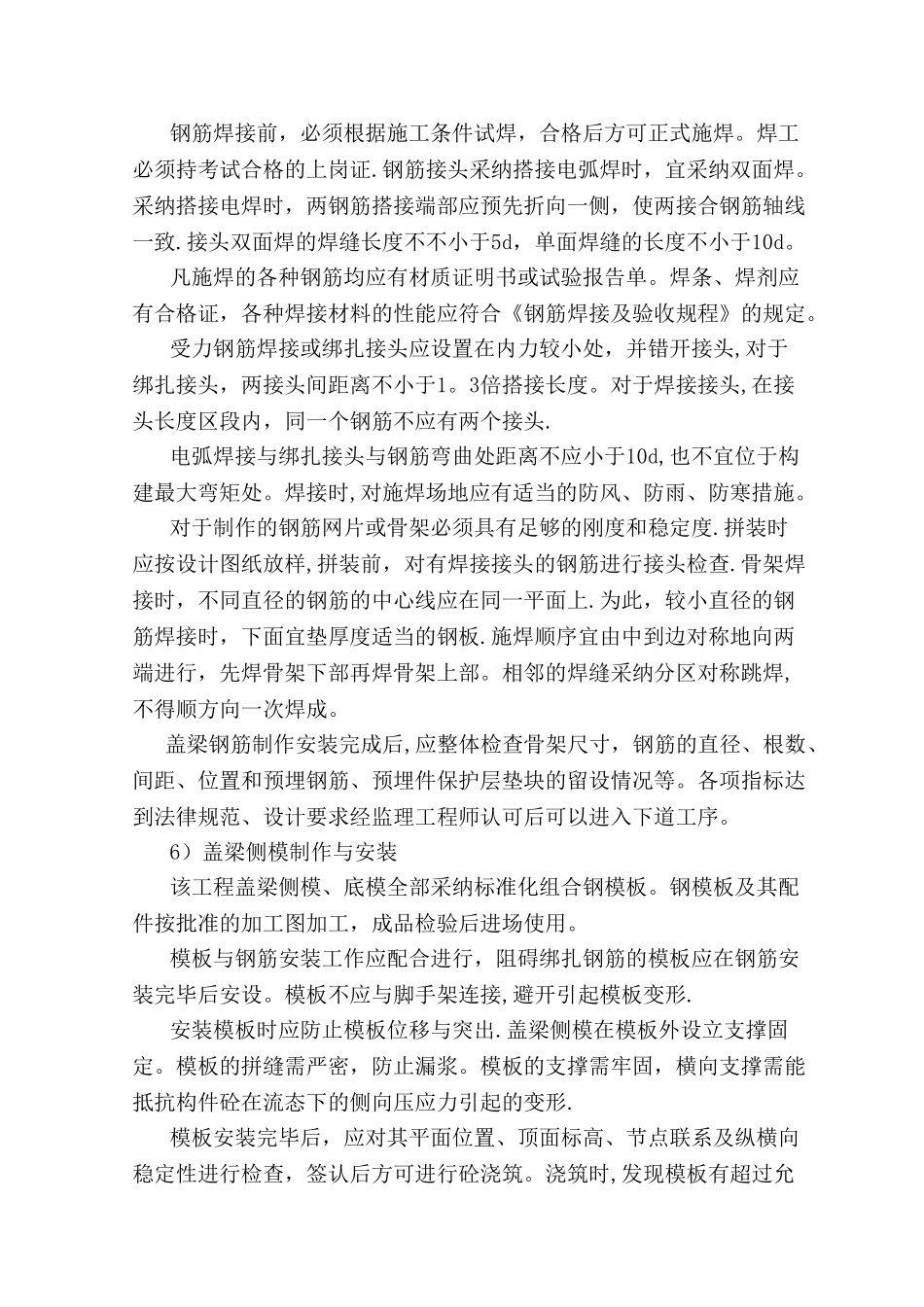

2、施工技术与工艺1)墩柱已通过检测与验收
2)测量队在柱顶放出柱心坐标
3)本工程所需的高强螺栓、各型钢(I40 及方木,焊接成的异型钢)的材质、截面系数等各项指标均应在使用前进行试验,检验合格后方可使用
4)抱箍支撑系统在墩柱顶部安装钢抱箍,抱箍高度 60cm,厚度 10mm,内径小于墩柱直径 1cm,每抱箍 1“耳朵”上设置 2 排 M24 高强螺栓,每排 8 孔,每抱箍设两个“耳朵”,共计 4 排螺栓,32 孔
在外露的钢抱箍“耳朵”紧贴柱外壁两侧各固定长 12m、两个 I28 焊接成高 56cm 的异型钢材,在异型钢材顶部垂直于盖梁的长向固定长 2
5 的 10*10 的方木,间距约布置为两柱外侧间距 4
cm,两柱内侧 25cm,共计安放 16 根
4)盖梁底模安装在 10*10 方木上铺组合钢模板,底模的跨中应按计算挠度预留反拱,模板应圆顺,相邻两板高差不大于 2mm,模板的表面平整度不大于5mm
两端处倒角模板用定做的楔形钢筋骨架作为支撑,楔形的角度应与盖梁的端部倒角相同
5)盖梁的钢筋片骨架应在钢筋场地
