主线 2#桥盖梁施工方案一、编制依据1、福建省高速公路两阶段施工设计图纸2、国家及有关部委颁布的法规及标准3、《公路桥涵施工技术法律规范》JTG/T F50-20244、《公路工程技术标准》JTG B01-20245、《公路工程质量检验评定标准》JTG F80/1—2024(土建工程)6、《公路工程施工工艺标准》(桥涵)7、《福建省高速公路施工标准化管理指南》8、实施性总体施工组织设计9、本单位多年高速公路施工经验、技术成果与施工工法 二、工程概况互通主线 2 号桥整桥体式桥,桥长 182 米,桥宽 24
5 米,上部结构采纳 5×30+25 米 PC 连续 T 梁,PC 连续钢构 T 梁,下部结构采纳柱式墩、柱式台配桩基础
墩柱直径为 1
6 米的盖梁 2 道,墩柱直径为 1
5 米的盖梁 12 道;矩形桥台台帽 2 道
三、计划工期开工时间:#年#月#日完工时间:#年#月#日四、施工准备组织班组对盖梁施工进行交底,对模板打磨、拼装,钢筋加工、焊接绑扎等各工序注意事项及安全须知进行讲解

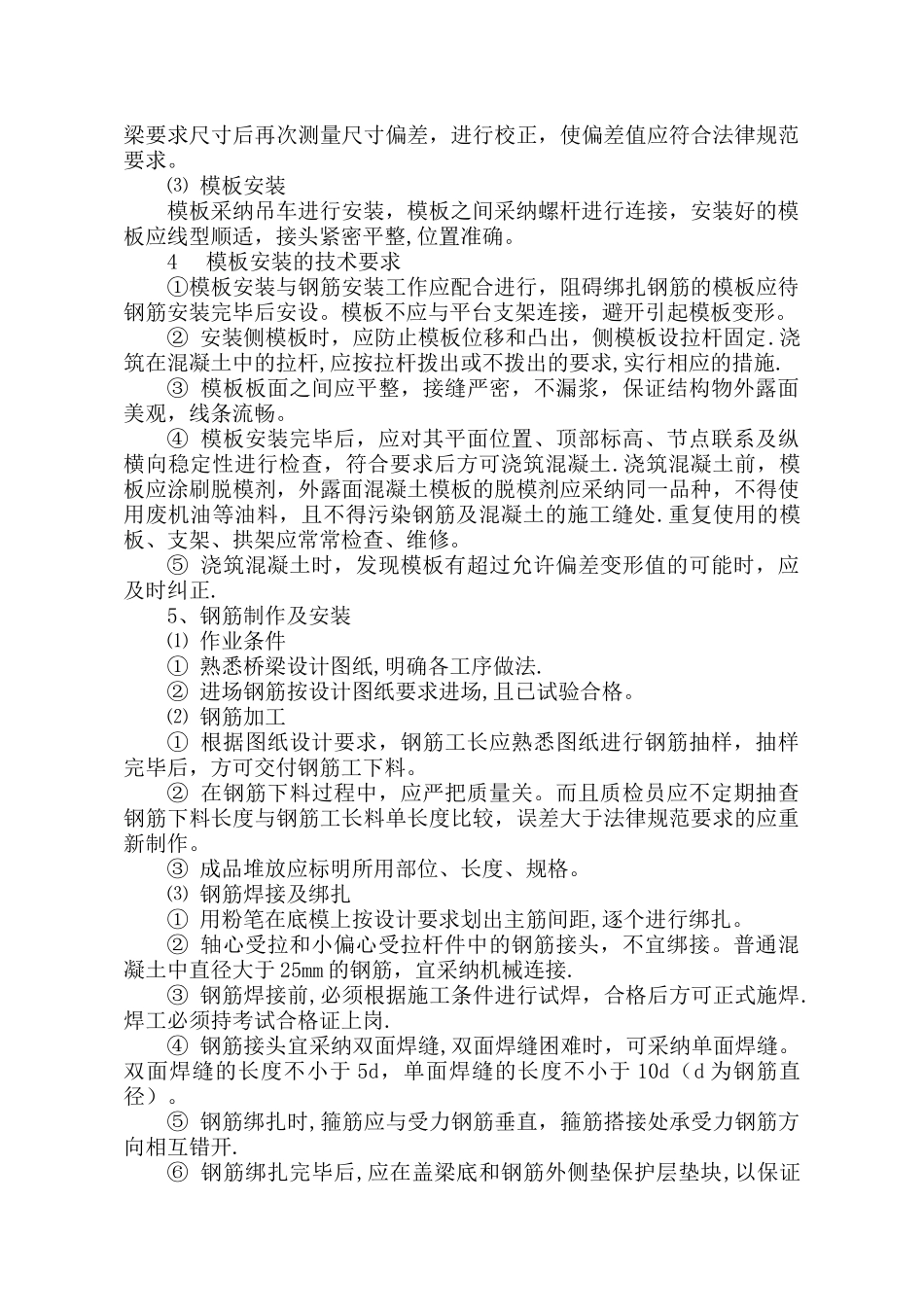

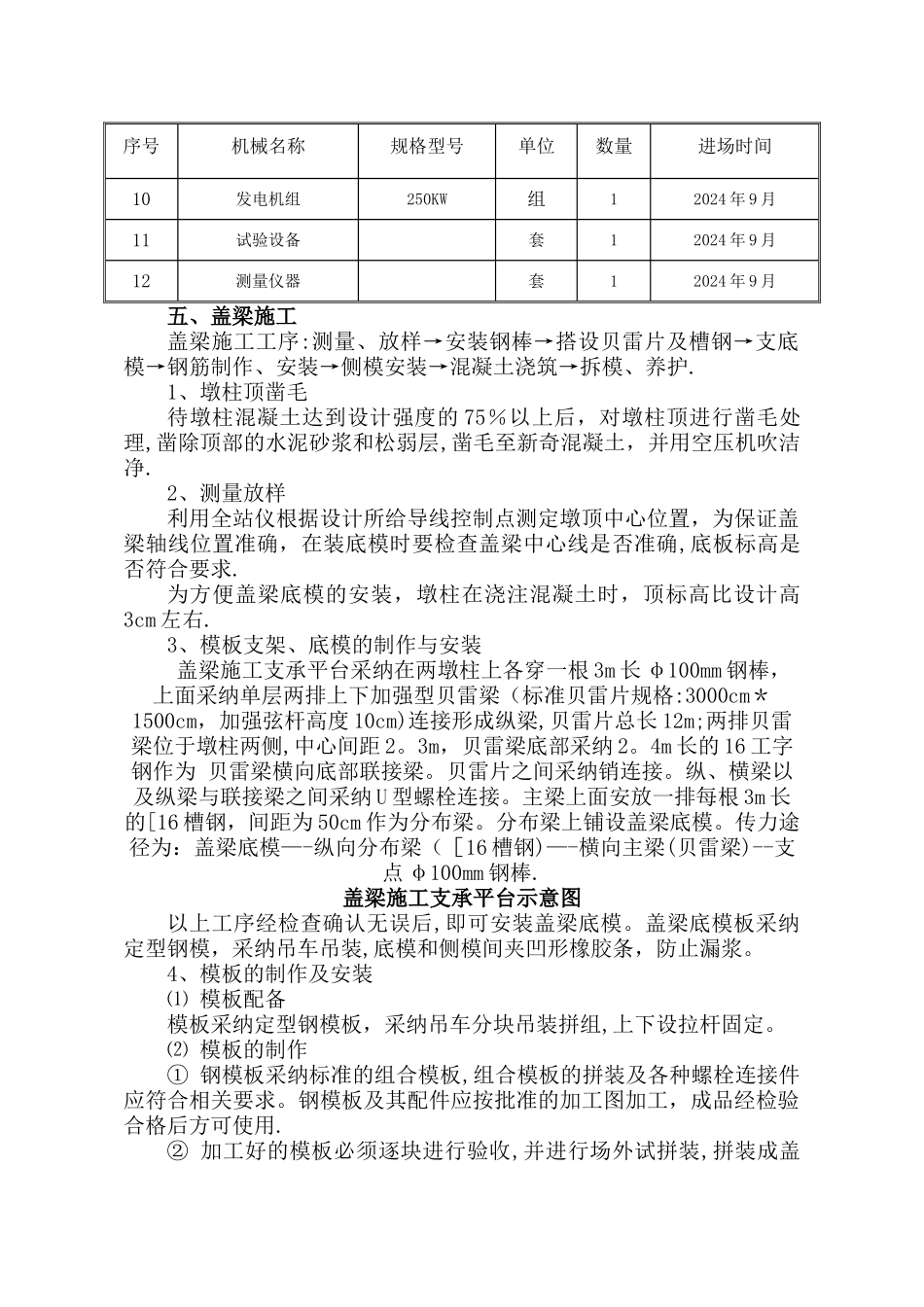

提前准备好安全爬梯及安全防护用品,提前做好机械设备准备,具体准备如下:序号机械名称规格型号单位数量进场时间1数控加工机GRL32D台12024 年 9 月2钢筋切断机台12024 年 9 月3钢筋切割机砂轮台22024 年 9 月4钢筋镦粗直螺纹滚丝机HTS—40B台12024 年 9 月5电焊机ZX7—500台22024 年 9 月6吊车25T台22024 年 9 月7混凝土运输车8m3台32024 年 9 月8混凝土泵送车60m3/h台12024 年 9 月9振动棒个62024 年 9 月序号机械名称规格型号单位数量进场时间10发电机组250KW组12024 年 9 月11试验设备套12024 年 9 月12测量仪器套12024 年 9 月五、盖梁施工盖梁施工工序:测量、放样→安装钢棒
