目 录一、技术标标书编制综合说明 21
工程概况 1 2
工程目标 2 3

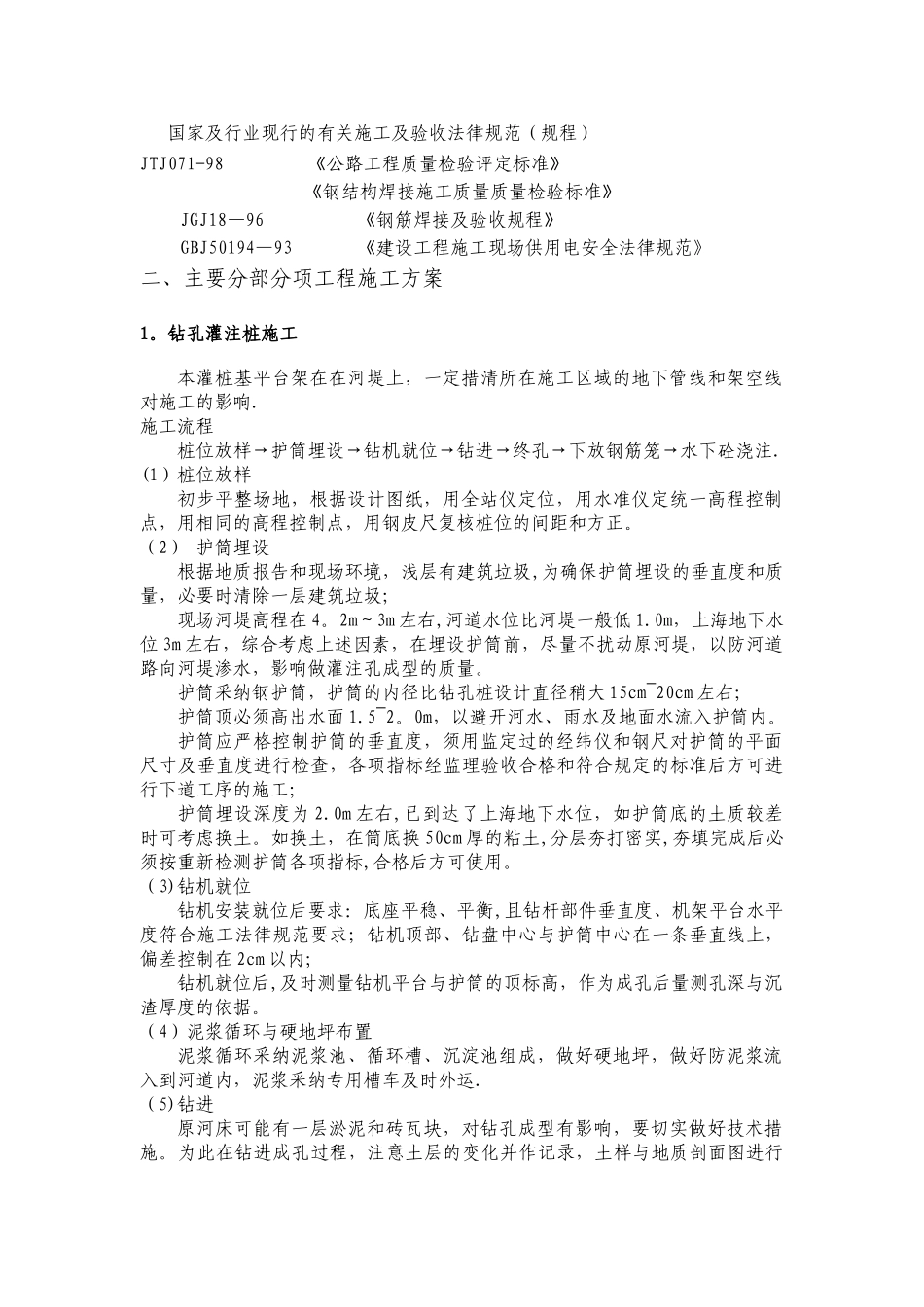

编制依据 2 二、主要分部分项工程施工方案 3 1
钻孔灌注桩施工 3 2
桥台施工 4 3
板梁的预制、运输、安装 5 4
支座安装 6 5
桥面铺装层施工 6 三、保证安全、文明施工技术措施 7 1
安全生产技术措施 7 2
文明生产技术措施 9 3
消防治安的措施 10 四、保证工程质量的技术措施 13 1
质量目标 13 2
质量保证措施 13 3
质量通病防治 14 五、其他需要实行的技术措施 15 1
雨季施工技术措施 15 2
环境保护措施 16 3
职业健康保证措施 16 六、施工进度计划 17 七、各种需用计划 18 一、技术标标书编制综合说明1
工程概况本公司在编方案前组织项目部技术人员到施工现场踏勘,并对场地周边的道路交通、人流、住宅小区、河道状况等作了调查了解

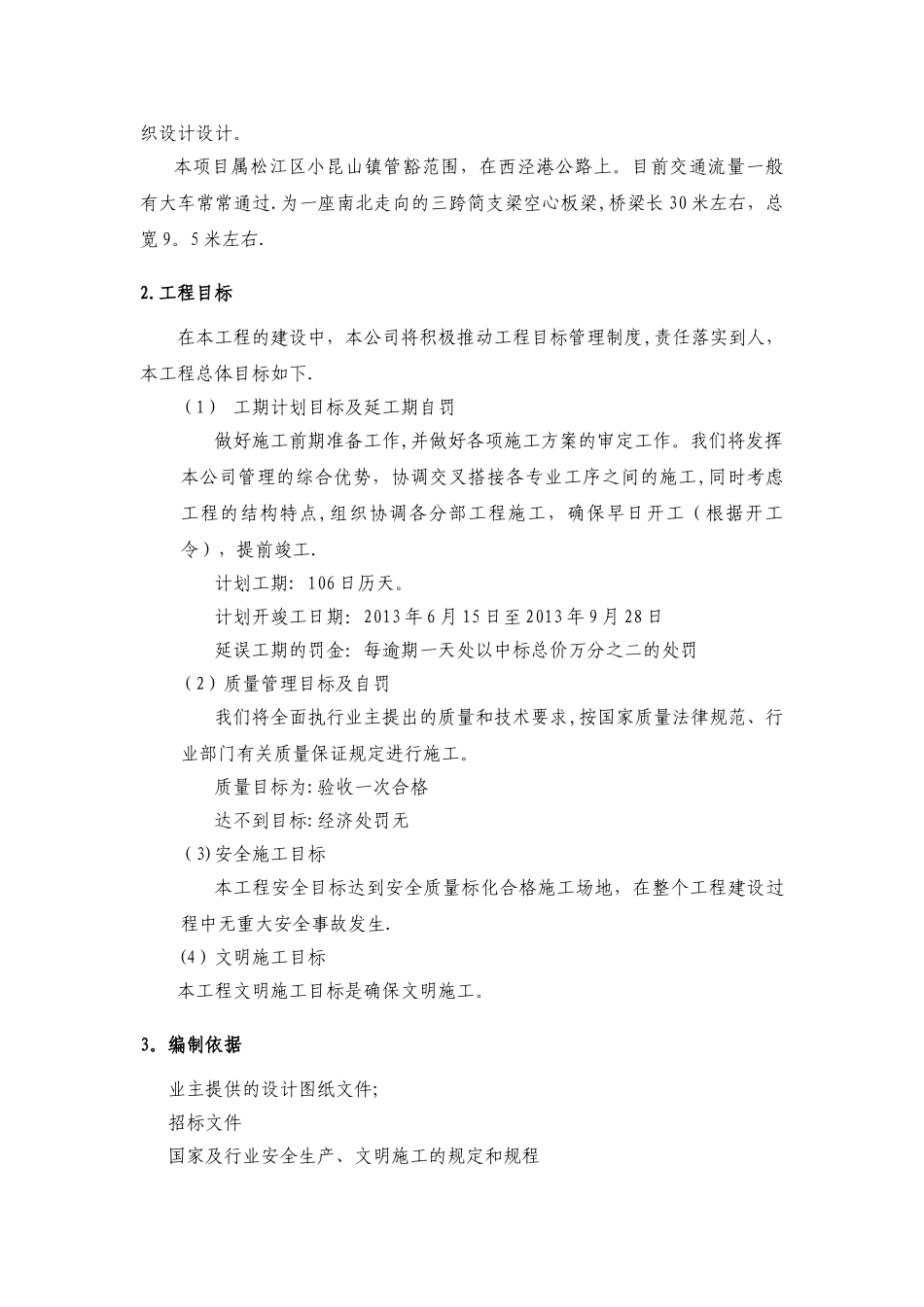

结合我公司的技术、设备、资金等综合能力,在充分熟悉并响应招标文件的前提下,编写了本施工组织设计设计
本项目属松江区小昆山镇管豁范围,在西泾港公路上
目前交通流量一般有大车常常通过
为一座南北走向的三跨简支梁空心板梁,桥梁长 30 米左右,总宽 9
工程目标在本工程的建设中,本公司将积极推动工程目标管理制度,责任落实到人,本工程总体目标如下
(1) 工期计划目标及延工期自罚做好施工前期准备工作,并做好各项施工方案的审定工作
我们将发挥本公司管理的综合优势,协调交叉搭接各专业工序之间的施工,同时考虑工程的结构特点,组织协调各分部工程施工,确保早日开工(根据开工令),提前竣工
计划工期: 106 日历天
计划开竣工日期:2013 年 6 月 15 日至 2013 年 9 月 28 日延误工期的罚金:每逾期一天处以中标总价万分之二的处罚(2)质量管理目标及
