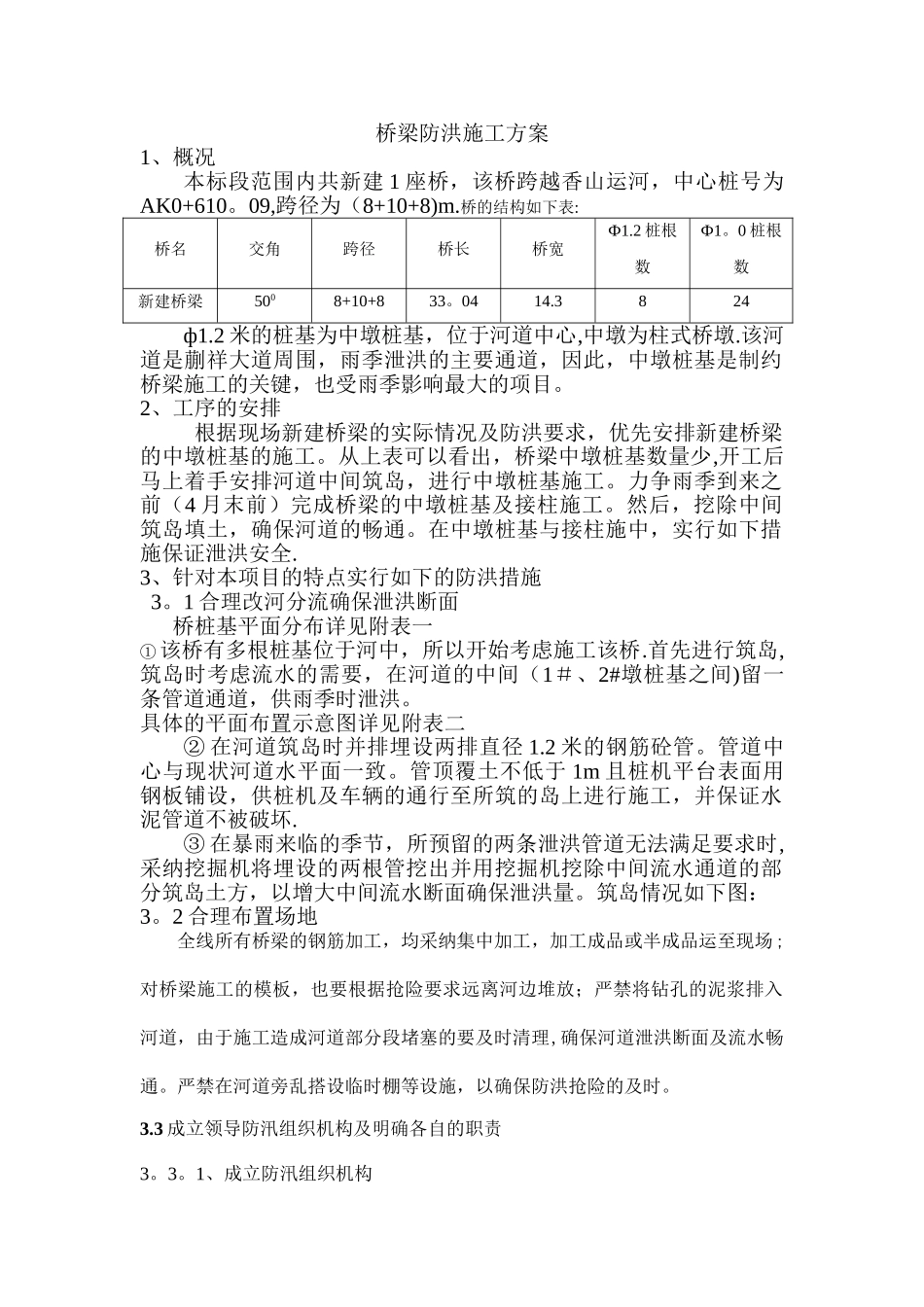

桥梁防洪施工方案1、概况本标段范围内共新建 1 座桥,该桥跨越香山运河,中心桩号为AK0+610。09,跨径为(8+10+8)m.桥的结构如下表:桥名交角跨径桥长桥宽Ф1.2 桩根数Ф1。0 桩根数新建桥梁5008+10+833。0414.3824ф1.2 米的桩基为中墩桩基,位于河道中心,中墩为柱式桥墩.该河道是蒯祥大道周围,雨季泄洪的主要通道,因此,中墩桩基是制约桥梁施工的关键,也受雨季影响最大的项目。2、工序的安排根据现场新建桥梁的实际情况及防洪要求,优先安排新建桥梁的中墩桩基的施工。从上表可以看出,桥梁中墩桩基数量少,开工后马上着手安排河道中间筑岛,进行中墩桩基施工。力争雨季到来之前(4 月末前)完成桥梁的中墩桩基及接柱施工。然后,挖除中间筑岛填土,确保河道的畅通。在中墩桩基与接柱施中,实行如下措施保证泄洪安全.3、针对本项目的特点实行如下的防洪措施 3。1 合理改河分流确保泄洪断面桥桩基平面分布详见附表一① 该桥有多根桩基位于河中,所以开始考虑施工该桥.首先进行筑岛,筑岛时考虑流水的需要,在河道的中间(1#、2#墩桩基之间)留一条管道通道,供雨季时泄洪。具体的平面布置示意图详见附表二② 在河道筑岛时并排埋设两排直径 1.2 米的钢筋砼管。管道中心与现状河道水平面一致。管顶覆土不低于 1m 且桩机平台表面用钢板铺设,供桩机及车辆的通行至所筑的岛上进行施工,并保证水泥管道不被破坏.③ 在暴雨来临的季节,所预留的两条泄洪管道无法满足要求时,采纳挖掘机将埋设的两根管挖出并用挖掘机挖除中间流水通道的部分筑岛土方,以增大中间流水断面确保泄洪量。筑岛情况如下图:3。2 合理布置场地全线所有桥梁的钢筋加工,均采纳集中加工,加工成品或半成品运至现场;对桥梁施工的模板,也要根据抢险要求远离河边堆放;严禁将钻孔的泥浆排入河道,由于施工造成河道部分段堵塞的要及时清理,确保河道泄洪断面及流水畅通。严禁在河道旁乱搭设临时棚等设施,以确保防洪抢险的及时。3.3 成立领导防汛组织机构及明确各自的职责3。3。1、成立防汛组织机构3.3。1.1 成立汛期防洪救援领导小组组长:项目经理副组长:技术负责人组员: 施工员、质检员、专职安全员、材料员及桥梁施工队应急救援小组办公室设在项目部,联系电话:138624118443。3。1.2 应急救援技术组组长:技术负责人组员:施工员、专职安全员、质检员3.3。1.3 应急救援后勤组组长:项目经理组员:办公室成员3。3。2 防洪救援领导小组职责3.3.2。1 领导小组职责...
