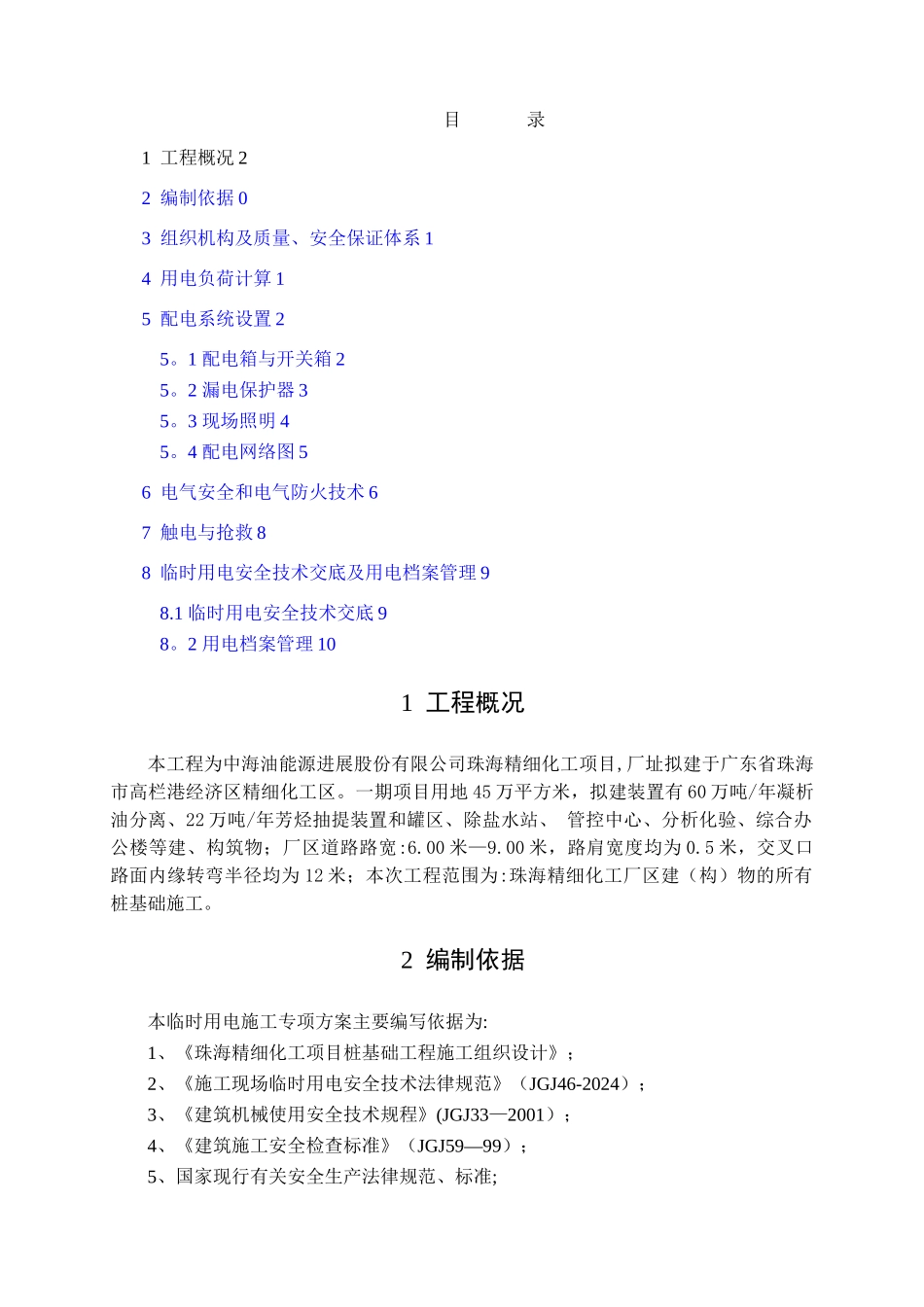

珠海精细化工项目桩基础工程临时用电专项施工方案编 制 人:技术负责人:质量负责人:HSE 负责人:审 核 人:广东省地质建设工程集团公司2024 年 9 月目 录1 工程概况 22 编制依据 03 组织机构及质量、安全保证体系 14 用电负荷计算 15 配电系统设置 25
1 配电箱与开关箱 25
2 漏电保护器 35
3 现场照明 45
4 配电网络图 56 电气安全和电气防火技术 67 触电与抢救 88 临时用电安全技术交底及用电档案管理 98
1 临时用电安全技术交底 98
2 用电档案管理 101 工程概况本工程为中海油能源进展股份有限公司珠海精细化工项目,厂址拟建于广东省珠海市高栏港经济区精细化工区
一期项目用地 45 万平方米,拟建装置有 60 万吨/年凝析油分离、22 万吨/年芳烃抽提装置和罐区、除盐水站、 管控中心、分析化验、综合办公楼等建、构筑物;厂区道路路宽:6
00 米—9
00 米,路肩宽度均为 0
5 米,交叉口路面内缘转弯半径均为 12 米;本次工程范围为:珠海精细化工厂区建(构)物的所有桩基础施工
2 编制依据本临时用电施工专项方案主要编写依据为:1、《珠海精细化工项目桩基础工程施工组织设计》;2、《施工现场临时用电安全技术法律规范》(JGJ46-2024);3、《建筑机械使用安全技术规程》(JGJ33—2001);4、《建筑施工安全检查标准》(JGJ59—99);5、国家现行有关安全生产法律规范、标准;3 组织机构及质量、安全保证体系本工程实行项目经理负责制,临时用电施工组织为在项目经理领导下,成立专门的管理组织机构,确保用电质量、安全

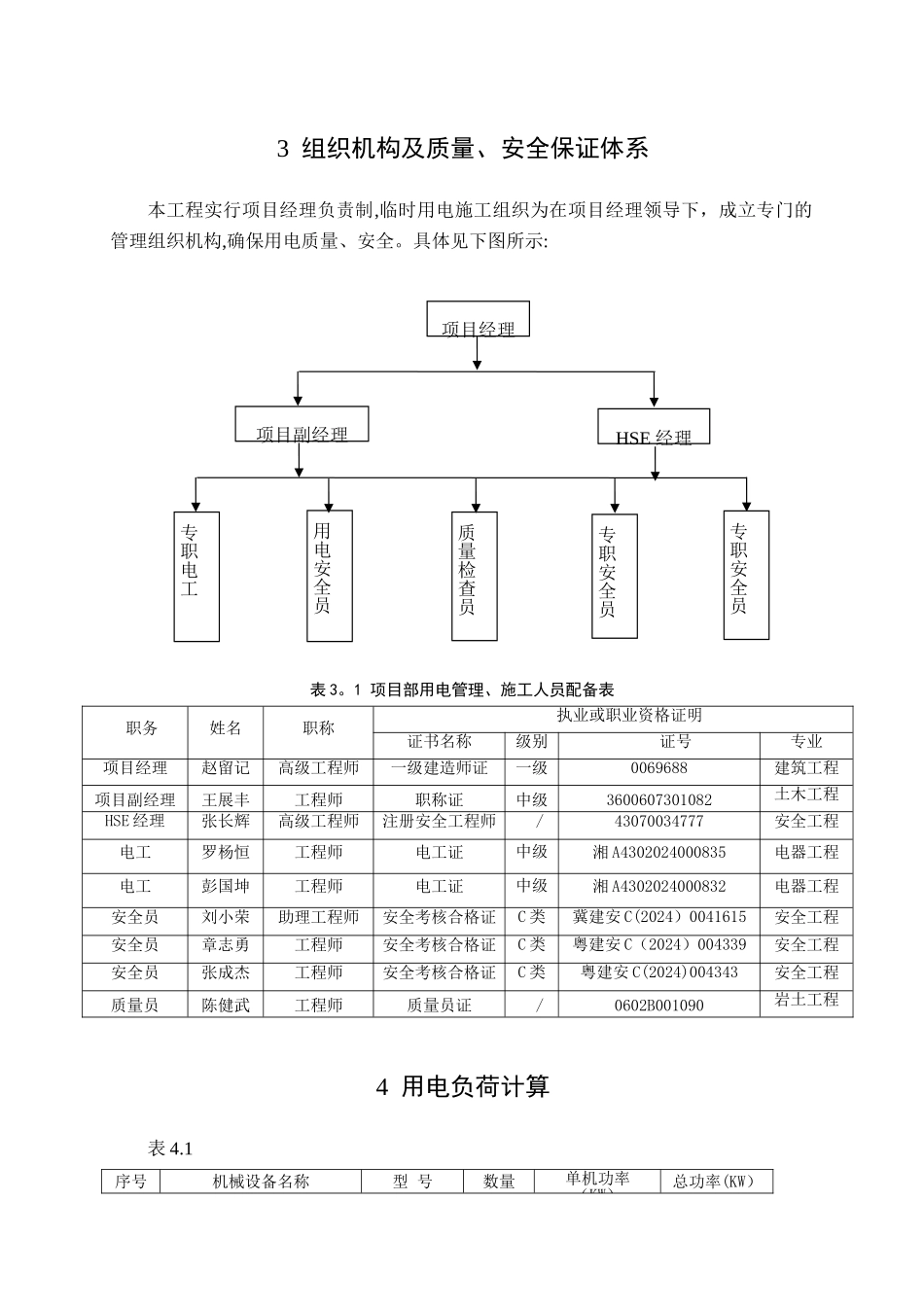

具体见下图所示:表 3
1 项目部用电管理、施工人员配备表职务姓名职称执业或职业资格证明证书名称级别证号专业项目经理赵留记高级工程师一级建造师证一级0069688建筑工程项目副经理王展丰工程师职称证中级360
