电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

桩基工程施工组织设计

桩基工程施工组织设计_第1页
1/41
桩基工程施工组织设计_第2页
2/41
桩基工程施工组织设计_第3页
3/41

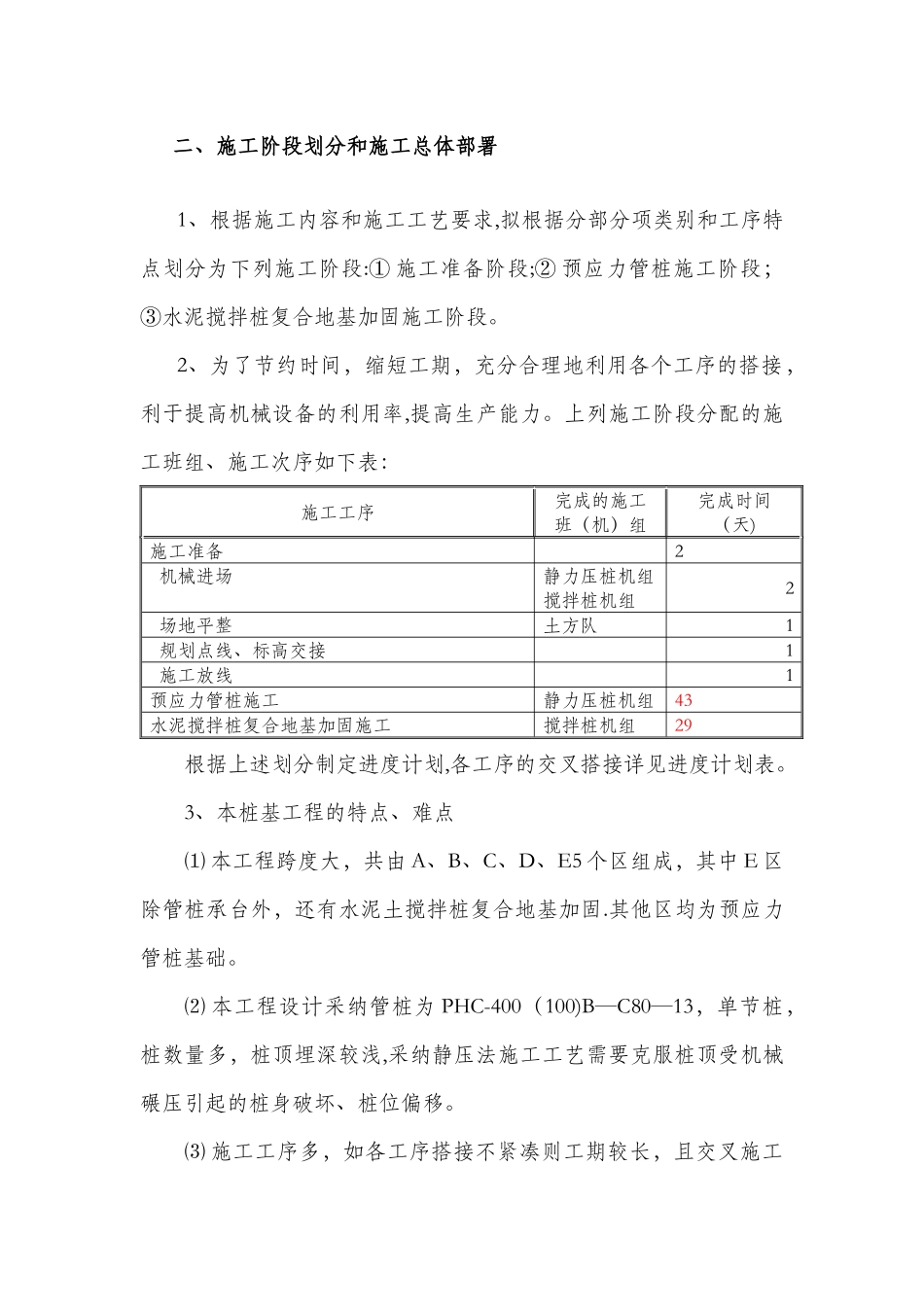

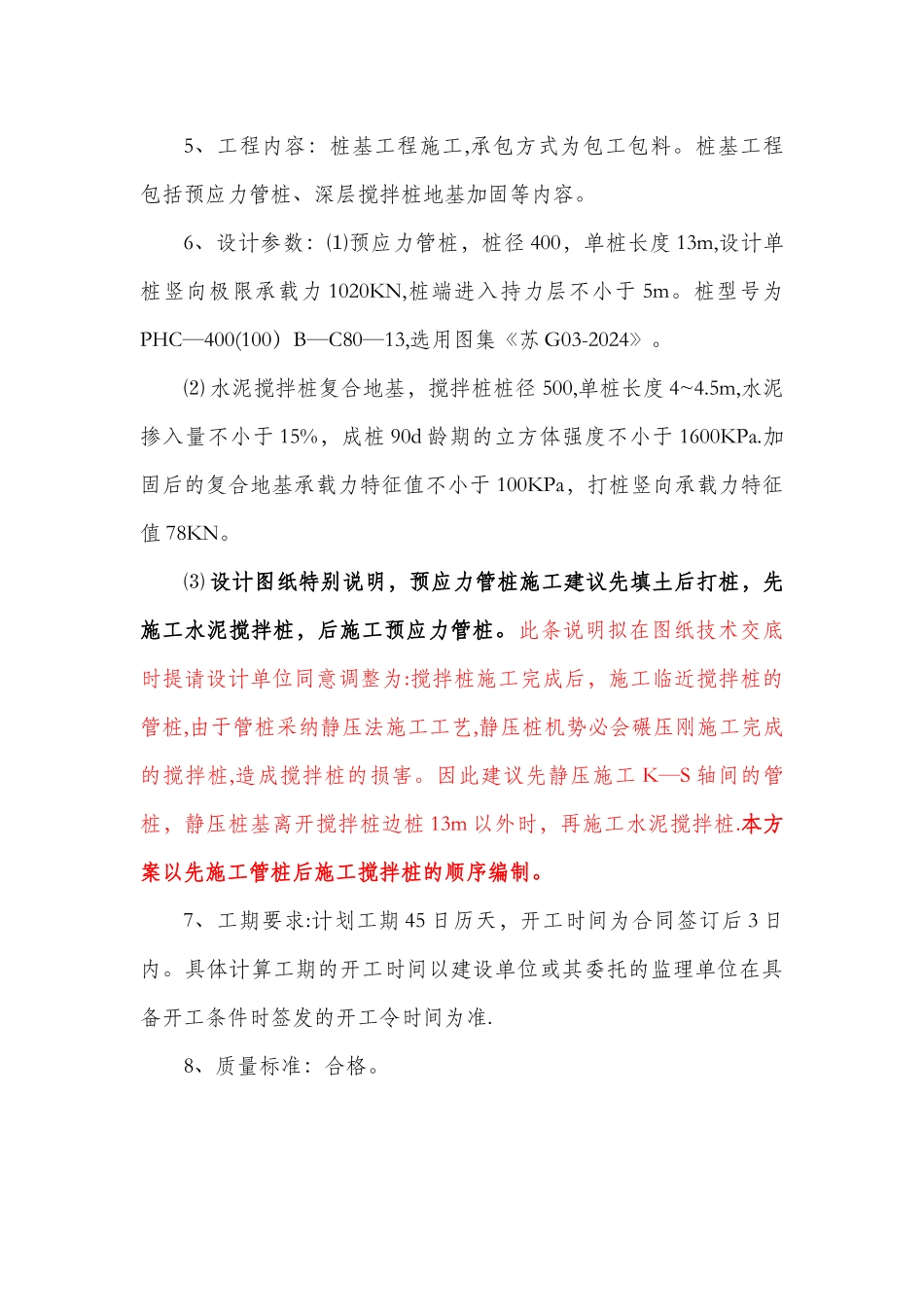

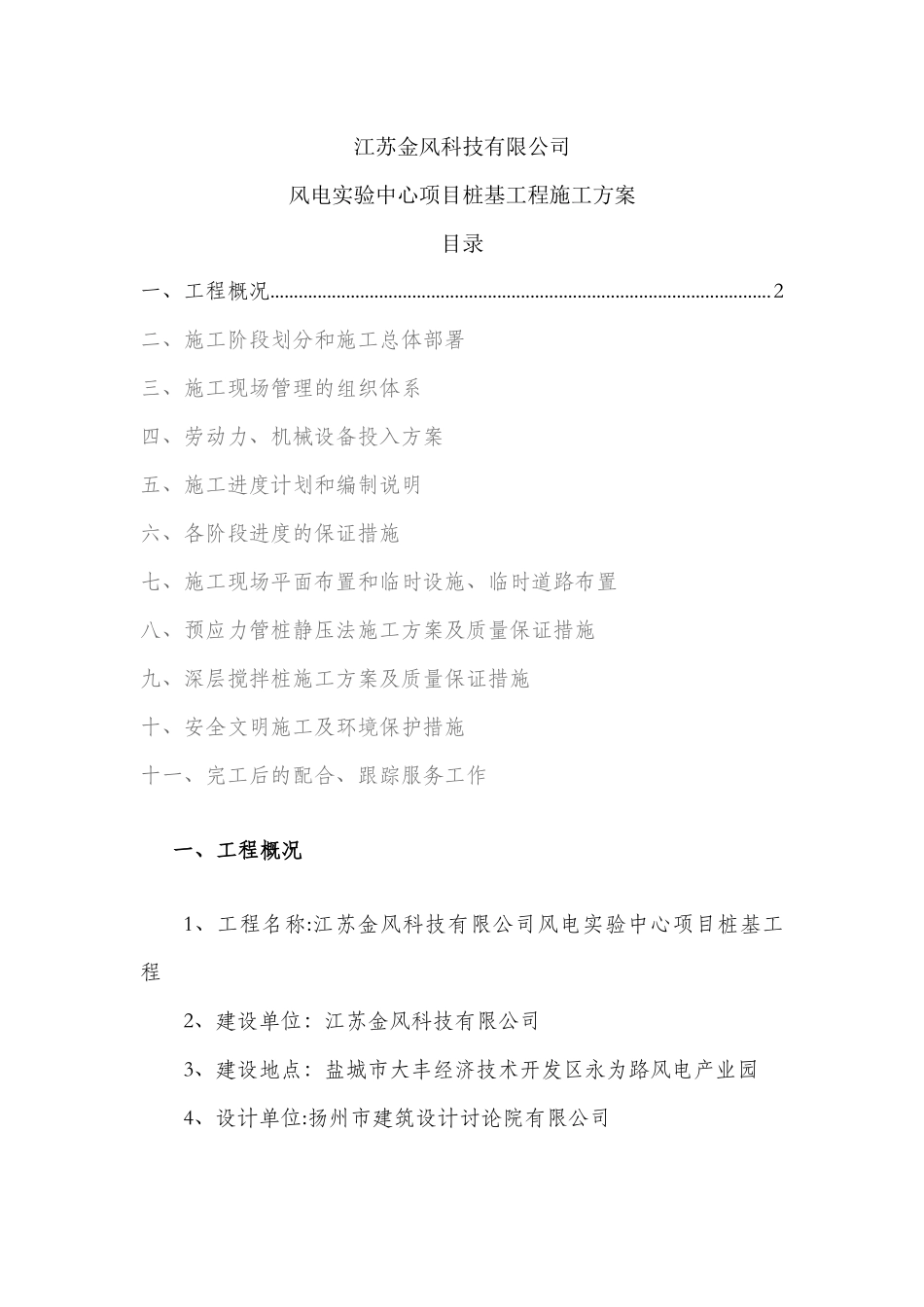

江苏金风科技有限公司风电实验中心项目桩基工程施工方案目录一、工程概况..........................................................................................................2二、施工阶段划分和施工总体部署三、施工现场管理的组织体系四、劳动力、机械设备投入方案五、施工进度计划和编制说明六、各阶段进度的保证措施七、施工现场平面布置和临时设施、临时道路布置八、预应力管桩静压法施工方案及质量保证措施九、深层搅拌桩施工方案及质量保证措施十、安全文明施工及环境保护措施十一、完工后的配合、跟踪服务工作一、工程概况1、工程名称:江苏金风科技有限公司风电实验中心项目桩基工程2、建设单位:江苏金风科技有限公司3、建设地点:盐城市大丰经济技术开发区永为路风电产业园4、设计单位:扬州市建筑设计讨论院有限公司5、工程内容:桩基工程施工,承包方式为包工包料。桩基工程包括预应力管桩、深层搅拌桩地基加固等内容。6、设计参数:⑴预应力管桩,桩径 400,单桩长度 13m,设计单桩竖向极限承载力 1020KN,桩端进入持力层不小于 5m。桩型号为PHC—400(100)B—C80—13,选用图集《苏 G03-2024》。⑵ 水泥搅拌桩复合地基,搅拌桩桩径 500,单桩长度 4~4.5m,水泥掺入量不小于 15%,成桩 90d 龄期的立方体强度不小于 1600KPa.加固后的复合地基承载力特征值不小于 100KPa,打桩竖向承载力特征值 78KN。⑶ 设计图纸特别说明,预应力管桩施工建议先填土后打桩,先施工水泥搅拌桩,后施工预应力管桩。此条说明拟在图纸技术交底时提请设计单位同意调整为:搅拌桩施工完成后,施工临近搅拌桩的管桩,由于管桩采纳静压法施工工艺,静压桩机势必会碾压刚施工完成的搅拌桩,造成搅拌桩的损害。因此建议先静压施工 K—S 轴间的管桩,静压桩基离开搅拌桩边桩 13m 以外时,再施工水泥搅拌桩.本方案以先施工管桩后施工搅拌桩的顺序编制。7、工期要求:计划工期 45 日历天,开工时间为合同签订后 3 日内。具体计算工期的开工时间以建设单位或其委托的监理单位在具备开工条件时签发的开工令时间为准.8、质量标准:合格。二、施工阶段划分和施工总体部署1、根据施工内容和施工工艺要求,拟根据分部分项类别和工序特点划分为下列施工阶段:① 施工准备阶段;② 预应力管桩施工阶段;③水泥搅拌桩复合地基加固施工阶段。2、为了节约时间,缩短工期,充分合理地利用各个工序的搭接,利于提高机械设备的利用率,提高生产能力。上列施工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桩基工程施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
