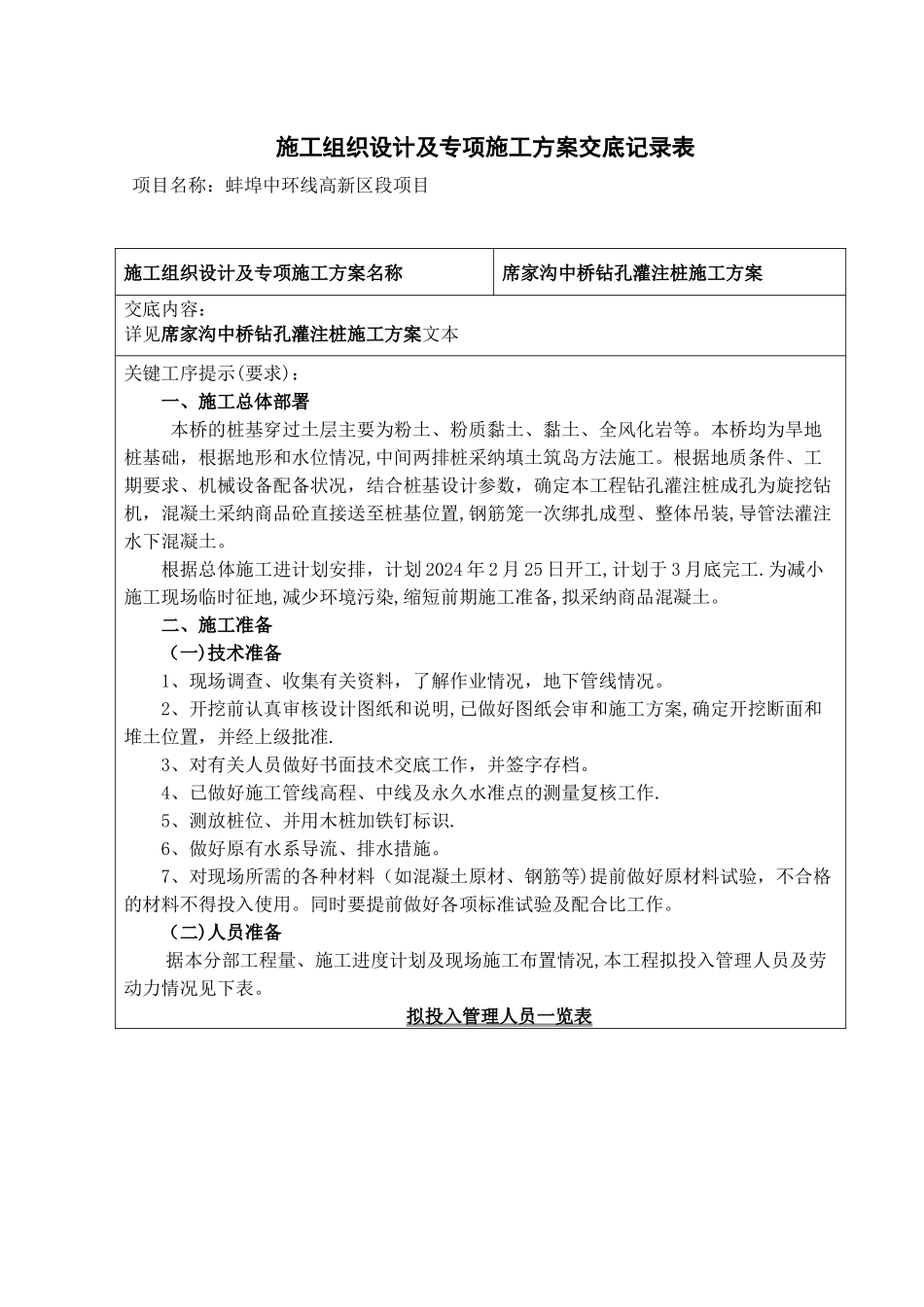

施工组织设计及专项施工方案交底记录表项目名称:蚌埠中环线高新区段项目施工组织设计及专项施工方案名称席家沟中桥钻孔灌注桩施工方案交底内容:详见席家沟中桥钻孔灌注桩施工方案文本关键工序提示(要求):一、施工总体部署本桥的桩基穿过土层主要为粉土、粉质黏土、黏土、全风化岩等
本桥均为旱地桩基础,根据地形和水位情况,中间两排桩采纳填土筑岛方法施工
根据地质条件、工期要求、机械设备配备状况,结合桩基设计参数,确定本工程钻孔灌注桩成孔为旋挖钻机,混凝土采纳商品砼直接送至桩基位置,钢筋笼一次绑扎成型、整体吊装,导管法灌注水下混凝土
根据总体施工进计划安排,计划 2024 年 2 月 25 日开工,计划于 3 月底完工
为减小施工现场临时征地,减少环境污染,缩短前期施工准备,拟采纳商品混凝土
二、施工准备(一)技术准备1、现场调查、收集有关资料,了解作业情况,地下管线情况
2、开挖前认真审核设计图纸和说明,已做好图纸会审和施工方案,确定开挖断面和堆土位置,并经上级批准
3、对有关人员做好书面技术交底工作,并签字存档
4、已做好施工管线高程、中线及永久水准点的测量复核工作
5、测放桩位、并用木桩加铁钉标识
6、做好原有水系导流、排水措施
7、对现场所需的各种材料(如混凝土原材、钢筋等)提前做好原材料试验,不合格的材料不得投入使用
同时要提前做好各项标准试验及配合比工作

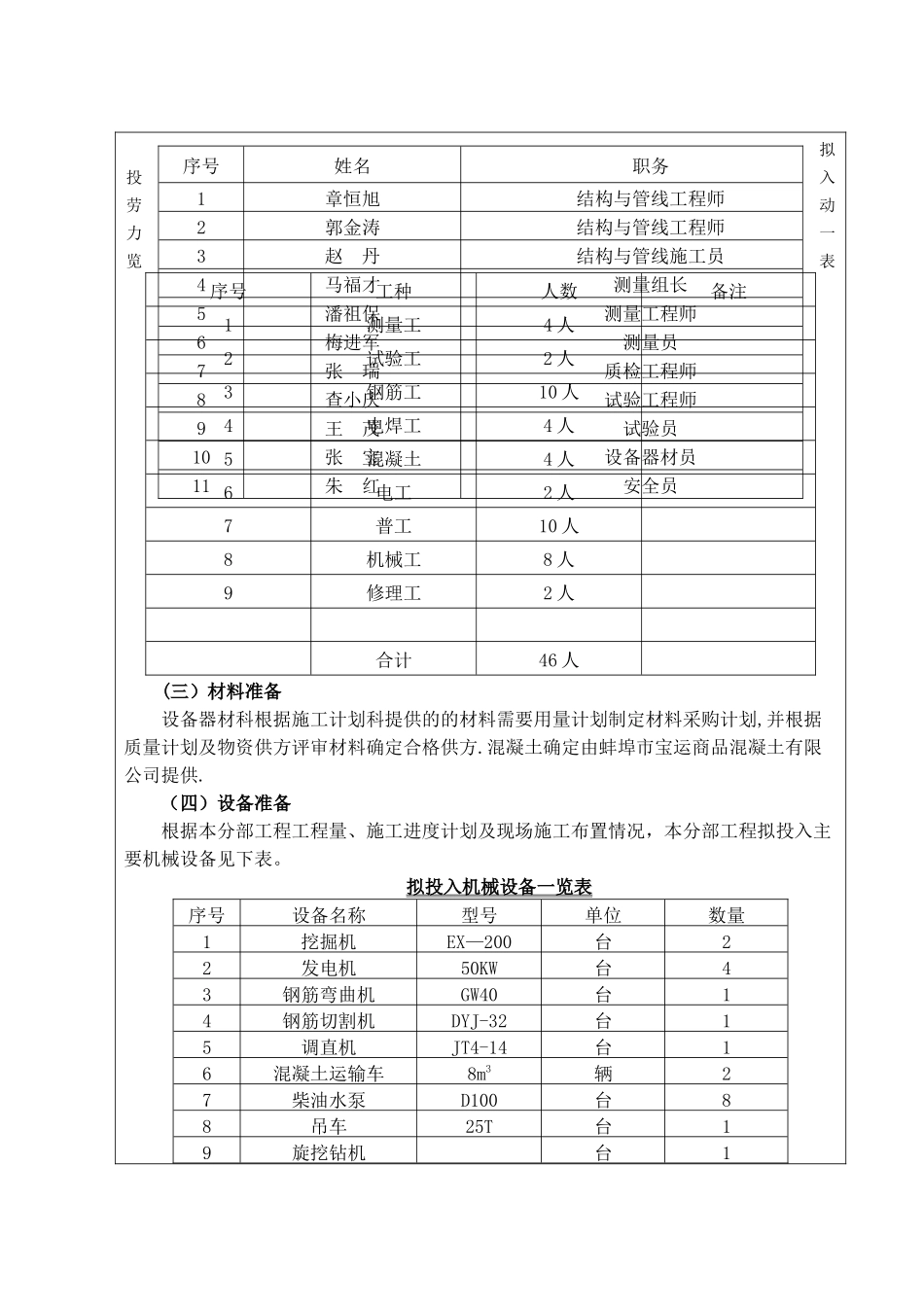

(二)人员准备据本分部工程量、施工进度计划及现场施工布置情况,本工程拟投入管理人员及劳动力情况见下表
拟投入管理人员一览表拟投入劳动力一览表序号工种人数备注1测量工4 人2试验工2 人3钢筋工10 人4电焊工4 人5混凝土4 人6电工2 人7普工10 人8机械工8 人9修理工2 人合计46 人(三)材料准备设备器材科根据施工计划科提供的的材料需要用量计划制定材料采购计划,并根据质量计划及物资供方评审材料确定合格供方

混凝土确定由
