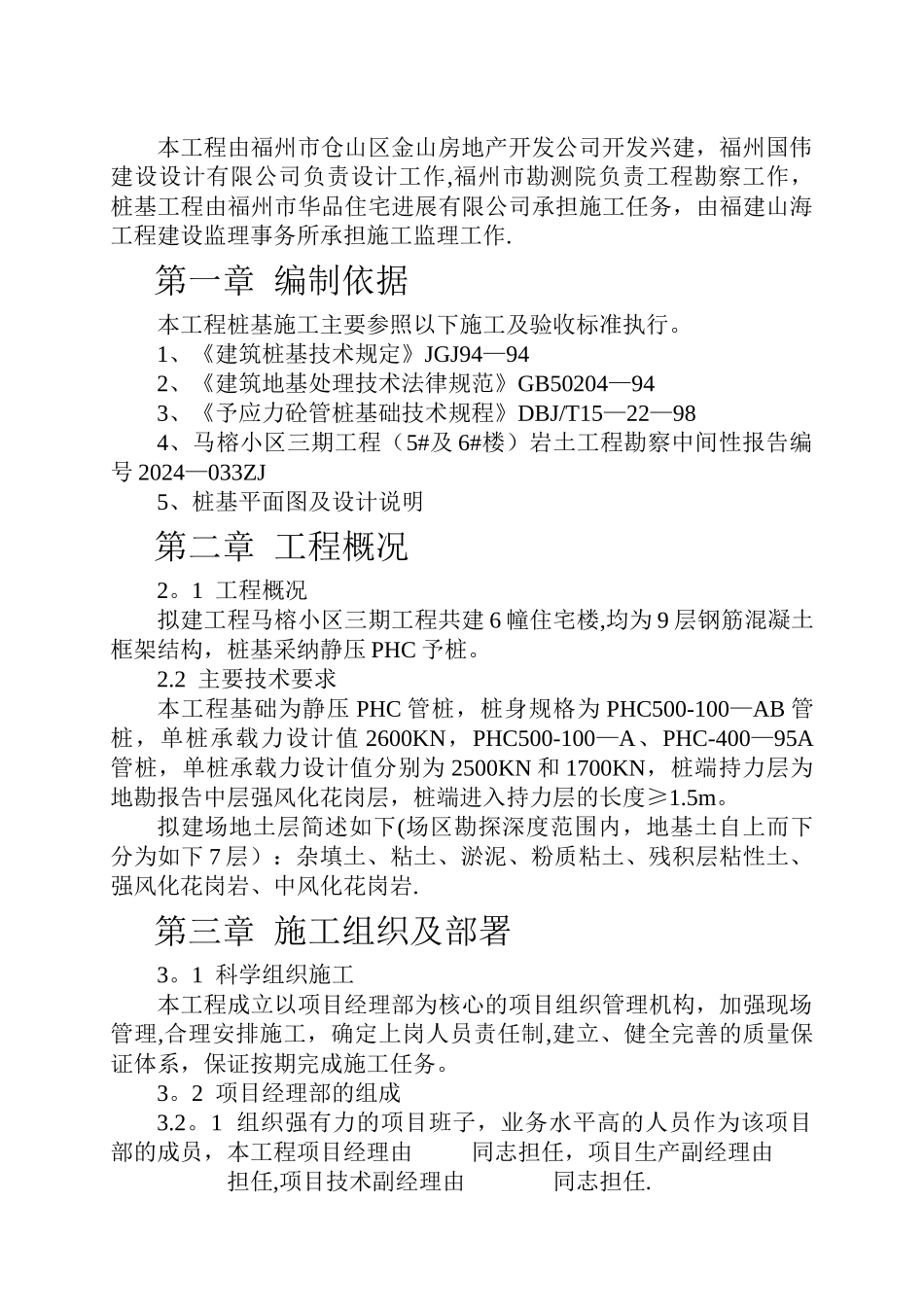

本工程由福州市仓山区金山房地产开发公司开发兴建,福州国伟建设设计有限公司负责设计工作,福州市勘测院负责工程勘察工作,桩基工程由福州市华品住宅进展有限公司承担施工任务,由福建山海工程建设监理事务所承担施工监理工作.第一章 编制依据本工程桩基施工主要参照以下施工及验收标准执行。1、《建筑桩基技术规定》JGJ94—942、《建筑地基处理技术法律规范》GB50204—943、《予应力砼管桩基础技术规程》DBJ/T15—22—984、马榕小区三期工程(5#及 6#楼)岩土工程勘察中间性报告编号 2024—033ZJ5、桩基平面图及设计说明第二章 工程概况2。1 工程概况拟建工程马榕小区三期工程共建 6 幢住宅楼,均为 9 层钢筋混凝土框架结构,桩基采纳静压 PHC 予桩。2.2 主要技术要求本工程基础为静压 PHC 管桩,桩身规格为 PHC500-100—AB 管桩,单桩承载力设计值 2600KN,PHC500-100—A、PHC-400—95A管桩,单桩承载力设计值分别为 2500KN 和 1700KN,桩端持力层为地勘报告中层强风化花岗层,桩端进入持力层的长度≥1.5m。拟建场地土层简述如下(场区勘探深度范围内,地基土自上而下分为如下 7 层):杂填土、粘土、淤泥、粉质粘土、残积层粘性土、强风化花岗岩、中风化花岗岩.第三章 施工组织及部署3。1 科学组织施工本工程成立以项目经理部为核心的项目组织管理机构,加强现场管理,合理安排施工,确定上岗人员责任制,建立、健全完善的质量保证体系,保证按期完成施工任务。3。2 项目经理部的组成3.2。1 组织强有力的项目班子,业务水平高的人员作为该项目部的成员,本工程项目经理由 同志担任,项目生产副经理由 担任,项目技术副经理由 同志担任.现场施工管理机构:施工管理人员表姓 名职 务职 称职 责项目经理工程总负责项目生产副经理现场生产总负责项目技术副经理现场技术总负责技 术 员现场技术负责质 检 员质量检查施 工 员现场施工负责安 全 员安全教育电 工施工用电管理机 长桩机设备负责材 料 员材料采购并检验3。2。2 优化施工方案、科学组织施工、周密安排施工工序,实现工期目标.3。2.3 精心编制主要项目施工方案,进行质量跟踪控制,确保工程质量达到 100%合格.3.2.4 采纳新技术并结合本公司多年的施工经验,保证在沉桩过程中不产生滑桩等技术措施.3.3 施工部署安排3。3。1 工期目标:总体计划 天,计划开工日期(以双方签证为准)2024 年 月 日,竣工日期 年 月 日。3.3。2 质量目标...
