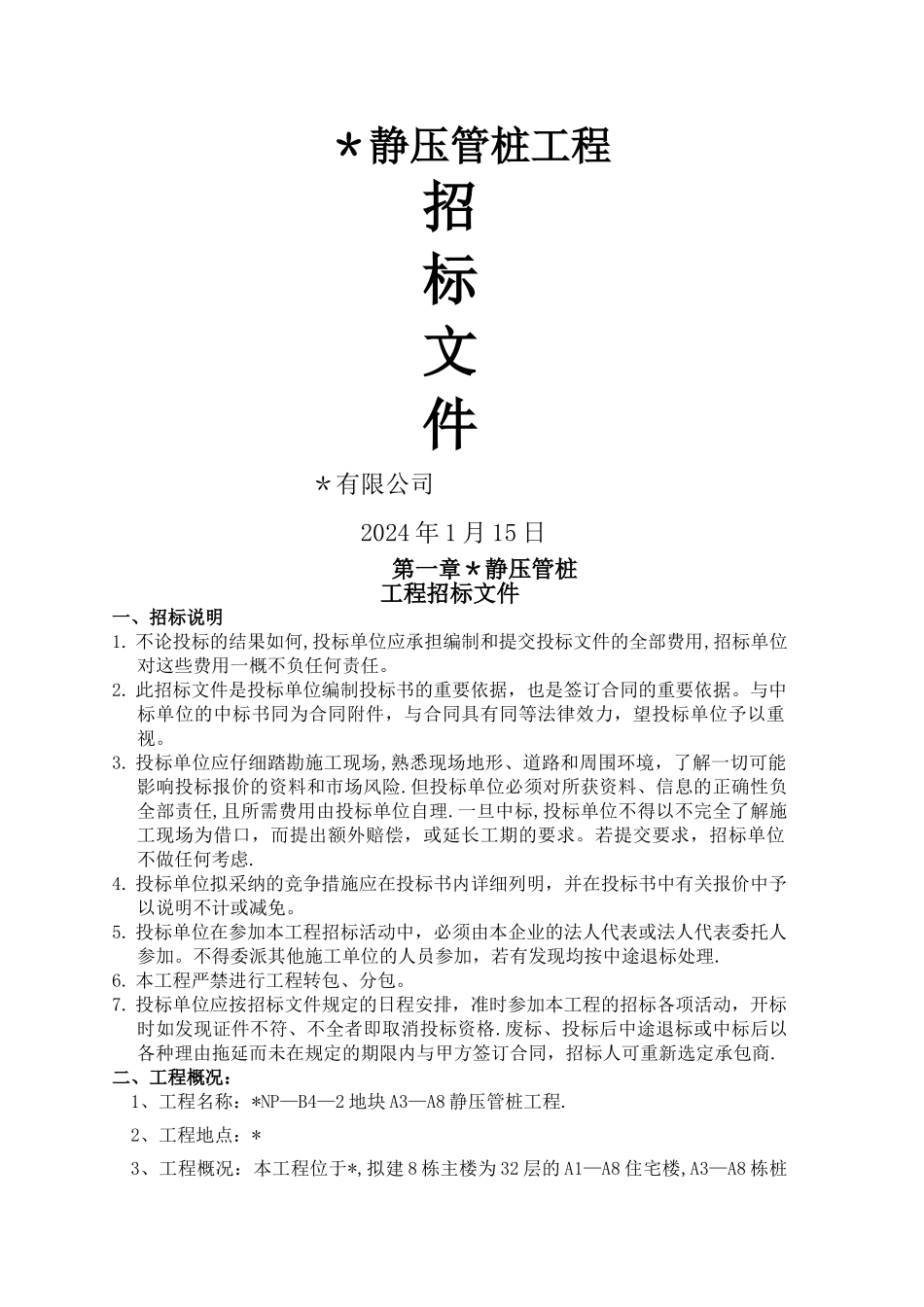

*静压管桩工程招标文件*有限公司 2024 年 1 月 15 日 第一章*静压管桩工程招标文件一、招标说明1. 不论投标的结果如何,投标单位应承担编制和提交投标文件的全部费用,招标单位对这些费用一概不负任何责任。2. 此招标文件是投标单位编制投标书的重要依据,也是签订合同的重要依据。与中标单位的中标书同为合同附件,与合同具有同等法律效力,望投标单位予以重视。3. 投标单位应仔细踏勘施工现场,熟悉现场地形、道路和周围环境,了解一切可能影响投标报价的资料和市场风险.但投标单位必须对所获资料、信息的正确性负全部责任,且所需费用由投标单位自理.一旦中标,投标单位不得以不完全了解施工现场为借口,而提出额外赔偿,或延长工期的要求。若提交要求,招标单位不做任何考虑.4. 投标单位拟采纳的竞争措施应在投标书内详细列明,并在投标书中有关报价中予以说明不计或减免。5. 投标单位在参加本工程招标活动中,必须由本企业的法人代表或法人代表委托人参加。不得委派其他施工单位的人员参加,若有发现均按中途退标处理.6. 本工程严禁进行工程转包、分包。7. 投标单位应按招标文件规定的日程安排,准时参加本工程的招标各项活动,开标时如发现证件不符、不全者即取消投标资格.废标、投标后中途退标或中标后以各种理由拖延而未在规定的期限内与甲方签订合同,招标人可重新选定承包商.二、工程概况:1、工程名称:*NP—B4—2 地块 A3—A8 静压管桩工程.2、工程地点:*3、工程概况:本工程位于*,拟建 8 栋主楼为 32 层的 A1—A8 住宅楼,A3—A8 栋桩基础采纳 Φ500*100A 型及 Φ400*90A 型静压管桩基础.管桩数量约 1495 根.其中幼儿园北侧约 82 根管桩及整个二期基坑边靠近支护桩的 130 根管桩需在支护桩顶标高开始压桩,需考虑送桩;负二层地下室与负三层地下室交界处约 430 根桩需在负二层基坑底开始压桩,需考虑送桩,送桩范围详附图(幼儿园北侧压桩标高暂定 16.8 米;负二层地下室与负三层地下室交界处压桩标高:东、西、南侧暂定 9 米,北侧暂定 8 米;整个二期基坑边靠近支护桩的130 根管桩压桩标高由现场确定)。管桩暂定桩长 18~28 米. 根据现场地质情况及设计院、工程部意见:本工程压桩前不做超前钻,当压桩遇到孤石时先进行超前钻探明周边地质情况,再根据超前钻结果实行引孔或调整桩位的处理办法.4、工程范围及要求: 本次报价范围:按广州市住宅设计院提供的*桩基础设计图纸(2024。7。2 ...
