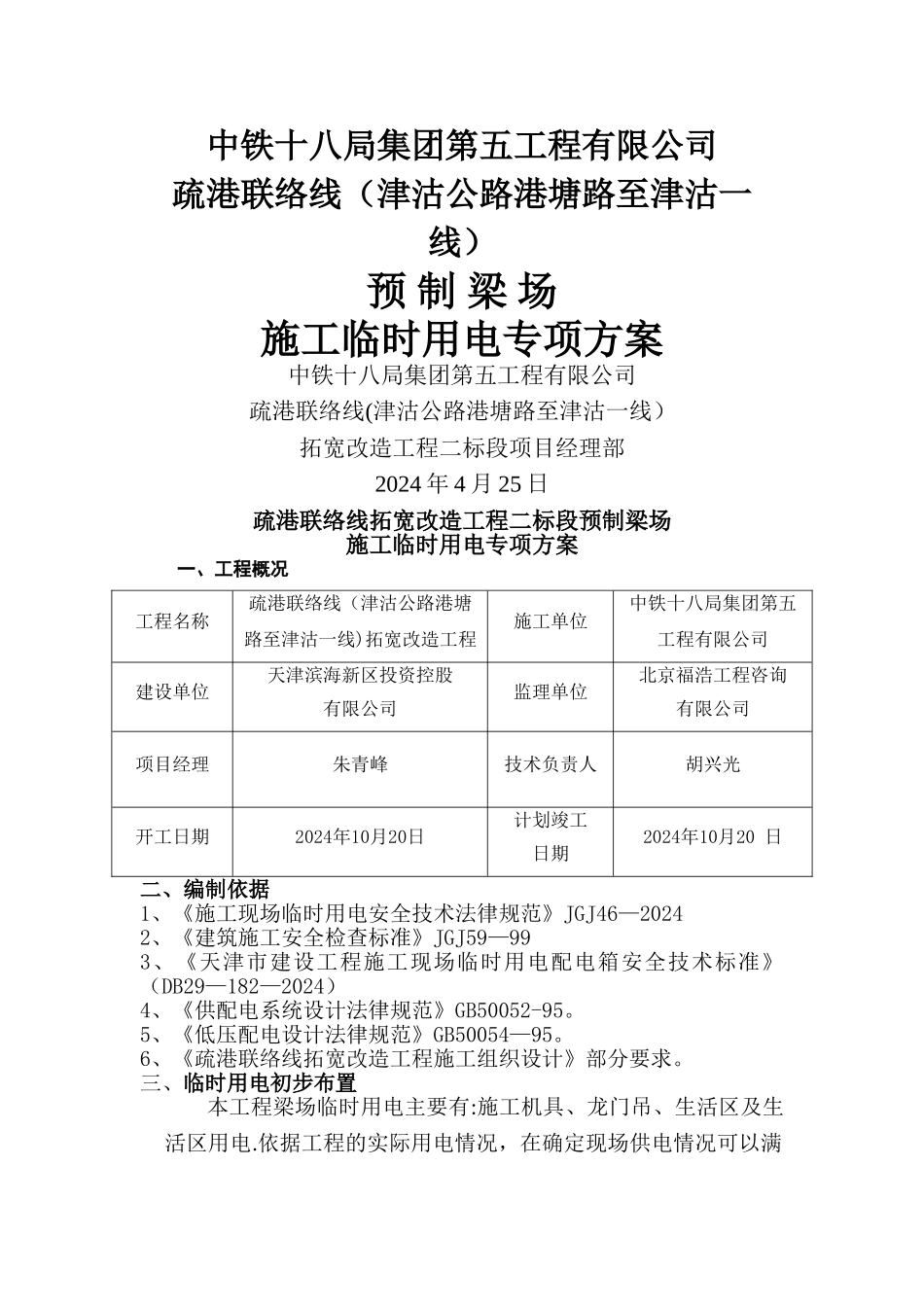

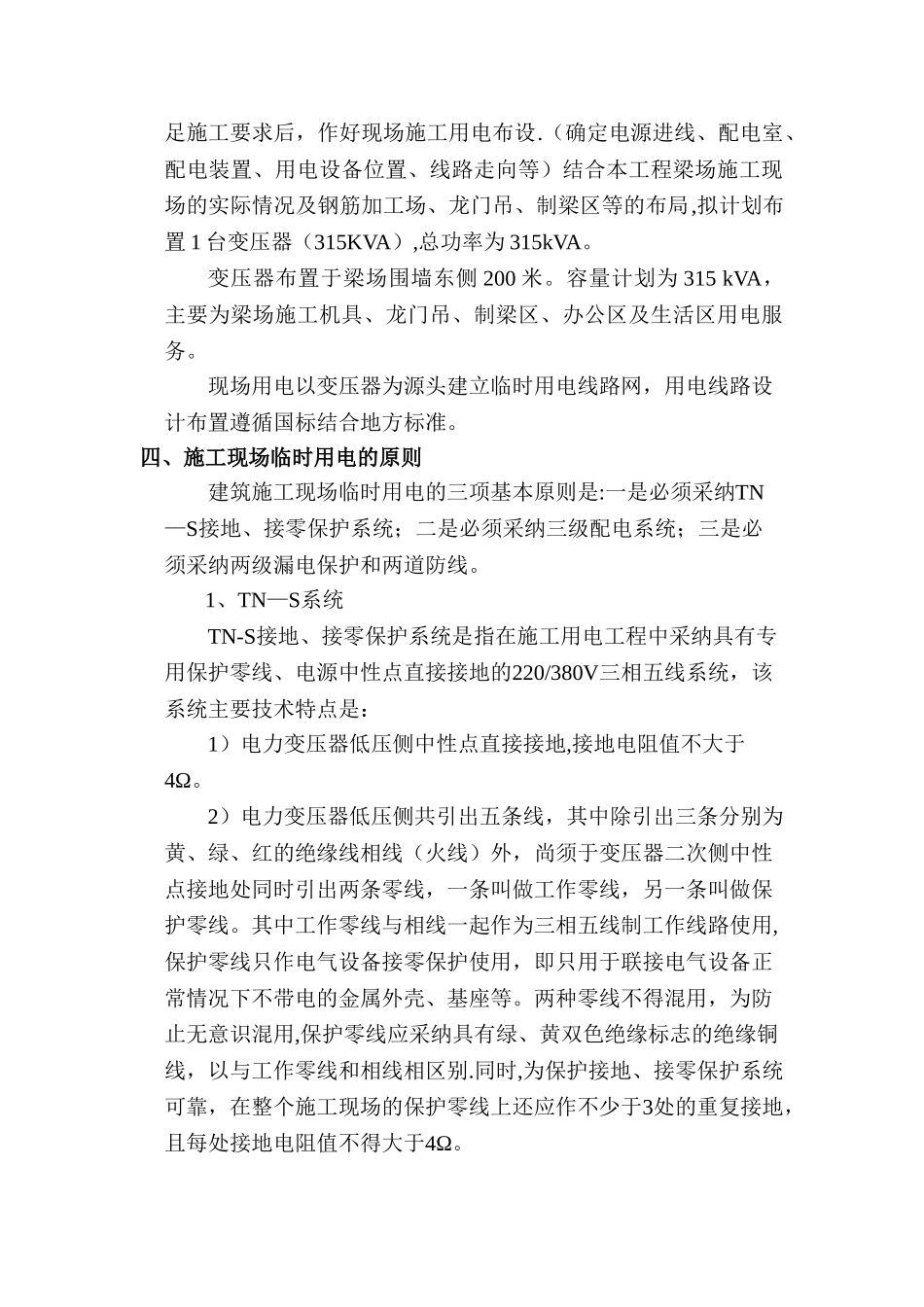

中铁十八局集团第五工程有限公司疏港联络线(津沽公路港塘路至津沽一线)预 制 梁 场施工临时用电专项方案中铁十八局集团第五工程有限公司疏港联络线(津沽公路港塘路至津沽一线)拓宽改造工程二标段项目经理部2024 年 4 月 25 日疏港联络线拓宽改造工程二标段预制梁场施工临时用电专项方案一、工程概况工程名称疏港联络线(津沽公路港塘路至津沽一线)拓宽改造工程施工单位中铁十八局集团第五工程有限公司建设单位天津滨海新区投资控股有限公司监理单位北京福浩工程咨询有限公司项目经理朱青峰技术负责人胡兴光开工日期2024年10月20日计划竣工日期2024年10月20 日二、编制依据1、《施工现场临时用电安全技术法律规范》JGJ46—20242、《建筑施工安全检查标准》JGJ59—993、《天津市建设工程施工现场临时用电配电箱安全技术标准》(DB29—182—2024)4、《供配电系统设计法律规范》GB50052-95。5、《低压配电设计法律规范》GB50054—95。6、《疏港联络线拓宽改造工程施工组织设计》部分要求。三、临时用电初步布置本工程梁场临时用电主要有:施工机具、龙门吊、生活区及生活区用电.依据工程的实际用电情况,在确定现场供电情况可以满足施工要求后,作好现场施工用电布设.(确定电源进线、配电室、配电装置、用电设备位置、线路走向等)结合本工程梁场施工现场的实际情况及钢筋加工场、龙门吊、制梁区等的布局,拟计划布置 1 台变压器(315KVA),总功率为 315kVA。 变压器布置于梁场围墙东侧 200 米。容量计划为 315 kVA,主要为梁场施工机具、龙门吊、制梁区、办公区及生活区用电服务。现场用电以变压器为源头建立临时用电线路网,用电线路设计布置遵循国标结合地方标准。四、施工现场临时用电的原则建筑施工现场临时用电的三项基本原则是:一是必须采纳TN—S接地、接零保护系统;二是必须采纳三级配电系统;三是必须采纳两级漏电保护和两道防线。1、TN—S系统TN-S接地、接零保护系统是指在施工用电工程中采纳具有专用保护零线、电源中性点直接接地的220/380V三相五线系统,该系统主要技术特点是:1)电力变压器低压侧中性点直接接地,接地电阻值不大于4Ω。2)电力变压器低压侧共引出五条线,其中除引出三条分别为黄、绿、红的绝缘线相线(火线)外,尚须于变压器二次侧中性点接地处同时引出两条零线,一条叫做工作零线,另一条叫做保护零线。其中工作零线与相线一起作为三相五线制工作线路使用,保护零线只作电气设备接零保护使用,即只...
