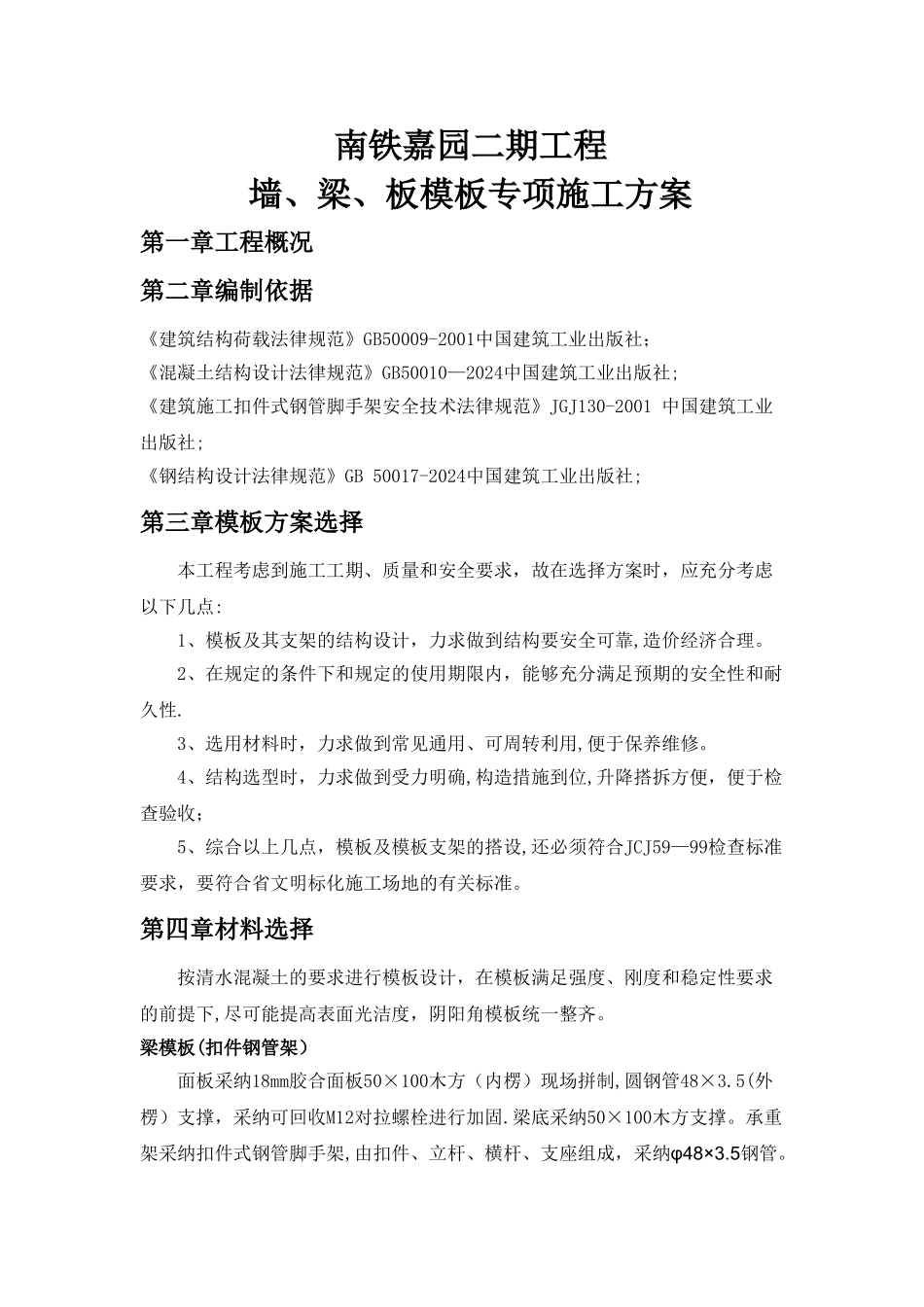

南铁嘉园二期工程墙、梁、板模板专项施工方案第一章工程概况第二章编制依据《建筑结构荷载法律规范》GB50009-2001中国建筑工业出版社;《混凝土结构设计法律规范》GB50010—2024中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001 中国建筑工业出版社;《钢结构设计法律规范》GB 50017-2024中国建筑工业出版社;第三章模板方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合JCJ59—99检查标准要求,要符合省文明标化施工场地的有关标准
第四章材料选择按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐
梁模板(扣件钢管架)面板采纳18mm胶合面板50×100木方(内楞)现场拼制,圆钢管48×3
5(外楞)支撑,采纳可回收M12对拉螺栓进行加固
梁底采纳50×100木方支撑
承重架采纳扣件式钢管脚手架,由扣件、立杆、横杆、支座组成,采纳φ48×3

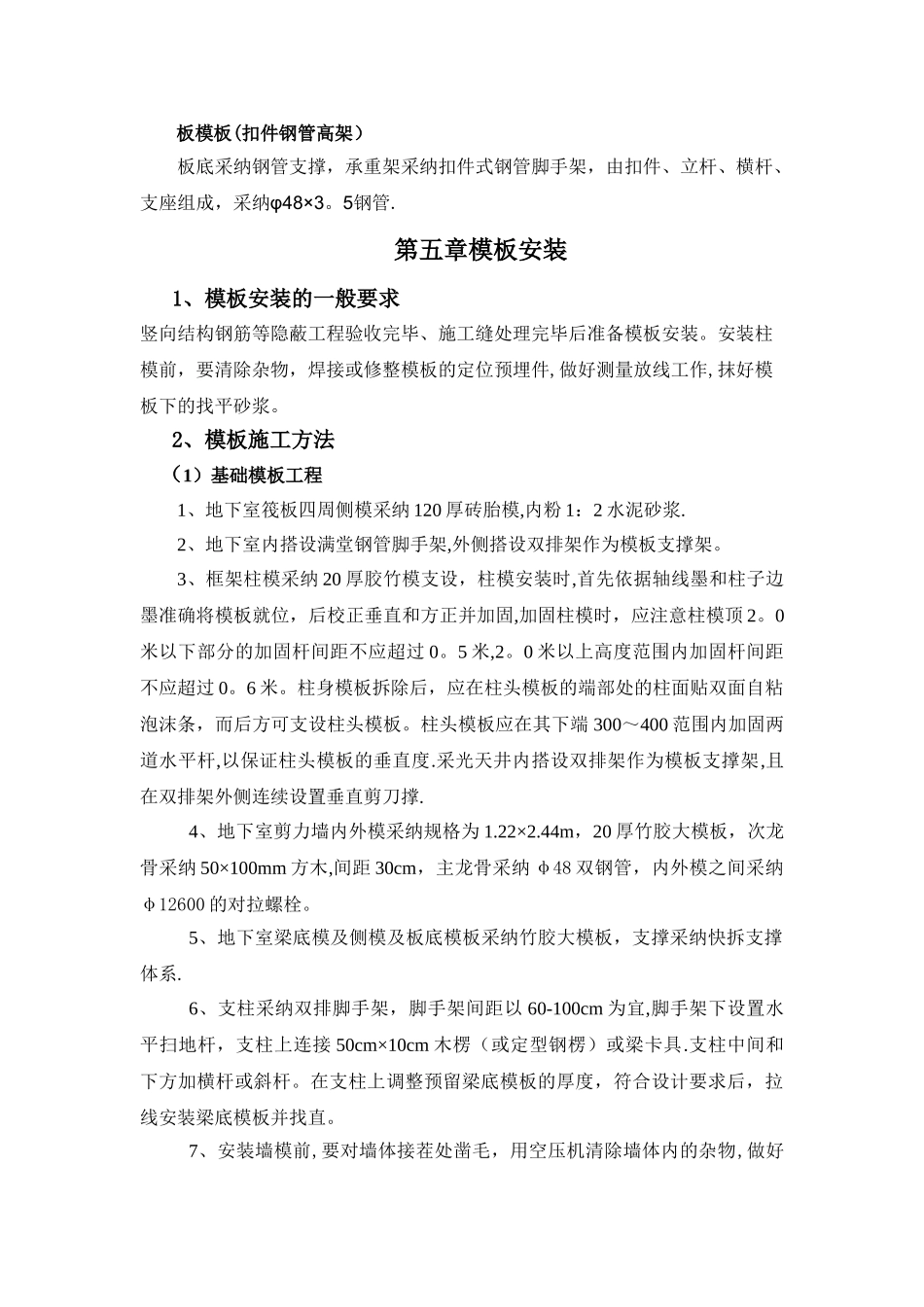

板模板(扣件钢管高架)板底采纳钢管支撑,承重架采纳扣件式钢管脚手架,由扣件、立杆、横杆、支座组成,采纳φ48×3
第五章模板安装1、模板安装的一般要求竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装
安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆

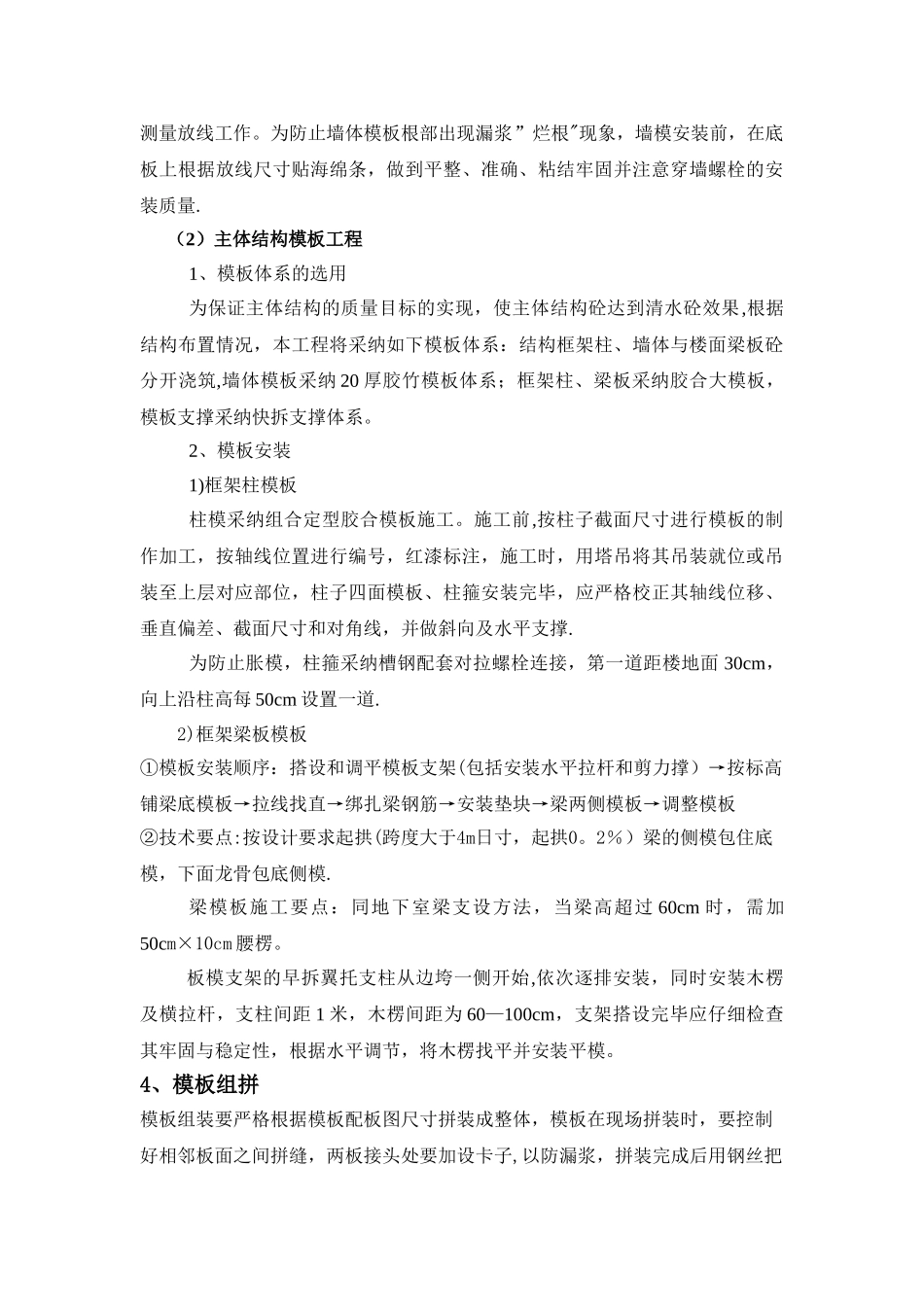

2、模板施工方法(1)基础模板工程1、地下室筏
