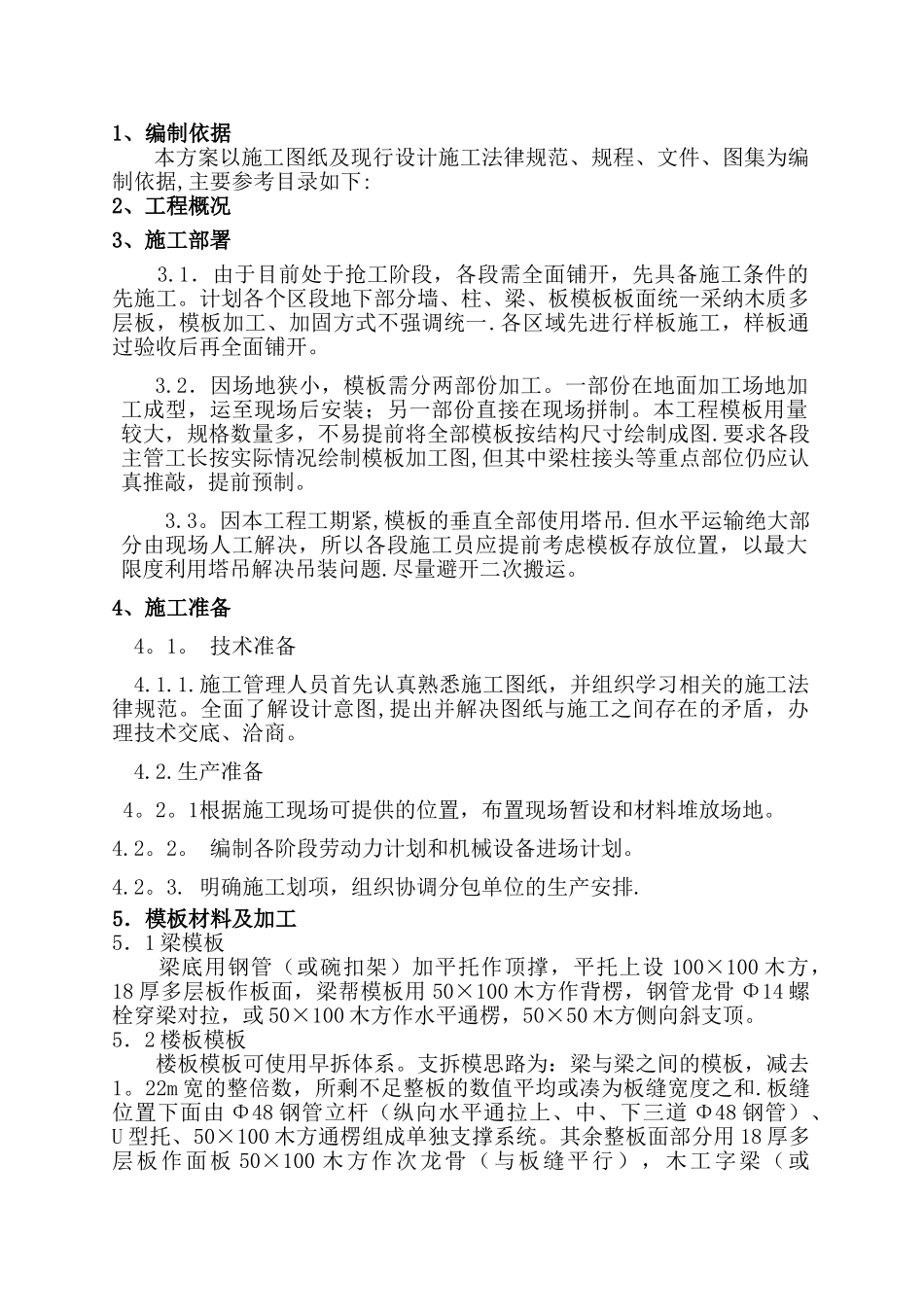

1、编制依据本方案以施工图纸及现行设计施工法律规范、规程、文件、图集为编制依据,主要参考目录如下:2、工程概况3、施工部署 3
1.由于目前处于抢工阶段,各段需全面铺开,先具备施工条件的先施工
计划各个区段地下部分墙、柱、梁、板模板板面统一采纳木质多层板,模板加工、加固方式不强调统一
各区域先进行样板施工,样板通过验收后再全面铺开
2.因场地狭小,模板需分两部份加工
一部份在地面加工场地加工成型,运至现场后安装;另一部份直接在现场拼制
本工程模板用量较大,规格数量多,不易提前将全部模板按结构尺寸绘制成图
要求各段主管工长按实际情况绘制模板加工图,但其中梁柱接头等重点部位仍应认真推敲,提前预制
因本工程工期紧,模板的垂直全部使用塔吊
但水平运输绝大部分由现场人工解决,所以各段施工员应提前考虑模板存放位置,以最大限度利用塔吊解决吊装问题
尽量避开二次搬运
4、施工准备 4
技术准备 4
施工管理人员首先认真熟悉施工图纸,并组织学习相关的施工法律规范
全面了解设计意图,提出并解决图纸与施工之间存在的矛盾,办理技术交底、洽商
生产准备 4
1根据施工现场可提供的位置,布置现场暂设和材料堆放场地
编制各阶段劳动力计划和机械设备进场计划
明确施工划项,组织协调分包单位的生产安排

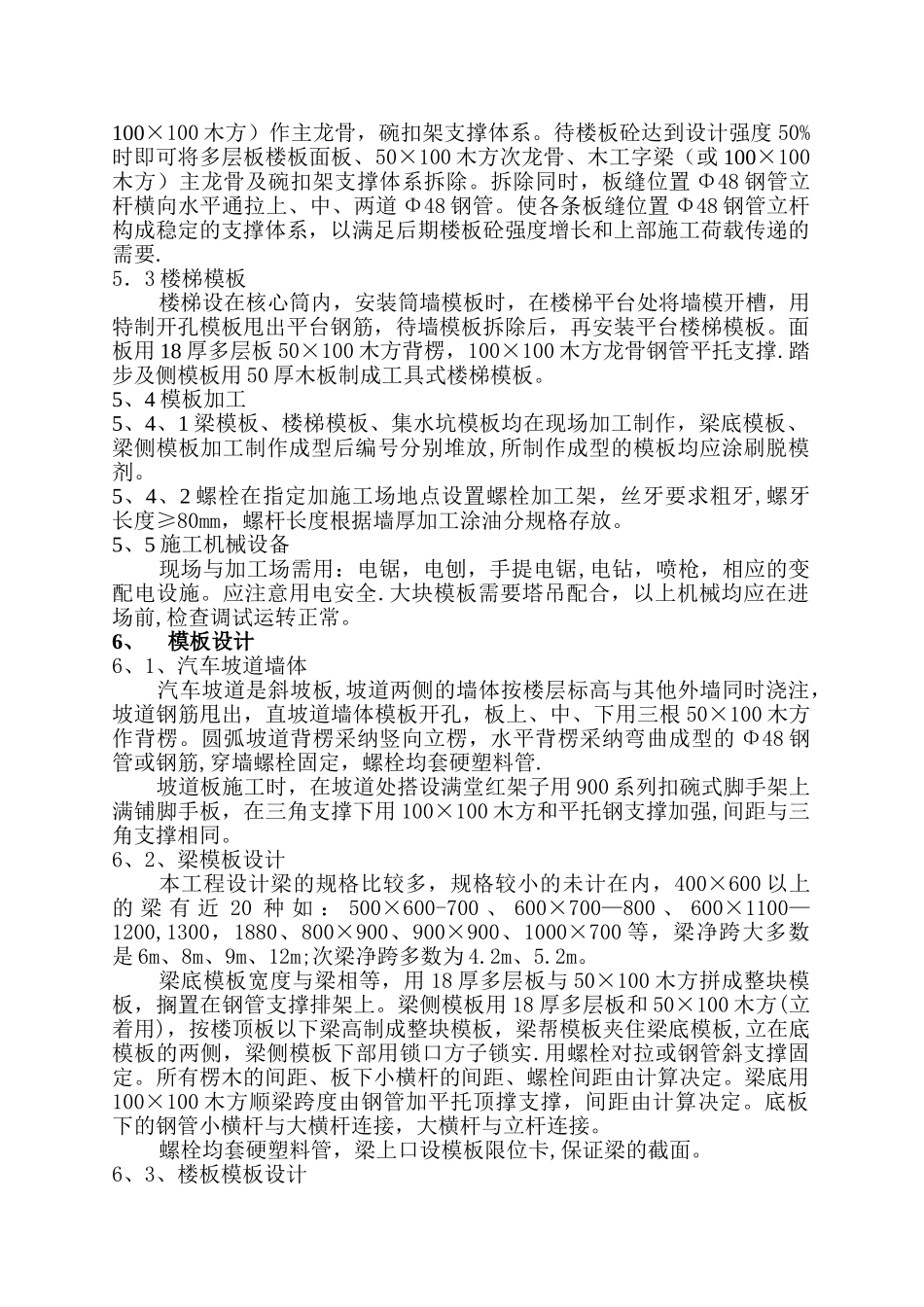

5.模板材料及加工5.1 梁模板梁底用钢管(或碗扣架)加平托作顶撑,平托上设 100×100 木方,18 厚多层板作板面,梁帮模板用 50×100 木方作背楞,钢管龙骨 Φ14 螺栓穿梁对拉,或 50×100 木方作水平通楞,50×50 木方侧向斜支顶

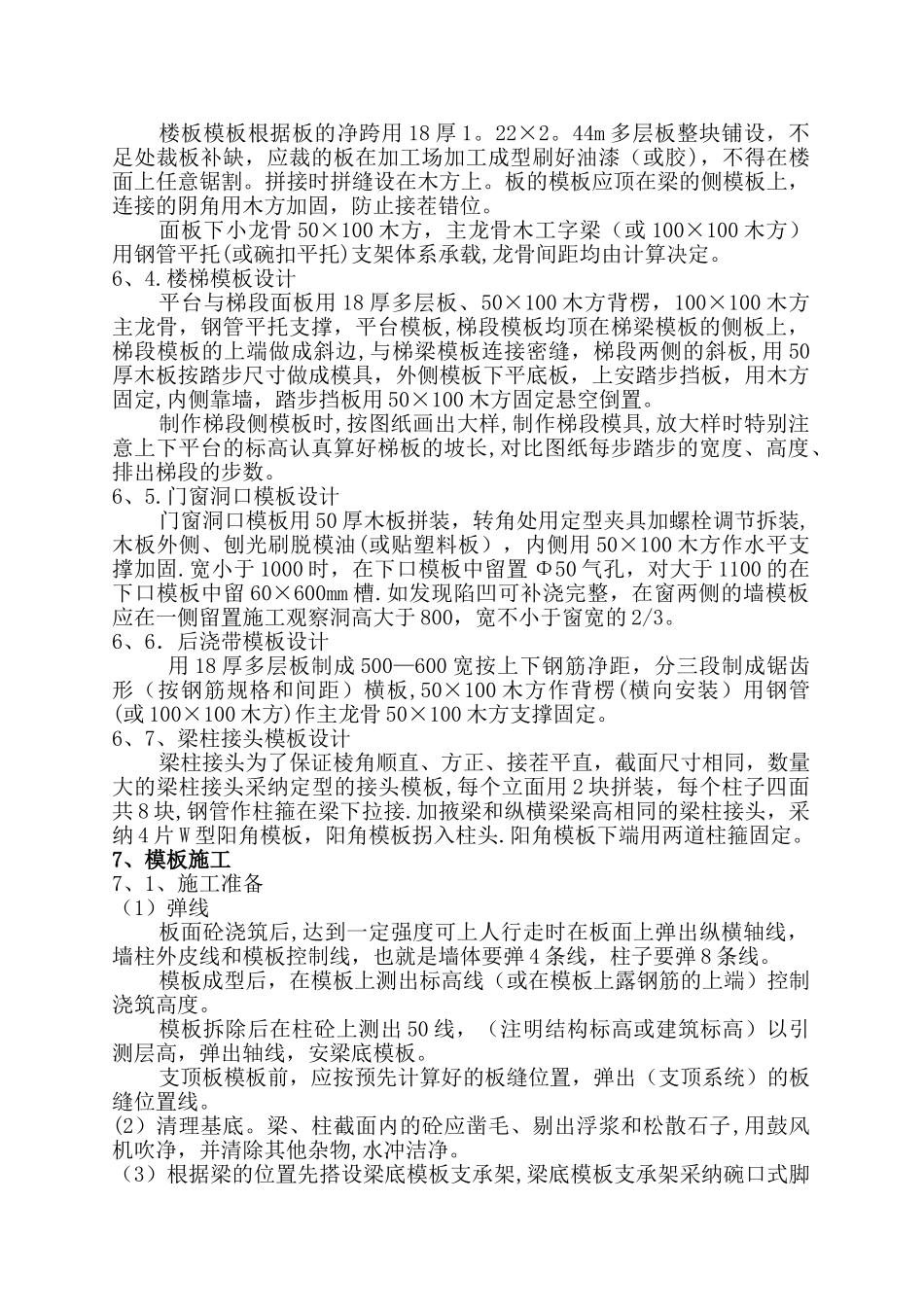

5.2 楼板模板楼板模板可使用早拆体系
支拆模思路为:梁与梁之间的模板,减去1
22m 宽的整倍数,所剩不足整板的数值平均或凑为板缝宽度之和
板缝位置下面由 Φ48 钢管立杆(纵向水平通拉上
