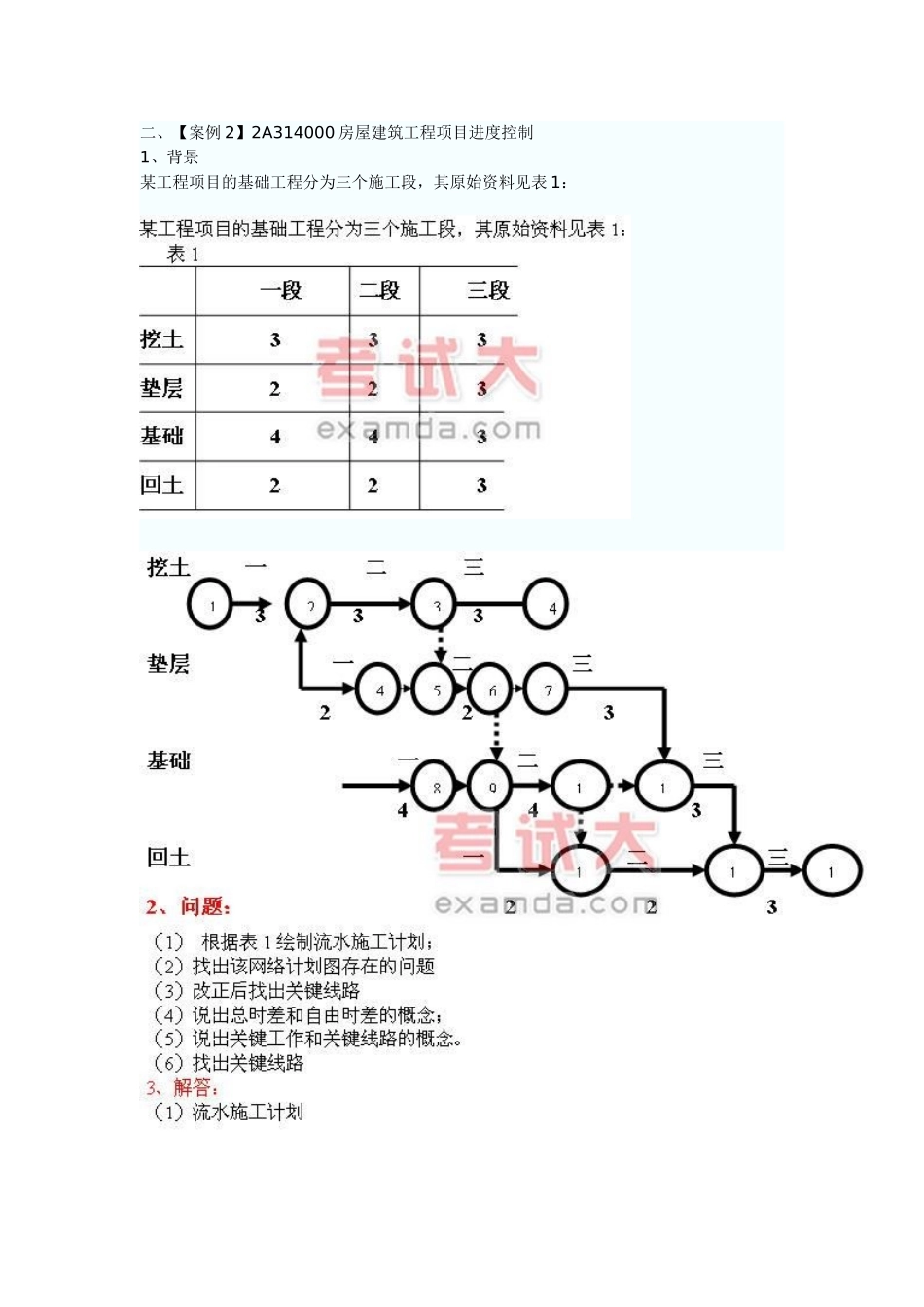

《房屋建筑工程管理与实务》案例题一、【案例 12A313000】房屋建筑工程施工项目管理专业知识 背景 北京某企业在新疆某地投标承包了一栋写字楼工程,钢框架构造,面积 78000M2,高级装修。协议规定,建筑安装工程总造价 11 亿元,工期为 2 年,质量创构造长城杯奖和鲁班奖。拟委派项目经理,成立项目经理部进行施工项目管理。在项目管理期间,项目经理执行《建设工程项目管理规范》的各项规定。 2、问题: (1)委派项目经理的资格有什么规定?为何?对其素质有什么规定? (2)成立什么模式的项目经理部?为何?高级职称员工应当有多少?其建立执行那些原则?其运行有哪些规定? (3)项目经理部通过什么文献从企业获得任务?该文献的重要内容是什么?该文献对该工程的详细目的应怎样确定? 二、【案例 2】2A314000 房屋建筑工程项目进度控制1、背景某工程项目的基础工程分为三个施工段,其原始资料见表 1: (2)网络计划存在的问题1)两个终点节点;2)8 节点前面的工作没有开始节点;3)4 号重号;4)3—4 箭线没有箭头;5)2—4 有双向箭头;6)11--12 尾大头小;7)9—13 的逻辑关系错误。 (4)总时差和自由时差的概念略。(5)关键工作和关键线路的概念略(6)关键线路是 1—2—4—8—9—10—11—13—14 工期是 19 天三、【案例】2A317000 房屋建筑工程造价控制一、背景(1)某工程按工程量清单计价,得到如下数据:分部分项工程工程量清单计价合计 1600万元;措施项目清单计价合计 75 万元;其他项目清单计价合计 150 万元;规费 95 万元。税率是不含税造价的 3.4%。(2)在工程进行中,按 25%支付工程预付款,在未完施工尚需的重要材料及构配件相称于预付款时起扣。重要材料和构配件占工程造价的 60%。四、【施工管理 P.62 案例】造价控制1、背景 某项工程业主和承包商签订了承包协议,协议中含两个工程,估算工程量甲为2300M3,乙为 3200M3,经协商甲项为 180 元/M3,乙项为 160 元/M3。承包协议规定:(1)动工前业主向承包商支付协议价 20%的预付款;(2)业主从第一种月起,从承包商的工程款中,按 5%扣留保留金;(3)当子项工程实际工程量超过估算工程量 10%时,可进行调价,调价系数为 0.9;(4)价风格整系数平均按 1.2 计算;(5)监理工程师签发付款最低金额为 25 元;(6)预付款在最终两个月扣除,每月扣 50%。工程师签认的工程量完毕状况见下表2、问题:1、预付款...
