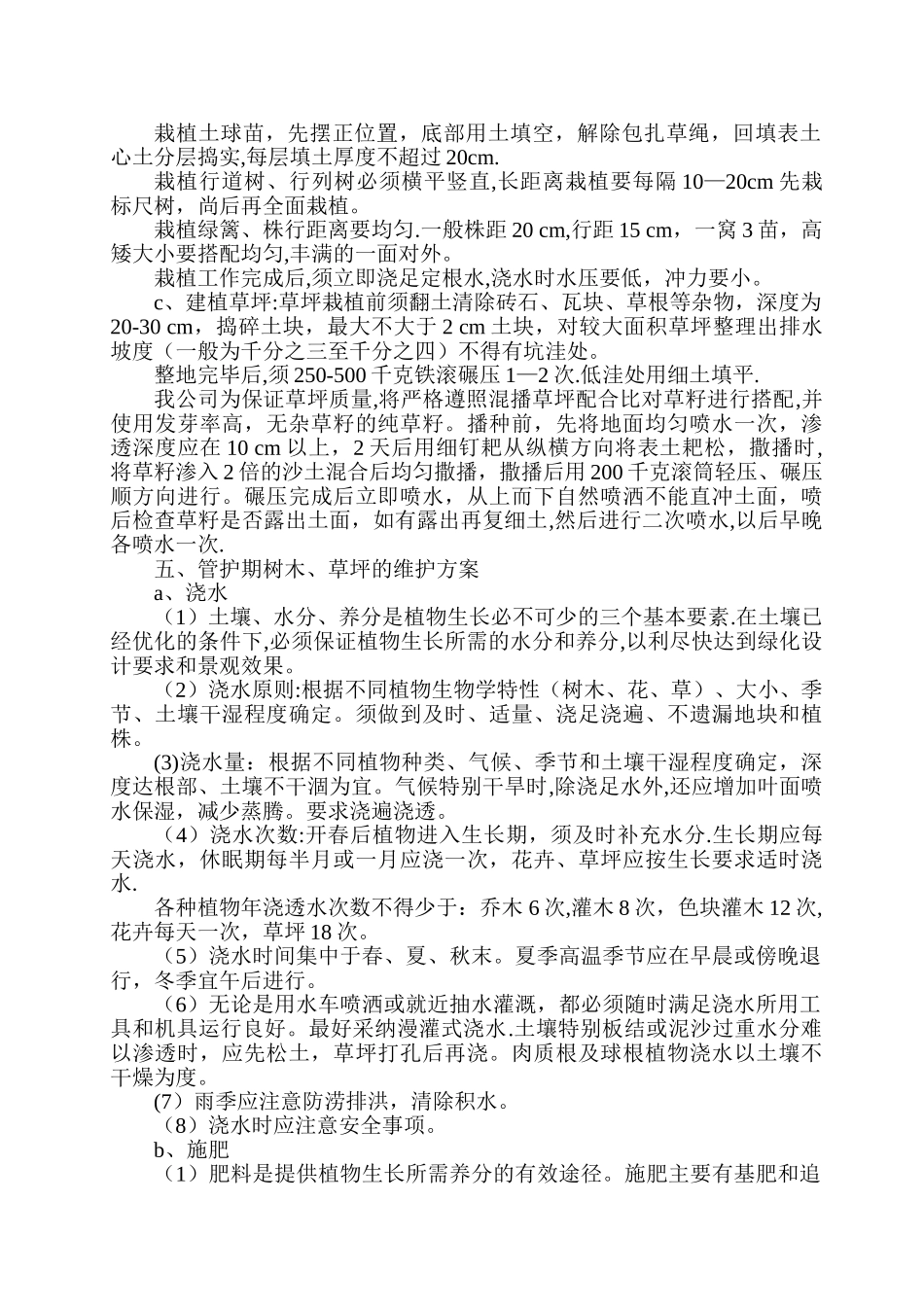

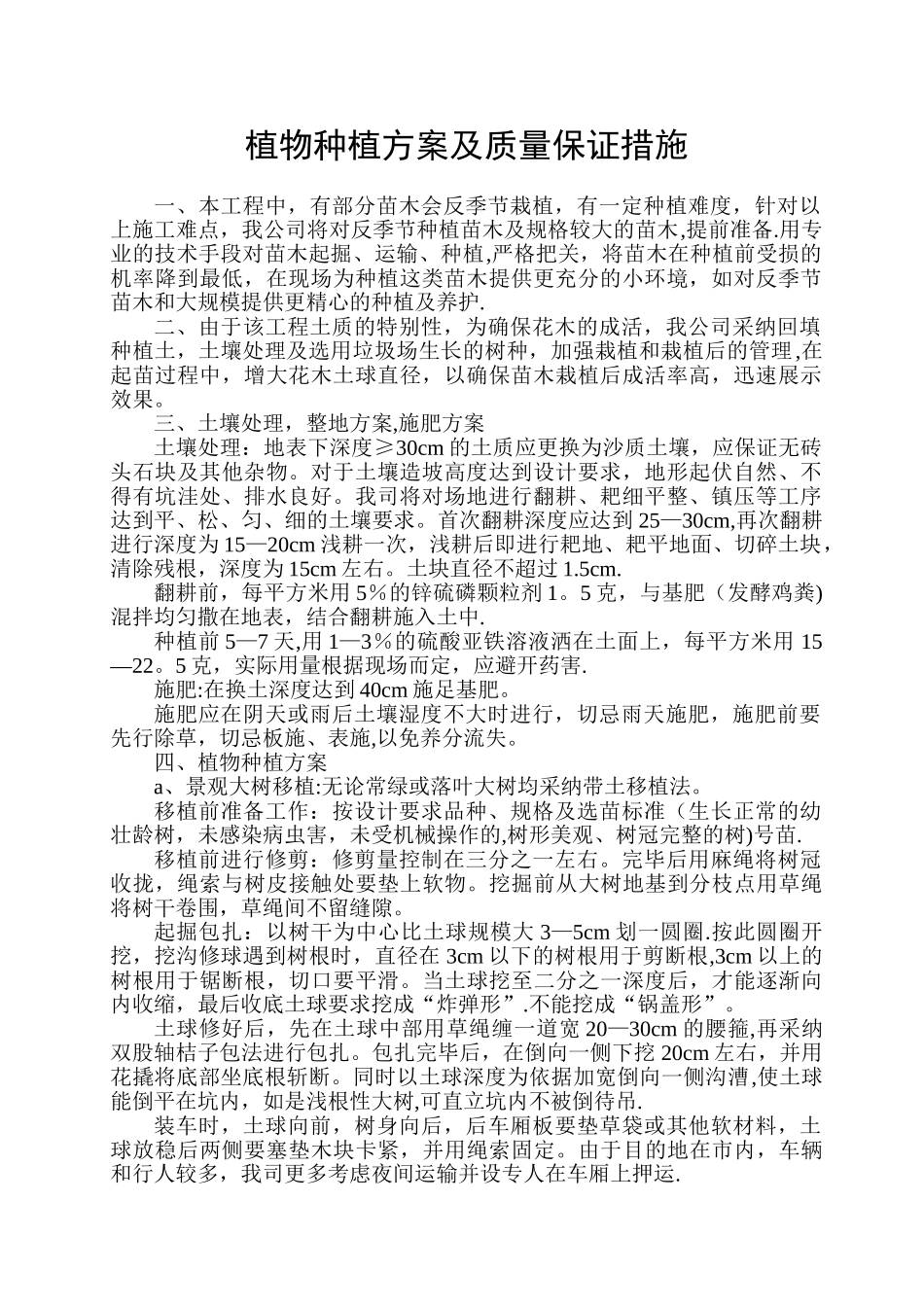

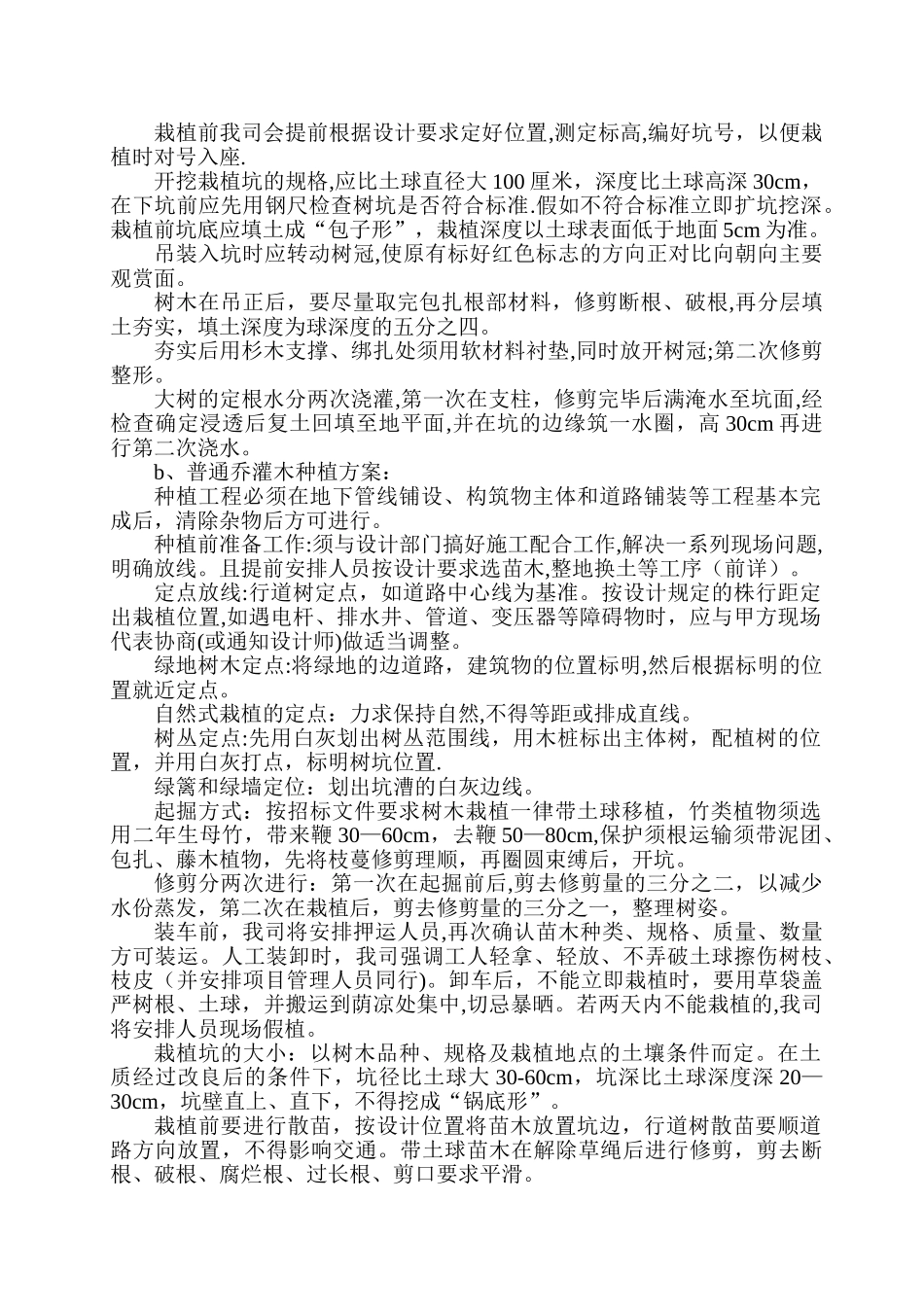

植物种植方案及质量保证措施一、本工程中,有部分苗木会反季节栽植,有一定种植难度,针对以上施工难点,我公司将对反季节种植苗木及规格较大的苗木,提前准备.用专业的技术手段对苗木起掘、运输、种植,严格把关,将苗木在种植前受损的机率降到最低,在现场为种植这类苗木提供更充分的小环境,如对反季节苗木和大规模提供更精心的种植及养护.二、由于该工程土质的特别性,为确保花木的成活,我公司采纳回填种植土,土壤处理及选用垃圾场生长的树种,加强栽植和栽植后的管理,在起苗过程中,增大花木土球直径,以确保苗木栽植后成活率高,迅速展示效果。三、土壤处理,整地方案,施肥方案土壤处理:地表下深度≥30cm 的土质应更换为沙质土壤,应保证无砖头石块及其他杂物。对于土壤造坡高度达到设计要求,地形起伏自然、不得有坑洼处、排水良好。我司将对场地进行翻耕、耙细平整、镇压等工序达到平、松、匀、细的土壤要求。首次翻耕深度应达到 25—30cm,再次翻耕进行深度为 15—20cm 浅耕一次,浅耕后即进行耙地、耙平地面、切碎土块,清除残根,深度为 15cm 左右。土块直径不超过 1.5cm.翻耕前,每平方米用 5%的锌硫磷颗粒剂 1。5 克,与基肥(发酵鸡粪)混拌均匀撒在地表,结合翻耕施入土中.种植前 5—7 天,用 1—3%的硫酸亚铁溶液洒在土面上,每平方米用 15—22。5 克,实际用量根据现场而定,应避开药害.施肥:在换土深度达到 40cm 施足基肥。施肥应在阴天或雨后土壤湿度不大时进行,切忌雨天施肥,施肥前要先行除草,切忌板施、表施,以免养分流失。四、植物种植方案a、景观大树移植:无论常绿或落叶大树均采纳带土移植法。移植前准备工作:按设计要求品种、规格及选苗标准(生长正常的幼壮龄树,未感染病虫害,未受机械操作的,树形美观、树冠完整的树)号苗. 移植前进行修剪:修剪量控制在三分之一左右。完毕后用麻绳将树冠收拢,绳索与树皮接触处要垫上软物。挖掘前从大树地基到分枝点用草绳将树干卷围,草绳间不留缝隙。起掘包扎:以树干为中心比土球规模大 3—5cm 划一圆圈.按此圆圈开挖,挖沟修球遇到树根时,直径在 3cm 以下的树根用于剪断根,3cm 以上的树根用于锯断根,切口要平滑。当土球挖至二分之一深度后,才能逐渐向内收缩,最后收底土球要求挖成“炸弹形”.不能挖成“锅盖形”。土球修好后,先在土球中部用草绳缠一道宽 20—30cm 的腰箍,再采纳双股轴桔子包法进行包扎。包扎完毕后,在倒向一侧下挖 20cm 左...
