沙河城三期 I(区)地面保温施工方案湖南沙坪建筑有限公司2024 年 7 月 目 录一、 工程概况、编制依据及管理目标1
1 工程概况1
2 编制依据1
3 管理目标二、系统构造2

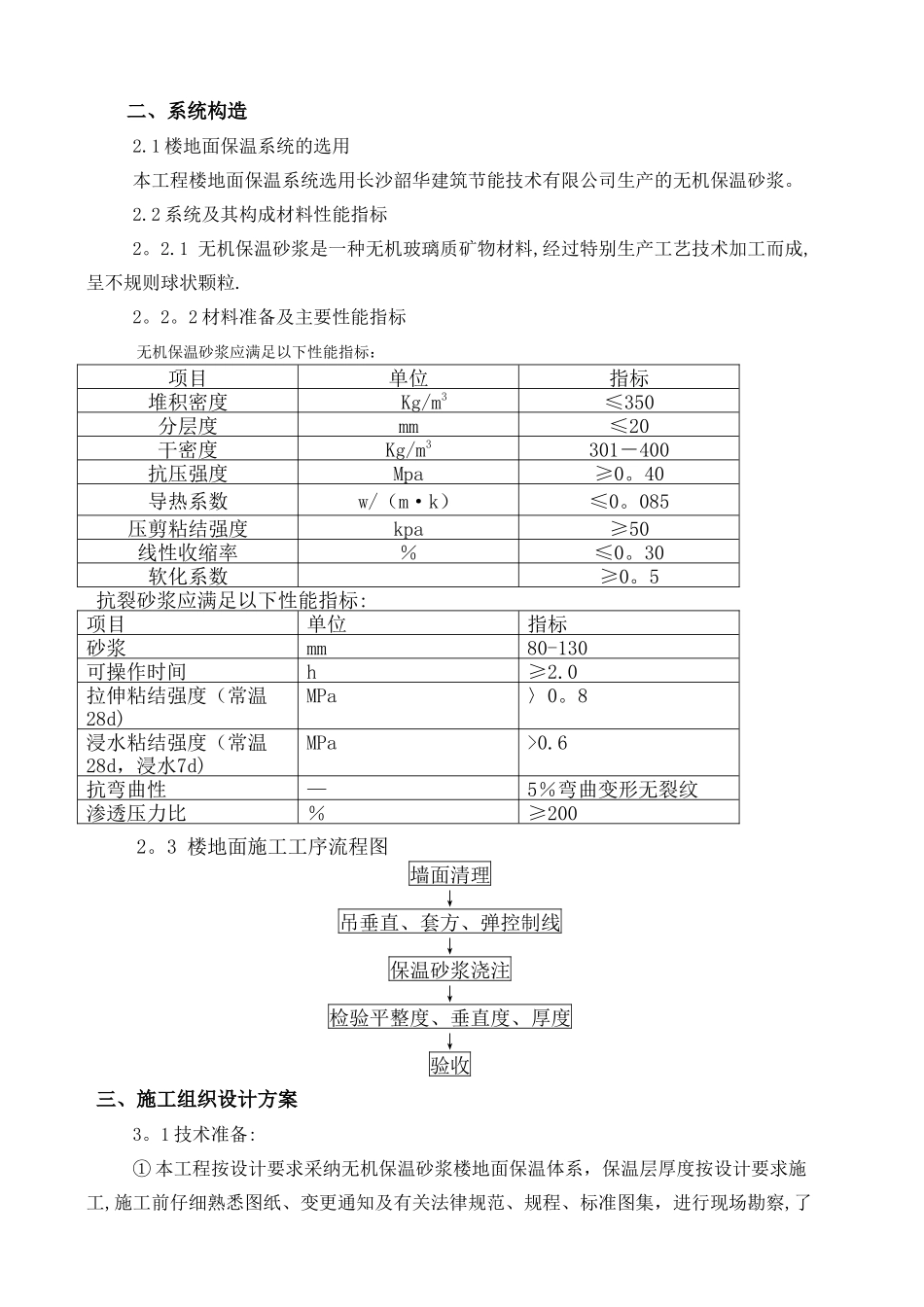

1 外墙保温系统的选用2
2 系统及其构成材料性能指标2
3 无机保温砂浆施工工序流程图三、施工组织设计方案3
1 施工准备措施3
1 施工技术准备3
2 项目管理组织机构3
3 劳动力计划3
4 安全和文明施工法律规范3
5 质量保证措施3
6 施工条件3
7 施工机具与工具3
2 无机保温砂浆施工工艺3
1 施工流程3
2 涂料饰面工序说明3
3 细部节点图四、施工进度计划及保证措施五、质量保证措施5
1 质量目标5
2 质量管理措施5
3 质量管理措施5
4 质量保证技术措施六、成品保护措施七、验收4
1 基层平整度标准4
2 施工过程验收4
3 竣工验收一、工程概况1
工程名称:沙河城三期 I(区)4#栋2
工程地点:彭家巷 3
建筑面积: 25000 ㎡ 4
节能设计:楼地面保温
无机轻集料保温砂浆 编制依据1、《外墙内保温工程技术规程》JGJ/T261—20242、《无机轻集料砂浆保温系统技术规程》JGJ 253—20243、《建筑节能工程施工质量验收法律规范》GB50411—20245、《建筑工程施工质量验收法律规范》GB50300—2001管理目标1、工期目标:根据本工程的特点,各立面采纳平行施工于流水交叉作业的方法组织施工,网络优化组合,确保在质量达到优良标准的前提下,承诺合同工期内完成各子分项工程全部施工任务
2、质量目标:满足设计与工程质量验收标准,严格按施工组织设计及相关的施工法律规范、规程精心组织施工,确保本子分部工程验收质量达到优良标准
3、安全文明目标:严格按国务院颁发的《建设工程安全生产管理条例》及建设部颁布的《施
