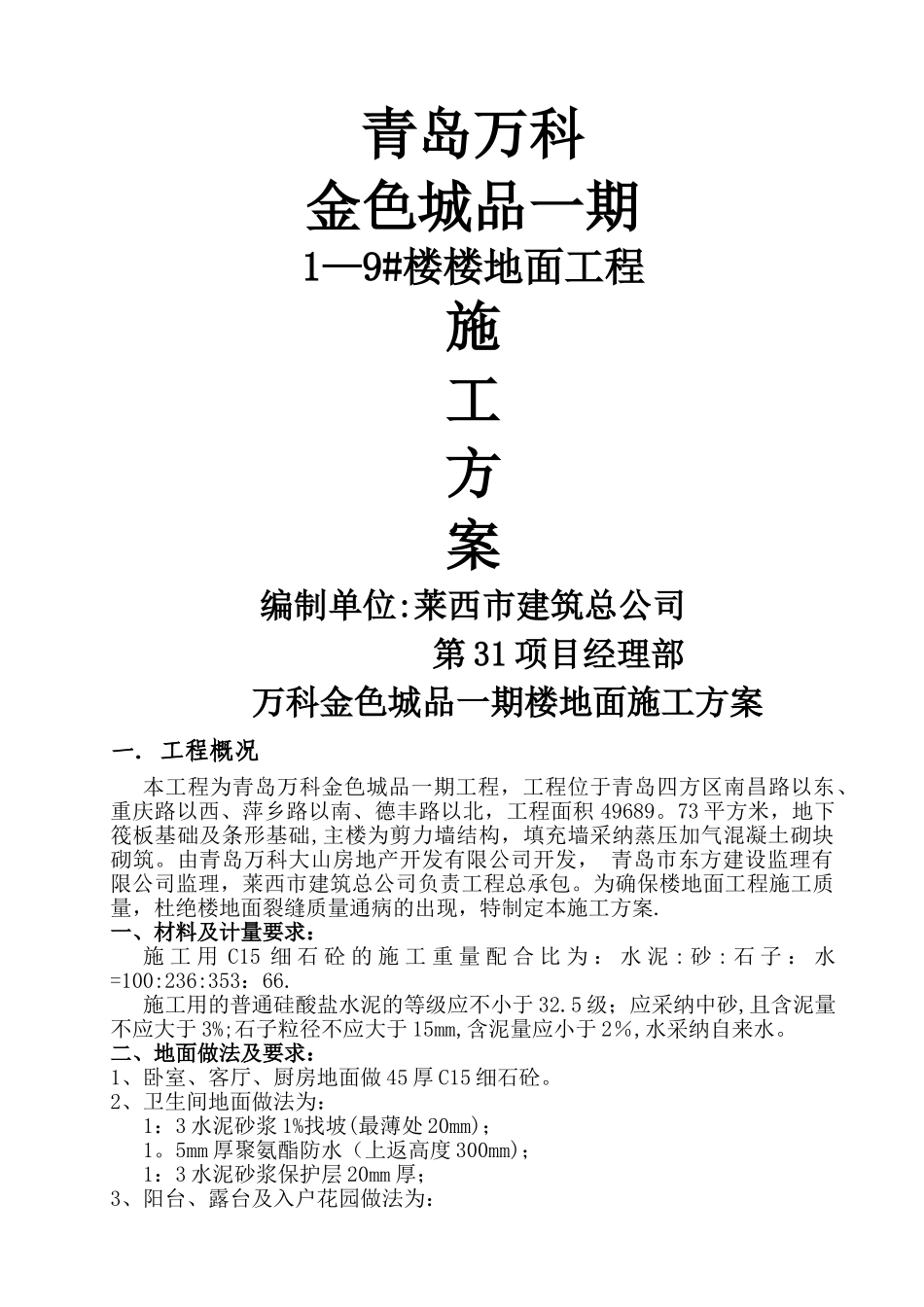

青岛万科金色城品一期1—9#楼楼地面工程施工方案编制单位:莱西市建筑总公司 第 31 项目经理部万科金色城品一期楼地面施工方案一.工程概况本工程为青岛万科金色城品一期工程,工程位于青岛四方区南昌路以东、重庆路以西、萍乡路以南、德丰路以北,工程面积 49689
73 平方米,地下筏板基础及条形基础,主楼为剪力墙结构,填充墙采纳蒸压加气混凝土砌块砌筑
由青岛万科大山房地产开发有限公司开发, 青岛市东方建设监理有限公司监理,莱西市建筑总公司负责工程总承包
为确保楼地面工程施工质量,杜绝楼地面裂缝质量通病的出现,特制定本施工方案
一、材料及计量要求:施 工 用 C15 细 石 砼 的 施 工 重 量 配 合 比 为 : 水 泥 : 砂 : 石 子 : 水=100:236:353:66
施工用的普通硅酸盐水泥的等级应不小于 32
5 级;应采纳中砂,且含泥量不应大于 3%;石子粒径不应大于 15mm,含泥量应小于 2%,水采纳自来水
二、地面做法及要求:1、卧室、客厅、厨房地面做 45 厚 C15 细石砼

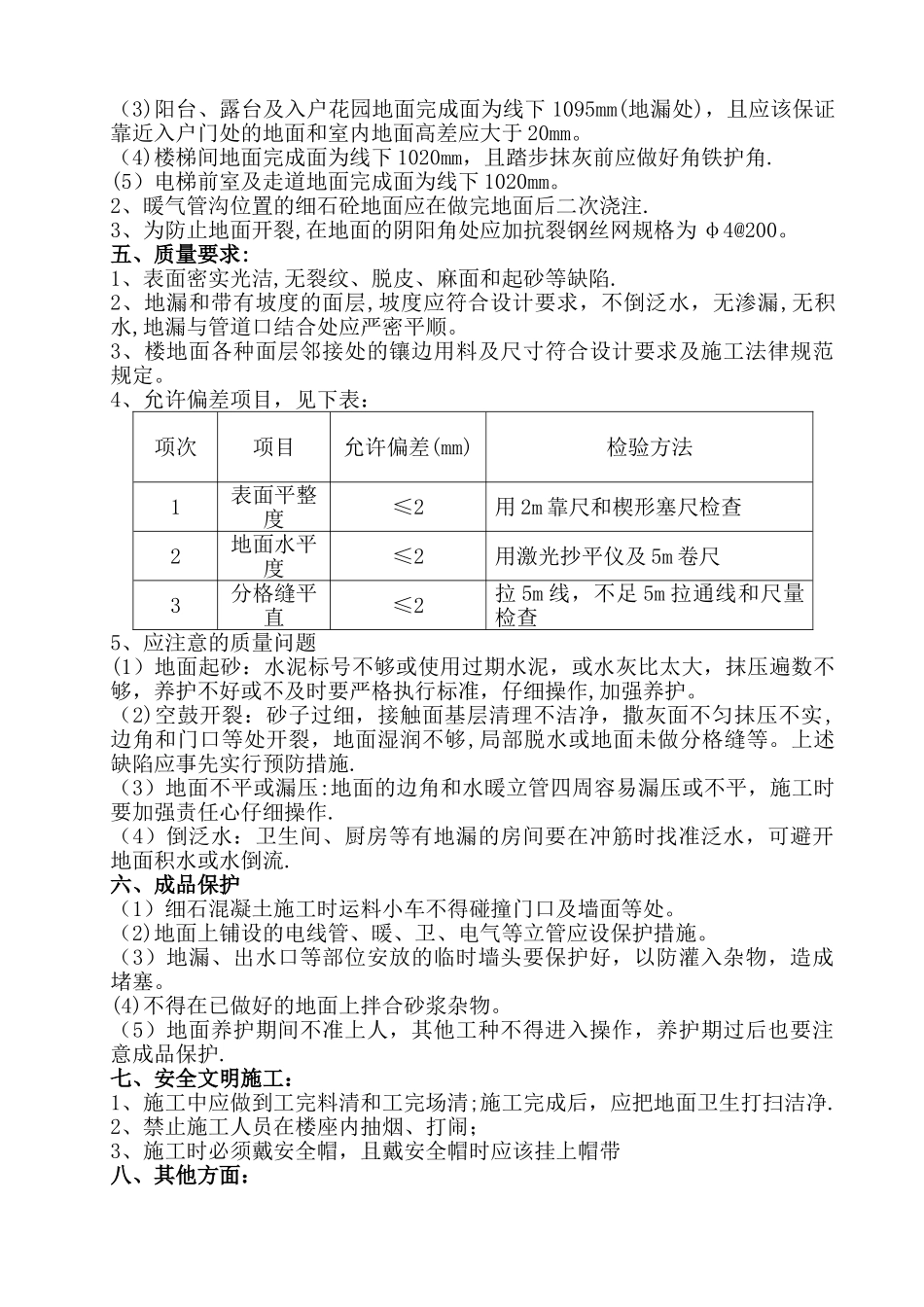

2、卫生间地面做法为:1:3 水泥砂浆 1%找坡(最薄处 20mm);1

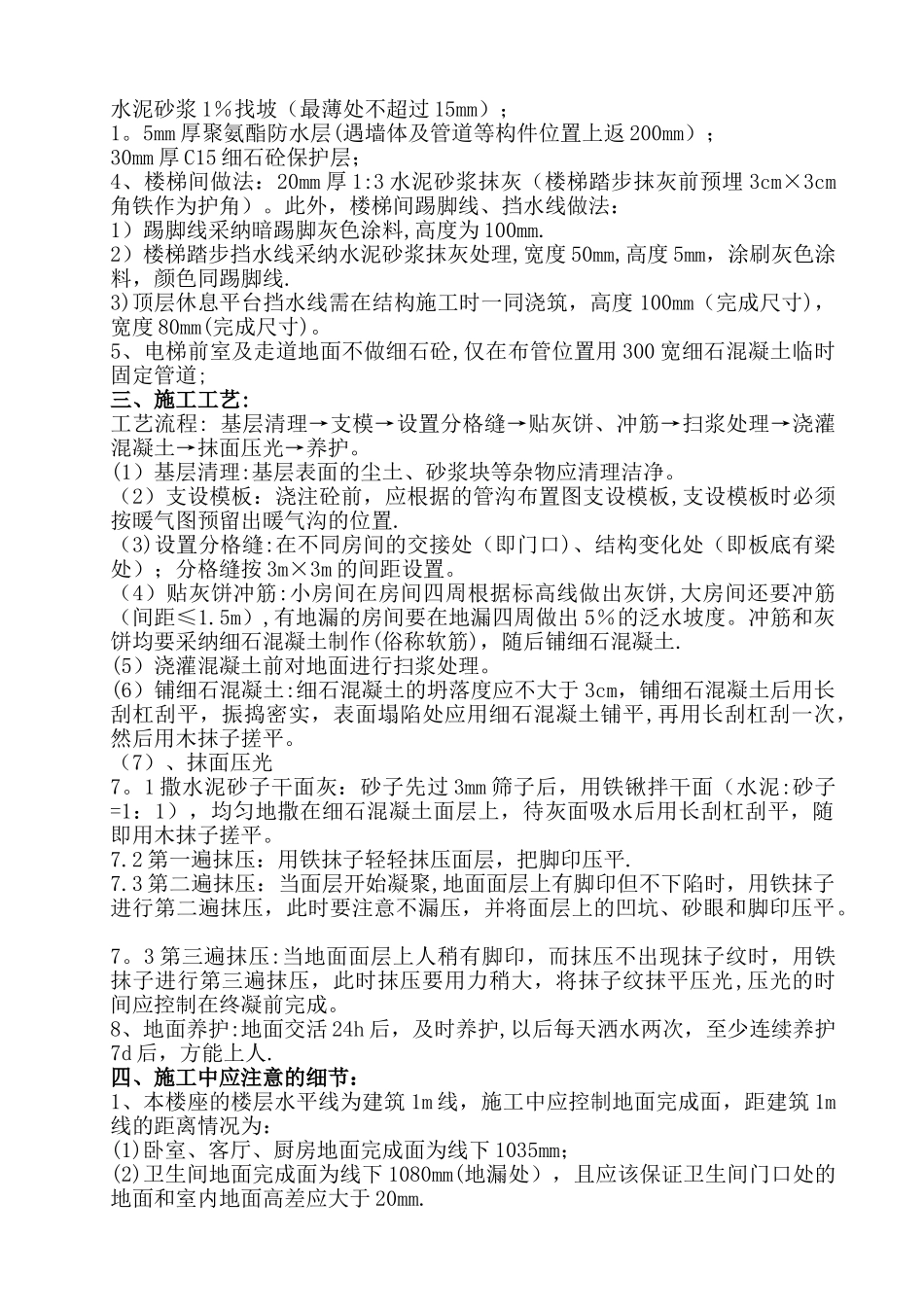

5mm 厚聚氨酯防水(上返高度 300mm);1:3 水泥砂浆保护层 20mm 厚;3、阳台、露台及入户花园做法为:水泥砂浆 1%找坡(最薄处不超过 15mm);1
5mm 厚聚氨酯防水层(遇墙体及管道等构件位置上返 200mm);30mm 厚 C15 细石砼保护层;4、楼梯间做法:20mm 厚 1:3 水泥砂浆抹灰(楼梯踏步抹灰前预埋 3cm×3cm角铁作为护角)
此外,楼梯间踢脚线、挡水线做法:1)踢脚线采纳暗踢脚灰色涂料,高度为 100mm
2)楼梯踏步挡水线采纳水泥砂浆抹灰处理,宽度 50mm,高度 5mm,涂刷灰色涂料,颜色同踢脚线
3)顶层休息平台挡水线需在结构施工时一同浇筑,高度 100mm(完
