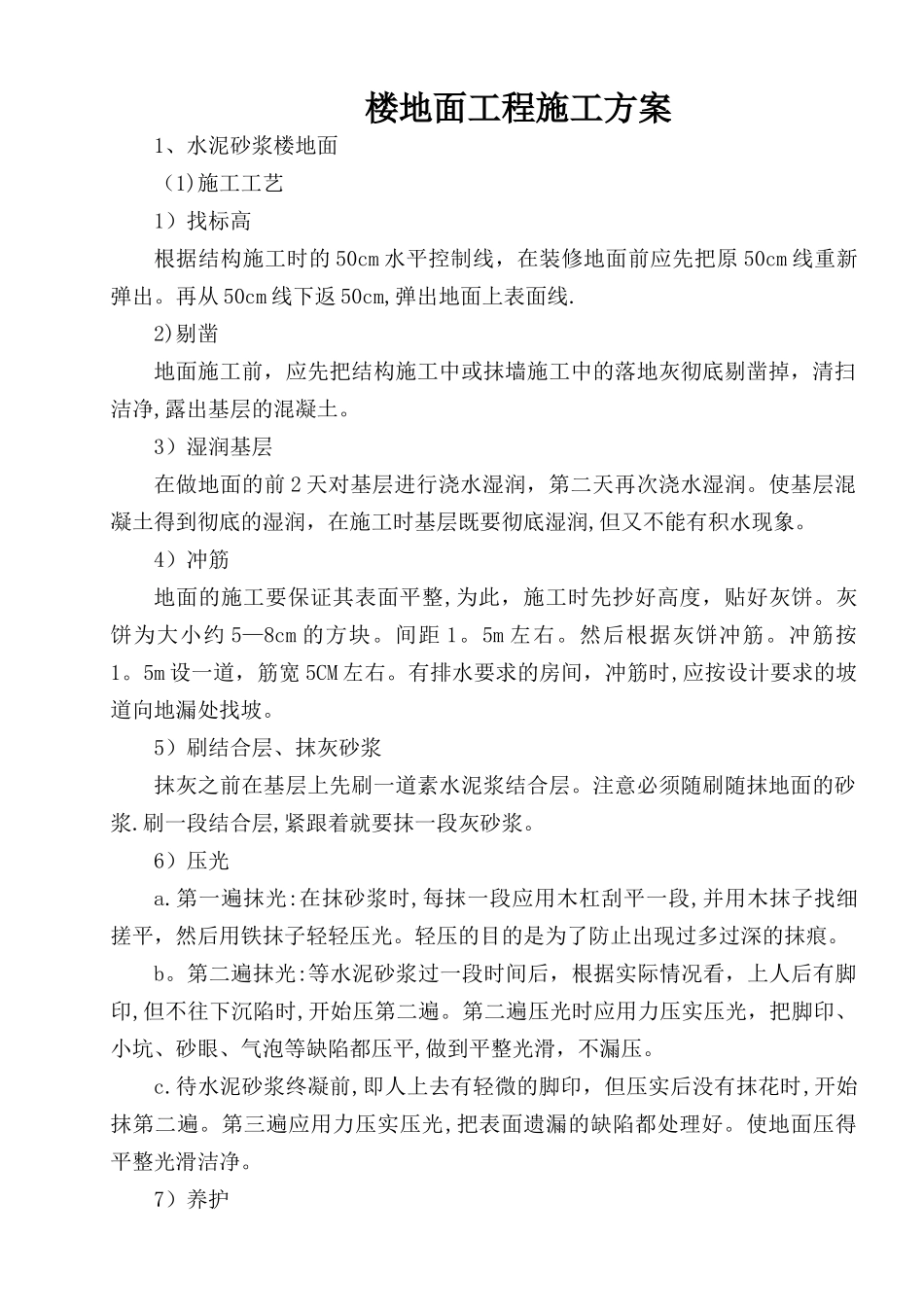

楼地面工程施工方案1、水泥砂浆楼地面(1)施工工艺1)找标高根据结构施工时的 50cm 水平控制线,在装修地面前应先把原 50cm 线重新弹出
再从 50cm 线下返 50cm,弹出地面上表面线
2)剔凿地面施工前,应先把结构施工中或抹墙施工中的落地灰彻底剔凿掉,清扫洁净,露出基层的混凝土
3)湿润基层在做地面的前 2 天对基层进行浇水湿润,第二天再次浇水湿润
使基层混凝土得到彻底的湿润,在施工时基层既要彻底湿润,但又不能有积水现象
4)冲筋地面的施工要保证其表面平整,为此,施工时先抄好高度,贴好灰饼
灰饼为大小约 5—8cm 的方块
然后根据灰饼冲筋
5m 设一道,筋宽 5CM 左右
有排水要求的房间,冲筋时,应按设计要求的坡道向地漏处找坡
5)刷结合层、抹灰砂浆抹灰之前在基层上先刷一道素水泥浆结合层
注意必须随刷随抹地面的砂浆
刷一段结合层,紧跟着就要抹一段灰砂浆
第一遍抹光:在抹砂浆时,每抹一段应用木杠刮平一段,并用木抹子找细搓平,然后用铁抹子轻轻压光
轻压的目的是为了防止出现过多过深的抹痕
第二遍抹光:等水泥砂浆过一段时间后,根据实际情况看,上人后有脚印,但不往下沉陷时,开始压第二遍
第二遍压光时应用力压实压光,把脚印、小坑、砂眼、气泡等缺陷都压平,做到平整光滑,不漏压
待水泥砂浆终凝前,即人上去有轻微的脚印,但压实后没有抹花时,开始抹第二遍
第三遍应用力压实压光,把表面遗漏的缺陷都处理好
使地面压得平整光滑洁净
7)养护水泥地面做完后,经 24 小时后应进行养护,可以用锯末或草帘铺严,上面充分洒水,进行养护
也可以浇水浸泡来养护,养护的前 7 天应始终保持湿润,7 天后可适当减少水量,一般要养护到 14 天
(2)质量要求1)保证项目的要求2)面层的材料、材质应符合设计要求和施工验收法律规范的规定
3)面层和基层
