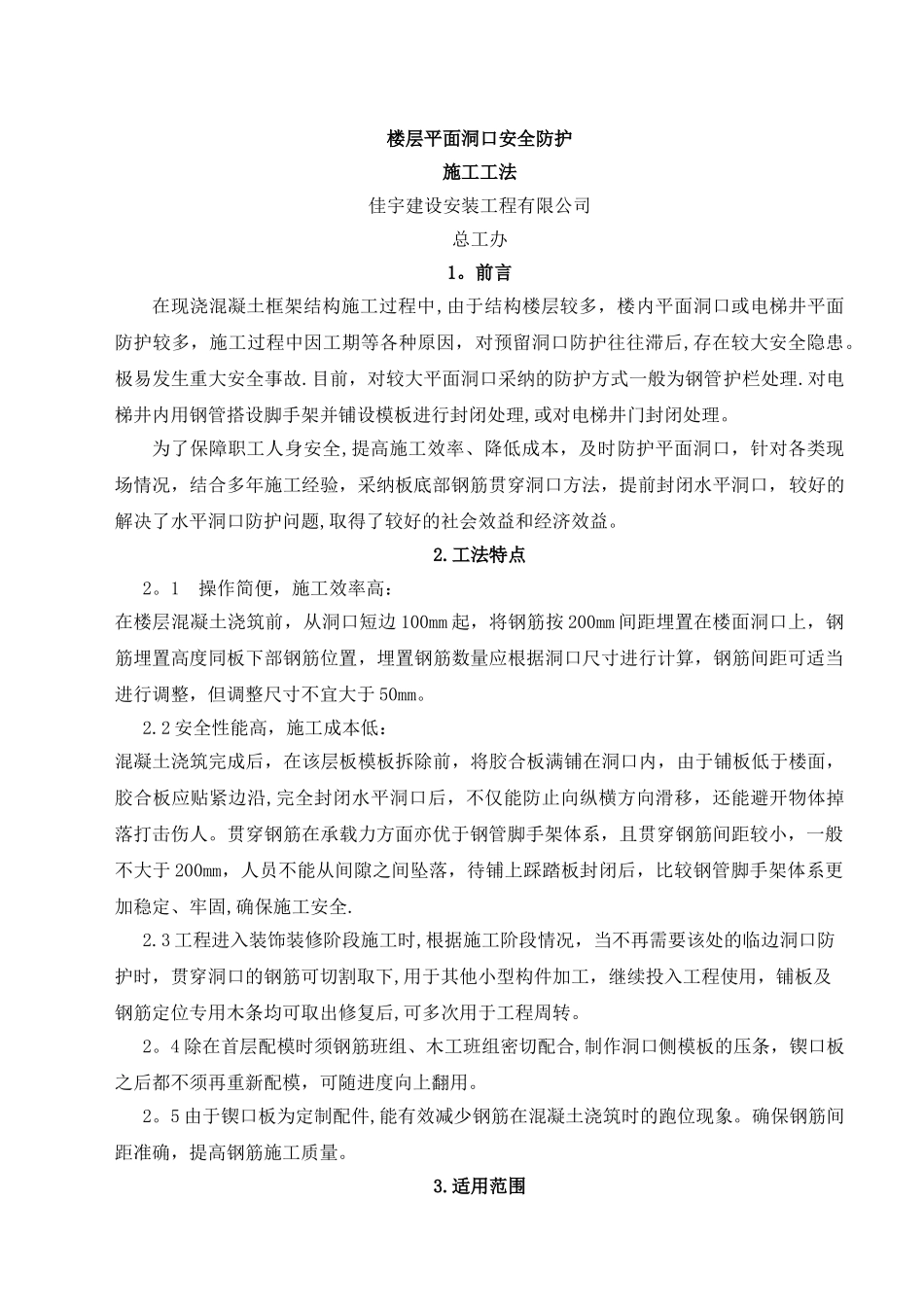

楼层平面洞口安全防护施工工法佳宇建设安装工程有限公司总工办1
前言在现浇混凝土框架结构施工过程中,由于结构楼层较多,楼内平面洞口或电梯井平面防护较多,施工过程中因工期等各种原因,对预留洞口防护往往滞后,存在较大安全隐患
极易发生重大安全事故
目前,对较大平面洞口采纳的防护方式一般为钢管护栏处理
对电梯井内用钢管搭设脚手架并铺设模板进行封闭处理,或对电梯井门封闭处理
为了保障职工人身安全,提高施工效率、降低成本,及时防护平面洞口,针对各类现场情况,结合多年施工经验,采纳板底部钢筋贯穿洞口方法,提前封闭水平洞口,较好的解决了水平洞口防护问题,取得了较好的社会效益和经济效益
1 操作简便,施工效率高:在楼层混凝土浇筑前,从洞口短边 100mm 起,将钢筋按 200mm 间距埋置在楼面洞口上,钢筋埋置高度同板下部钢筋位置,埋置钢筋数量应根据洞口尺寸进行计算,钢筋间距可适当进行调整,但调整尺寸不宜大于 50mm
2 安全性能高,施工成本低:混凝土浇筑完成后,在该层板模板拆除前,将胶合板满铺在洞口内,由于铺板低于楼面,胶合板应贴紧边沿,完全封闭水平洞口后,不仅能防止向纵横方向滑移,还能避开物体掉落打击伤人
贯穿钢筋在承载力方面亦优于钢管脚手架体系,且贯穿钢筋间距较小,一般不大于 200mm,人员不能从间隙之间坠落,待铺上踩踏板封闭后,比较钢管脚手架体系更加稳定、牢固,确保施工安全
3 工程进入装饰装修阶段施工时,根据施工阶段情况,当不再需要该处的临边洞口防护时,贯穿洞口的钢筋可切割取下,用于其他小型构件加工,继续投入工程使用,铺板及钢筋定位专用木条均可取出修复后,可多次用于工程周转
4 除在首层配模时须钢筋班组、木工班组密切配合,制作洞口侧模板的压条,锲口板之后都不须再重新配模,可随进度向上翻用

5 由于锲口板为定制配件,能有效减少钢筋在混凝土浇筑时的跑
