楼层框架柱钢筋位移处理方案

楼层框架柱钢筋位移处理方案_第1页
1/1

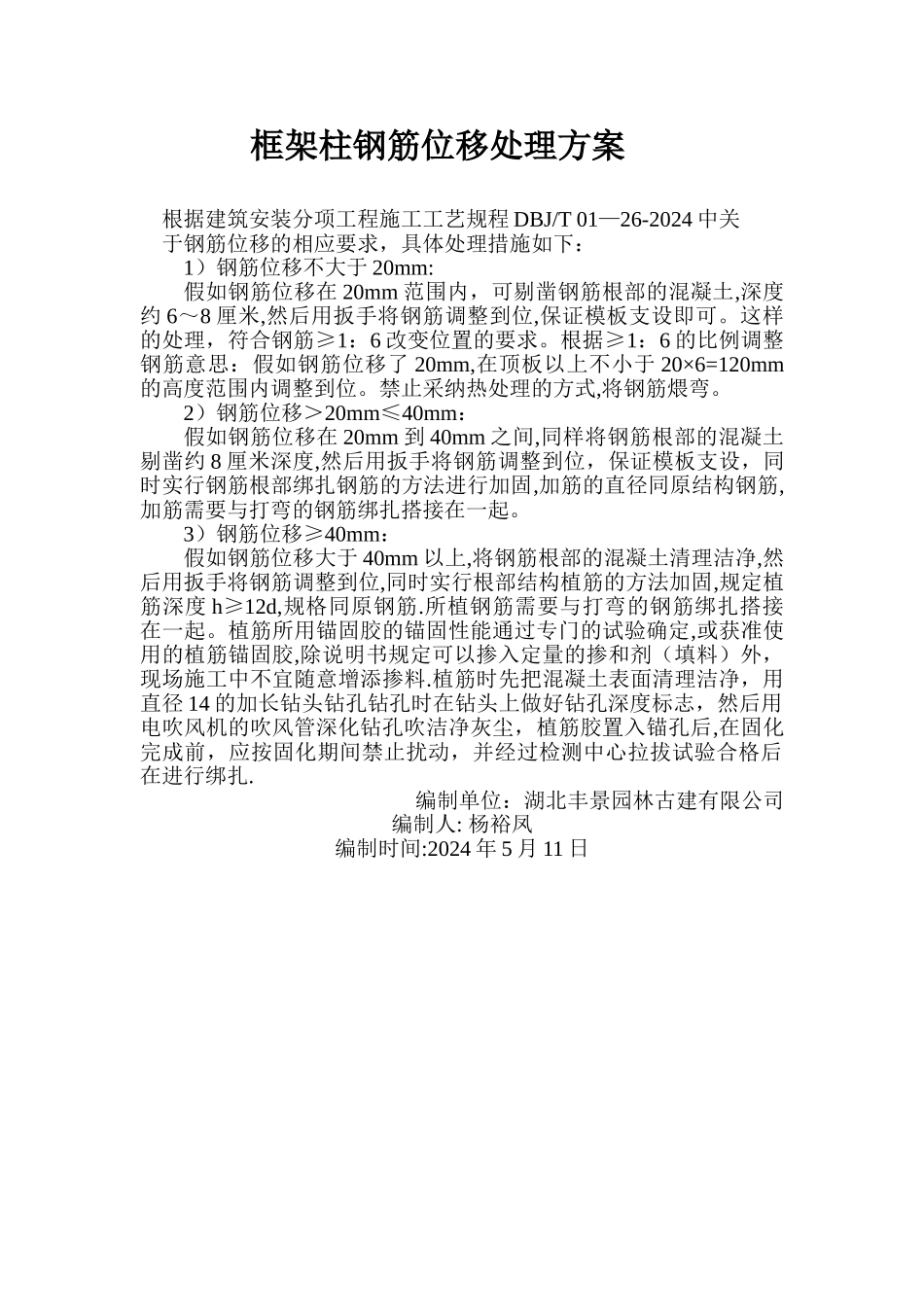

框架柱钢筋位移处理方案根据建筑安装分项工程施工工艺规程 DBJ/T 01—26-2024 中关于钢筋位移的相应要求,具体处理措施如下:1)钢筋位移不大于 20mm:假如钢筋位移在 20mm 范围内,可剔凿钢筋根部的混凝土,深度约 6~8 厘米,然后用扳手将钢筋调整到位,保证模板支设即可。这样的处理,符合钢筋≥1:6 改变位置的要求。根据≥1:6 的比例调整钢筋意思:假如钢筋位移了 20mm,在顶板以上不小于 20×6=120mm的高度范围内调整到位。禁止采纳热处理的方式,将钢筋煨弯。2)钢筋位移>20mm≤40mm:假如钢筋位移在 20mm 到 40mm 之间,同样将钢筋根部的混凝土剔凿约 8 厘米深度,然后用扳手将钢筋调整到位,保证模板支设,同时实行钢筋根部绑扎钢筋的方法进行加固,加筋的直径同原结构钢筋,加筋需要与打弯的钢筋绑扎搭接在一起。3)钢筋位移≥40mm:假如钢筋位移大于 40mm 以上,将钢筋根部的混凝土清理洁净,然后用扳手将钢筋调整到位,同时实行根部结构植筋的方法加固,规定植筋深度 h≥12d,规格同原钢筋.所植钢筋需要与打弯的钢筋绑扎搭接在一起。植筋所用锚固胶的锚固性能通过专门的试验确定,或获准使用的植筋锚固胶,除说明书规定可以掺入定量的掺和剂(填料)外,现场施工中不宜随意增添掺料.植筋时先把混凝土表面清理洁净,用直径 14 的加长钻头钻孔钻孔时在钻头上做好钻孔深度标志,然后用电吹风机的吹风管深化钻孔吹洁净灰尘,植筋胶置入锚孔后,在固化完成前,应按固化期间禁止扰动,并经过检测中心拉拔试验合格后在进行绑扎.编制单位:湖北丰景园林古建有限公司编制人: 杨裕凤编制时间:2024 年 5 月 11 日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼层框架柱钢筋位移处理方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
