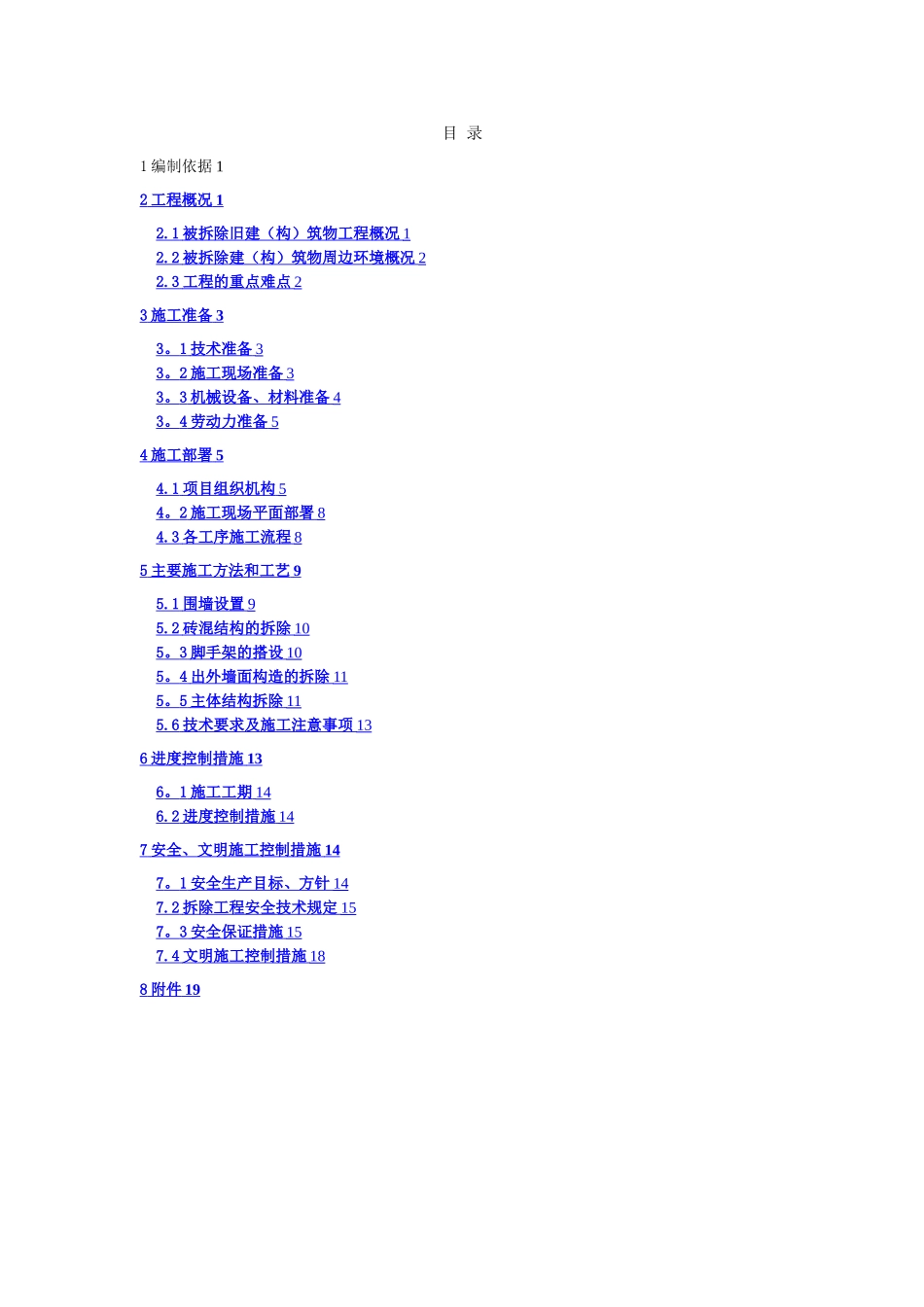

目 录1 编制依据 12 工程概况 1 2
1 被拆除旧建(构)筑物工程概况 1 2
2 被拆除建(构)筑物周边环境概况 2 2
3 工程的重点难点 2 3 施工准备 3 3
1 技术准备 3 3
2 施工现场准备 3 3
3 机械设备、材料准备 4 3
4 劳动力准备 5 4 施工部署 5 4
1 项目组织机构 5 4
2 施工现场平面部署 8 4
3 各工序施工流程 8 5 主要施工方法和工艺 9 5
1 围墙设置 9 5
2 砖混结构的拆除 10 5
3 脚手架的搭设 10 5
4 出外墙面构造的拆除 11 5
5 主体结构拆除 11 5
6 技术要求及施工注意事项 13 6 进度控制措施 13 6
1 施工工期 14 6
2 进度控制措施 14 7 安全、文明施工控制措施 14 7
1 安全生产目标、方针 14 7
2 拆除工程安全技术规定 15 7
3 安全保证措施 15 7
4 文明施工控制措施 18 8 附件 19 1 编制依据1

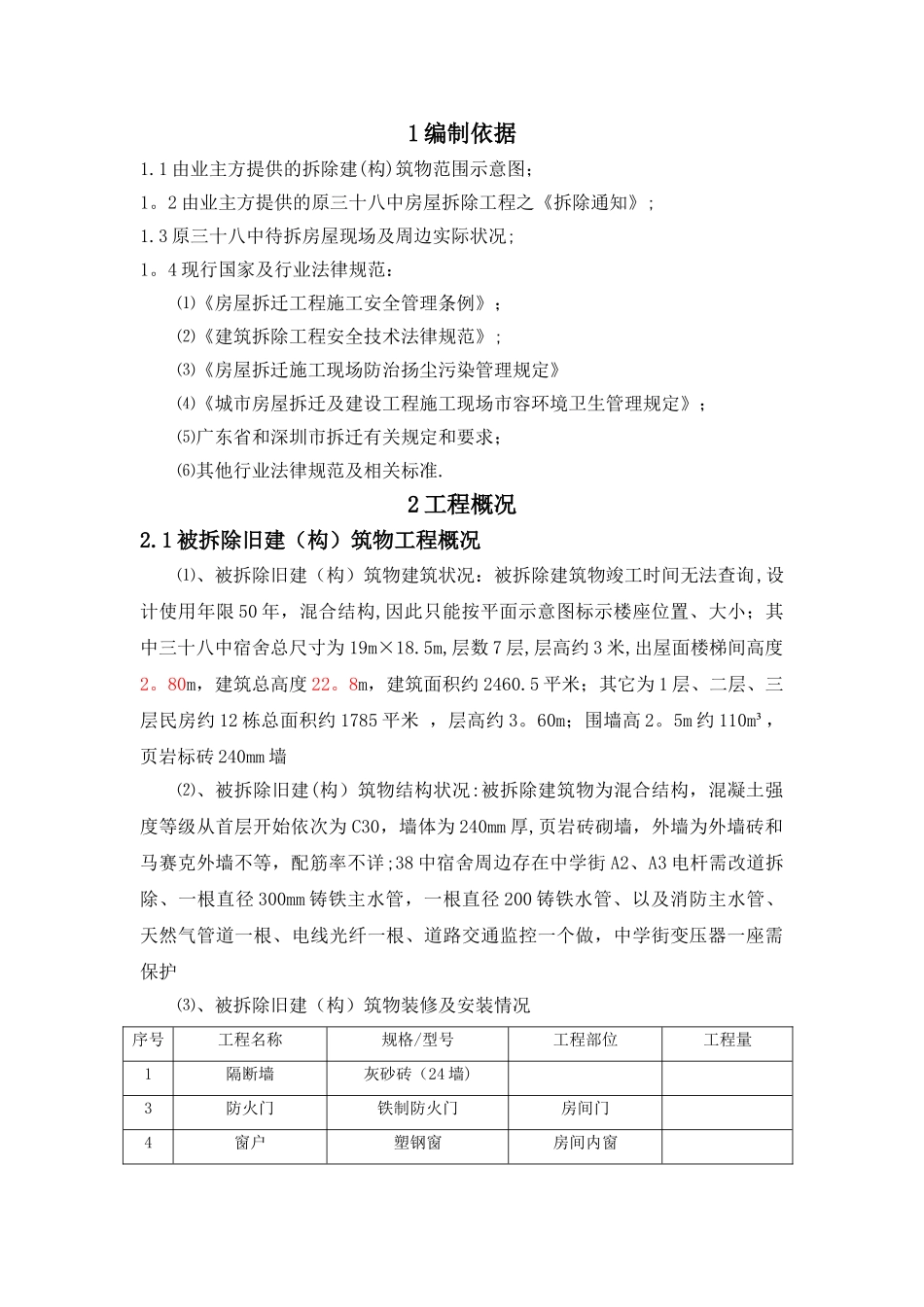

1 由业主方提供的拆除建(构)筑物范围示意图;1
2 由业主方提供的原三十八中房屋拆除工程之《拆除通知》;1
3 原三十八中待拆房屋现场及周边实际状况;1
4 现行国家及行业法律规范:⑴《房屋拆迁工程施工安全管理条例》;⑵《建筑拆除工程安全技术法律规范》;⑶《房屋拆迁施工现场防治扬尘污染管理规定》⑷《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;⑸广东省和深圳市拆迁有关规定和要求;⑹其他行业法律规范及相关标准
2 工程概况2

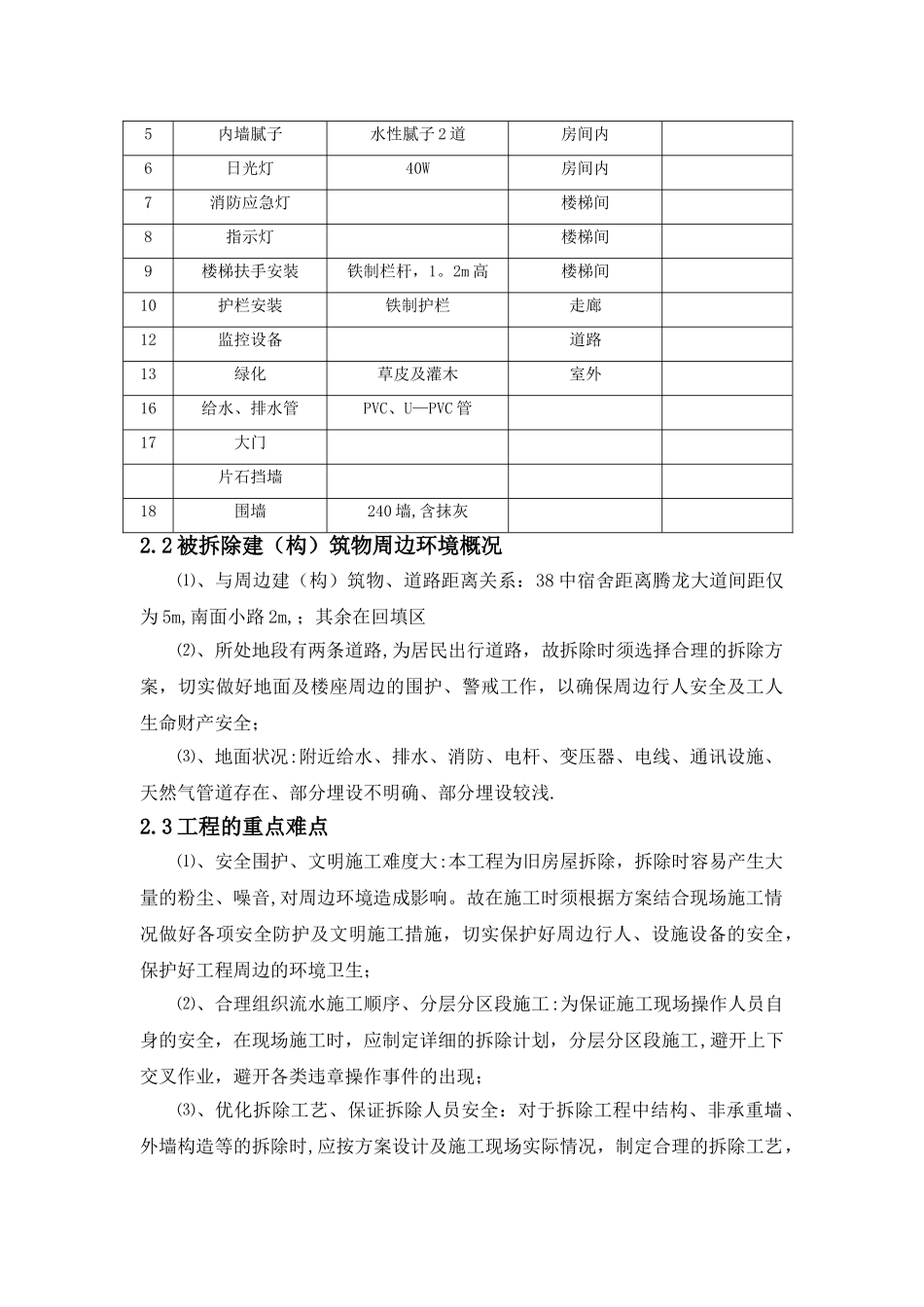

1 被拆除旧建(构)筑物工程概况⑴、被拆除旧建(构)筑物建筑状况:被拆除建筑物竣工时间无法查询,设计使用年限 50 年,混合结构,因此只能按平面示意图标示楼座位置、大小;其中三十八中宿舍总尺寸为 19m×18
5m,层数 7 层,层高约 3 米,出屋面楼梯间高
