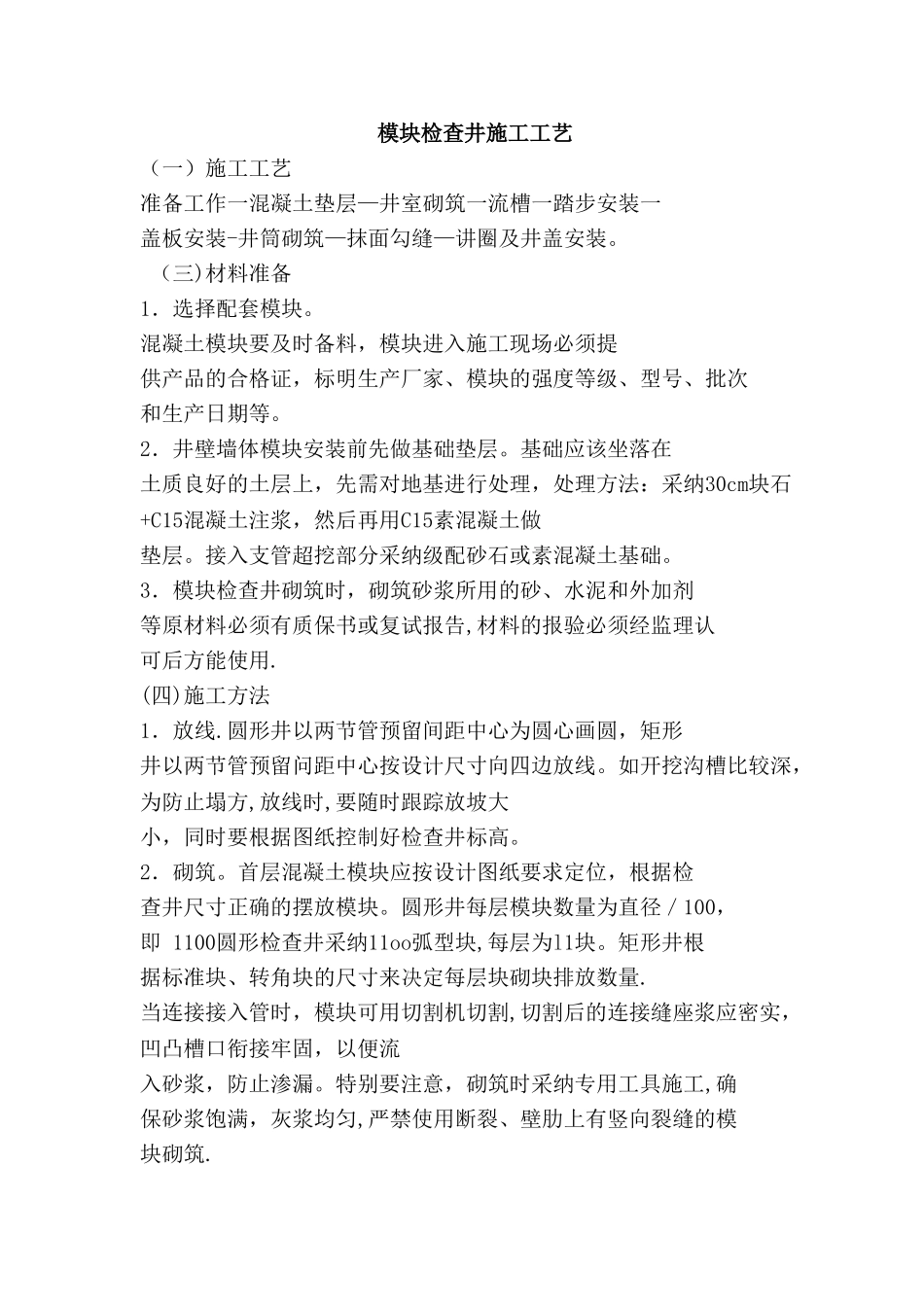

模块检查井施工工艺(一)施工工艺准备工作一混凝土垫层—井室砌筑一流槽一踏步安装一盖板安装-井筒砌筑—抹面勾缝—讲圈及井盖安装
(三)材料准备1.选择配套模块
混凝土模块要及时备料,模块进入施工现场必须提供产品的合格证,标明生产厂家、模块的强度等级、型号、批次和生产日期等
2.井壁墙体模块安装前先做基础垫层
基础应该坐落在土质良好的土层上,先需对地基进行处理,处理方法:采纳30cm块石+C15混凝土注浆,然后再用C15素混凝土做垫层
接入支管超挖部分采纳级配砂石或素混凝土基础
3.模块检查井砌筑时,砌筑砂浆所用的砂、水泥和外加剂等原材料必须有质保书或复试报告,材料的报验必须经监理认可后方能使用
(四)施工方法1.放线
圆形井以两节管预留间距中心为圆心画圆,矩形井以两节管预留问距中心按设计尺寸向四边放线
如开挖沟槽比较深,为防止塌方,放线时,要随时跟踪放坡大小,同时要根据图纸控制好检查井标高
首层混凝土模块应按设计图纸要求定位,根据检查井尺寸正确的摆放模块
圆形井每层模块数量为直径/100,即 1100圆形检查井采纳11oo弧型块,每层为l1块
矩形井根据标准块、转角块的尺寸来决定每层块砌块排放数量
当连接接入管时,模块可用切割机切割,切割后的连接缝座浆应密实,凹凸槽口衔接牢固,以便流入砂浆,防止渗漏
特别要注意,砌筑时采纳专用工具施工,确保砂浆饱满,灰浆均匀,严禁使用断裂、壁肋上有竖向裂缝的模块砌筑

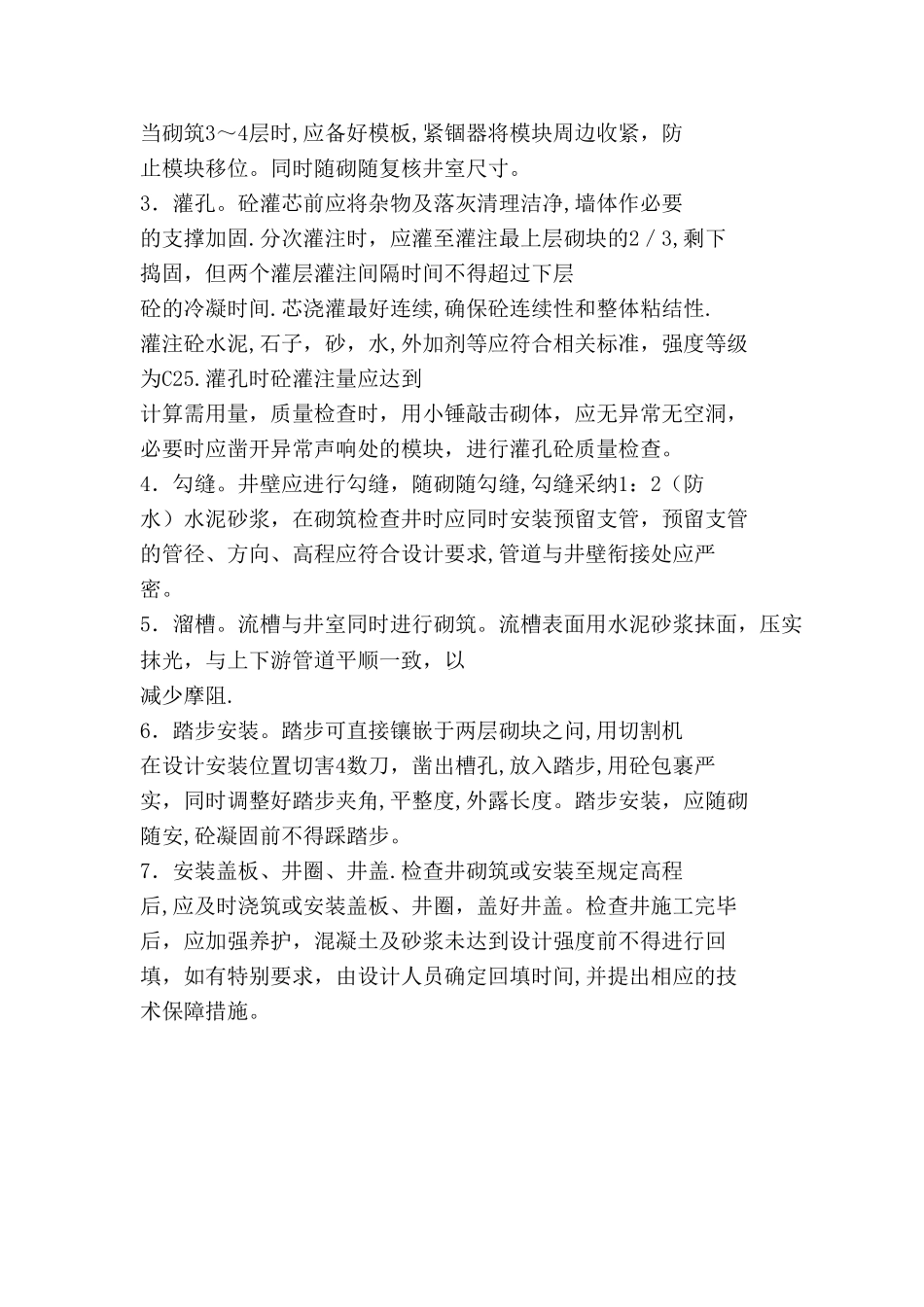

当砌筑3~4层时,应备好模板,紧锢器将模块周边收紧,防止模块移位
同时随砌随复核井室尺寸
砼灌芯前应将杂物及落灰清理洁净,墙体作必要的支撑加固
分次灌注时,应灌至灌注最上层砌块的2/3,剩下捣固,但两个灌层灌注间隔时间不得超过下层砼的冷凝时间
芯浇灌最好连续,确保砼连续性和整体粘结性
灌注砼水泥,石子,砂,水,外加剂等应符合相关标准,强度等级为C25
