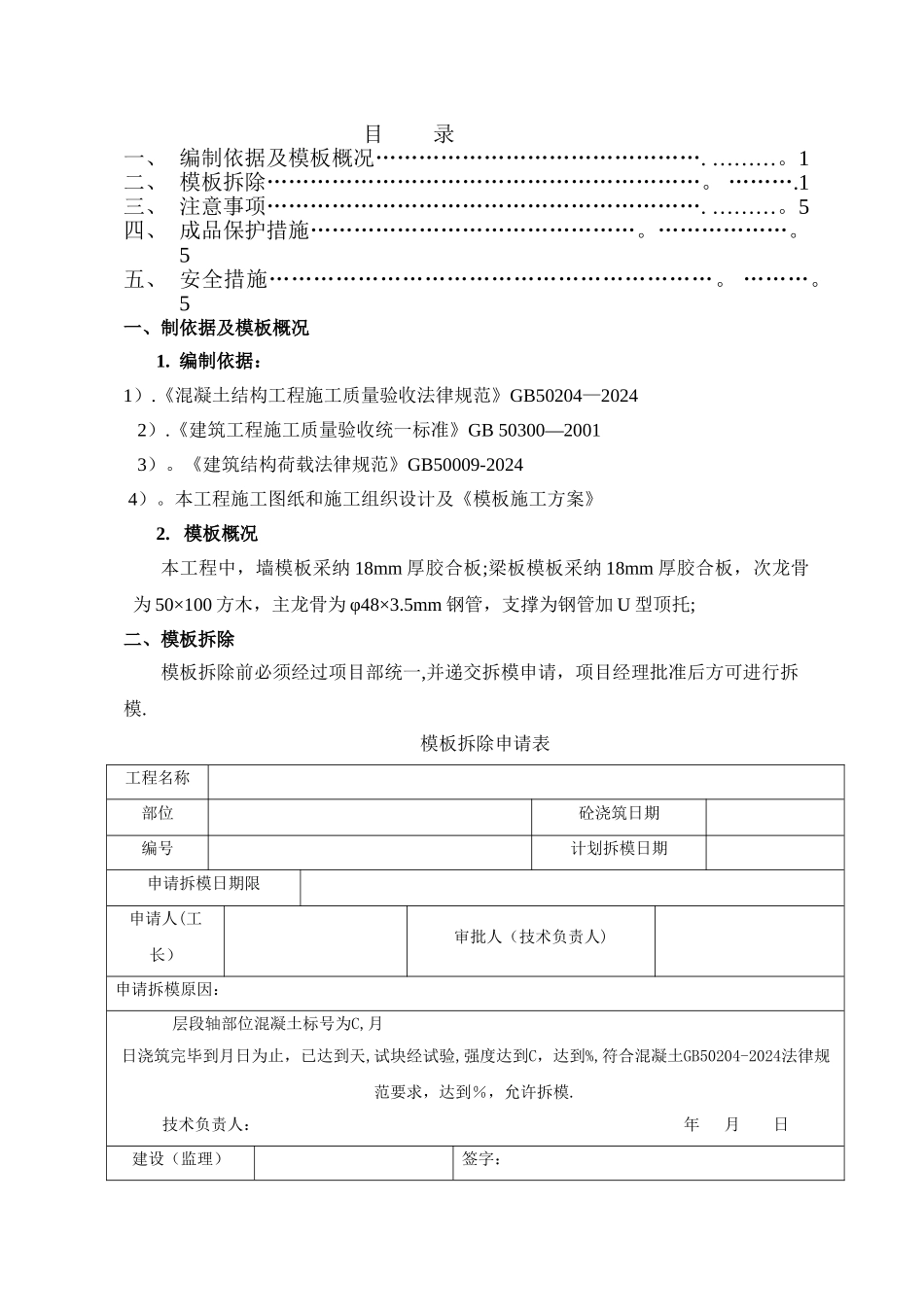

目 录一、 编制依据及模板概况………………………………………
1二、 模板拆除……………………………………………………
1三、 注意事项……………………………………………………
5四、 成品保护措施………………………………………
………………
5五、 安全措施……………………………………………………
5一、制依据及模板概况1
编制依据:1)
《混凝土结构工程施工质量验收法律规范》GB50204—2024 2)
《建筑工程施工质量验收统一标准》GB 50300—2001 3)
《建筑结构荷载法律规范》GB50009-2024 4)
本工程施工图纸和施工组织设计及《模板施工方案》2
模板概况本工程中,墙模板采纳 18mm 厚胶合板;梁板模板采纳 18mm 厚胶合板,次龙骨为 50×100 方木,主龙骨为 φ48×3
5mm 钢管,支撑为钢管加 U 型顶托;二、模板拆除模板拆除前必须经过项目部统一,并递交拆模申请,项目经理批准后方可进行拆模
模板拆除申请表工程名称部位砼浇筑日期编号计划拆模日期申请拆模日期限申请人(工长)审批人(技术负责人)申请拆模原因:层段轴部位混凝土标号为C,月日浇筑完毕到月日为止,已达到天,试块经试验,强度达到C,达到%,符合混凝土GB50204-2024法律规范要求,达到%,允许拆模
技术负责人: 年 月 日建设(监理)签字:单位意见年 月 日2

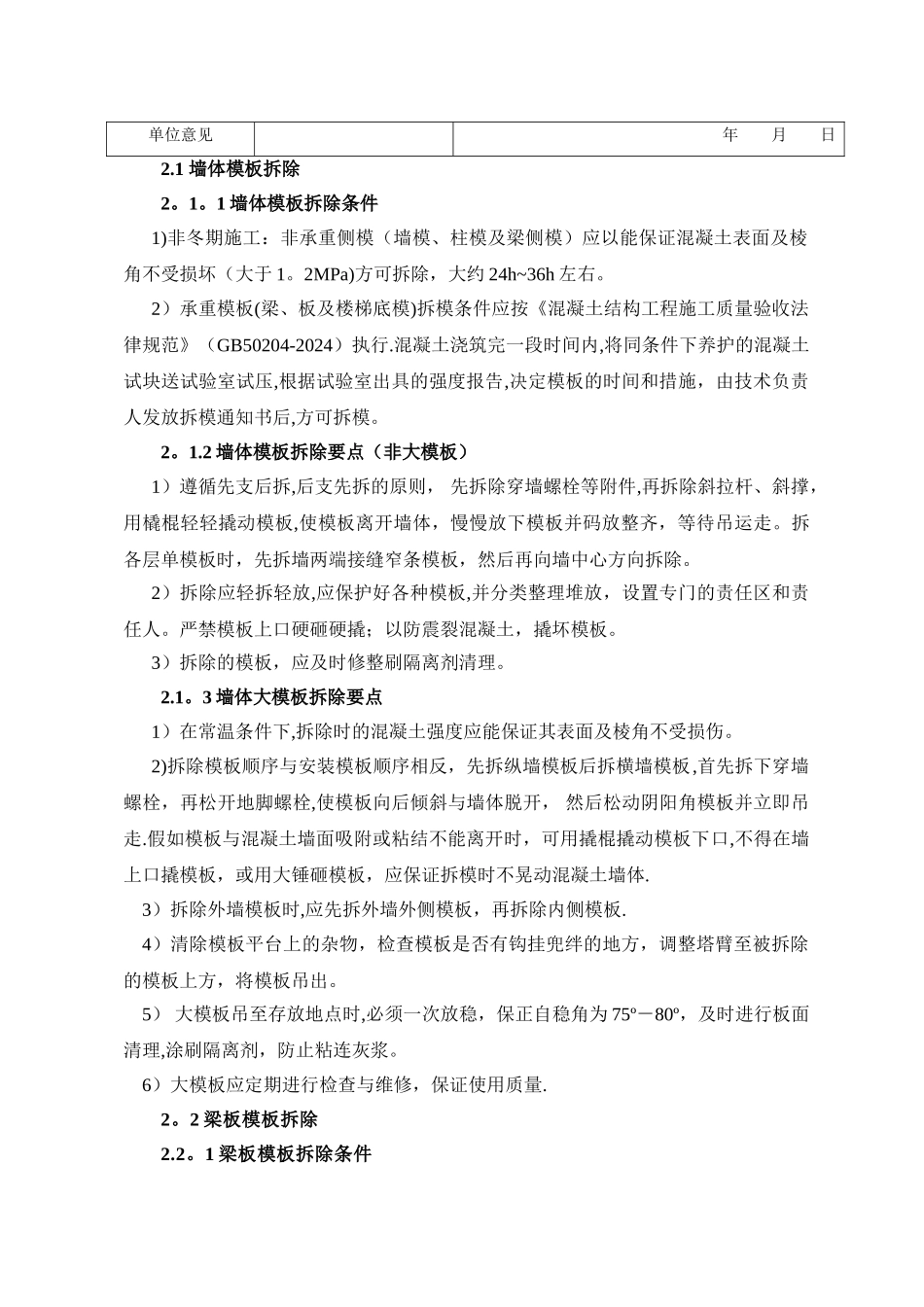

1 墙体模板拆除2
1 墙体模板拆除条件1)非冬期施工:非承重侧模(墙模、柱模及梁侧模)应以能保证混凝土表面及棱角不受损坏(大于 1
2MPa)方可拆除,大约 24h~36h 左右
2)承重模板(梁、板及楼梯底模)拆模条件应按《混凝土结构工程施工质量验收法律规范》(GB50204-2024)执行

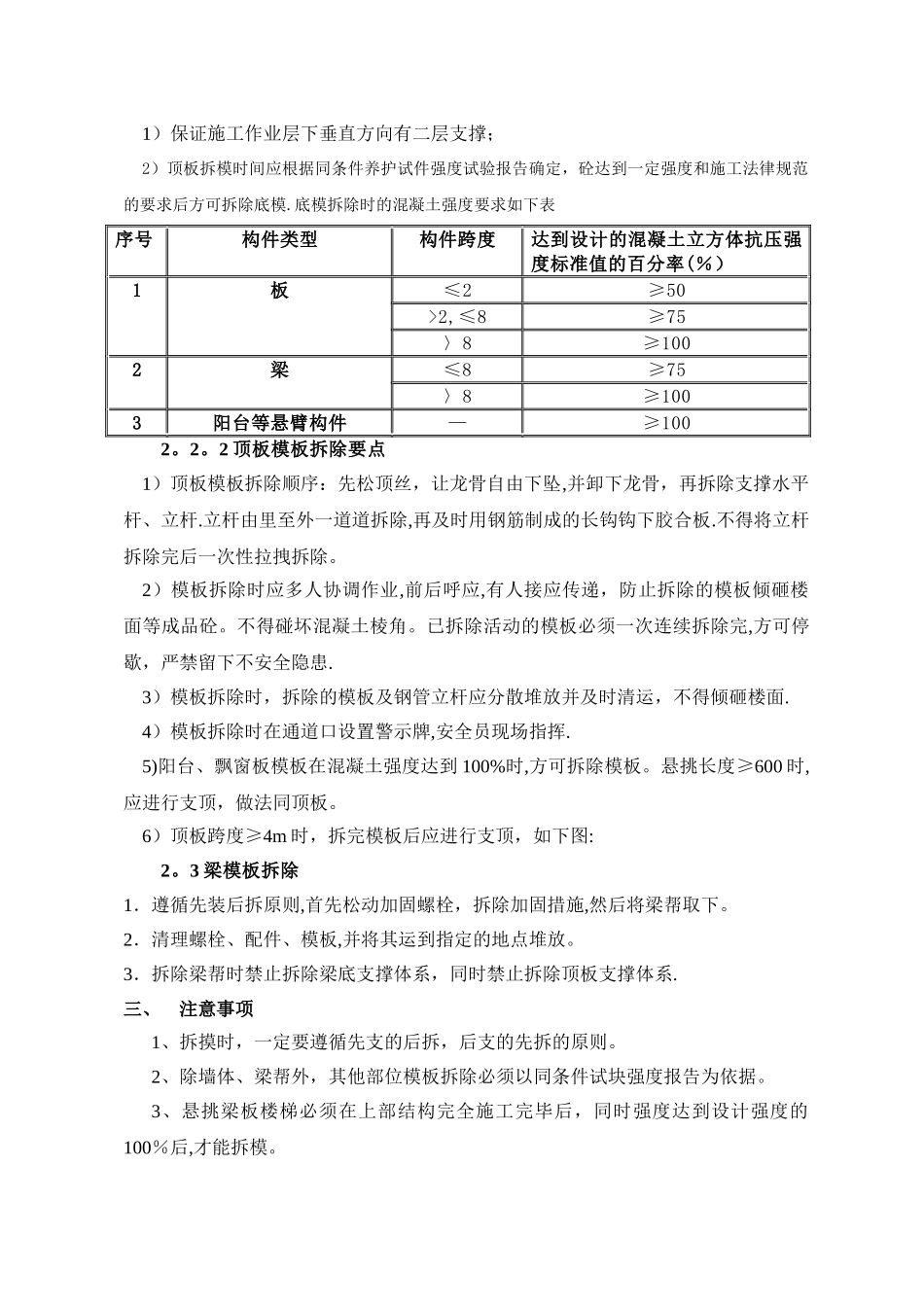

混凝土浇筑完一段时间内,将同条件下养护的混凝土试块送试验室试压,根据
