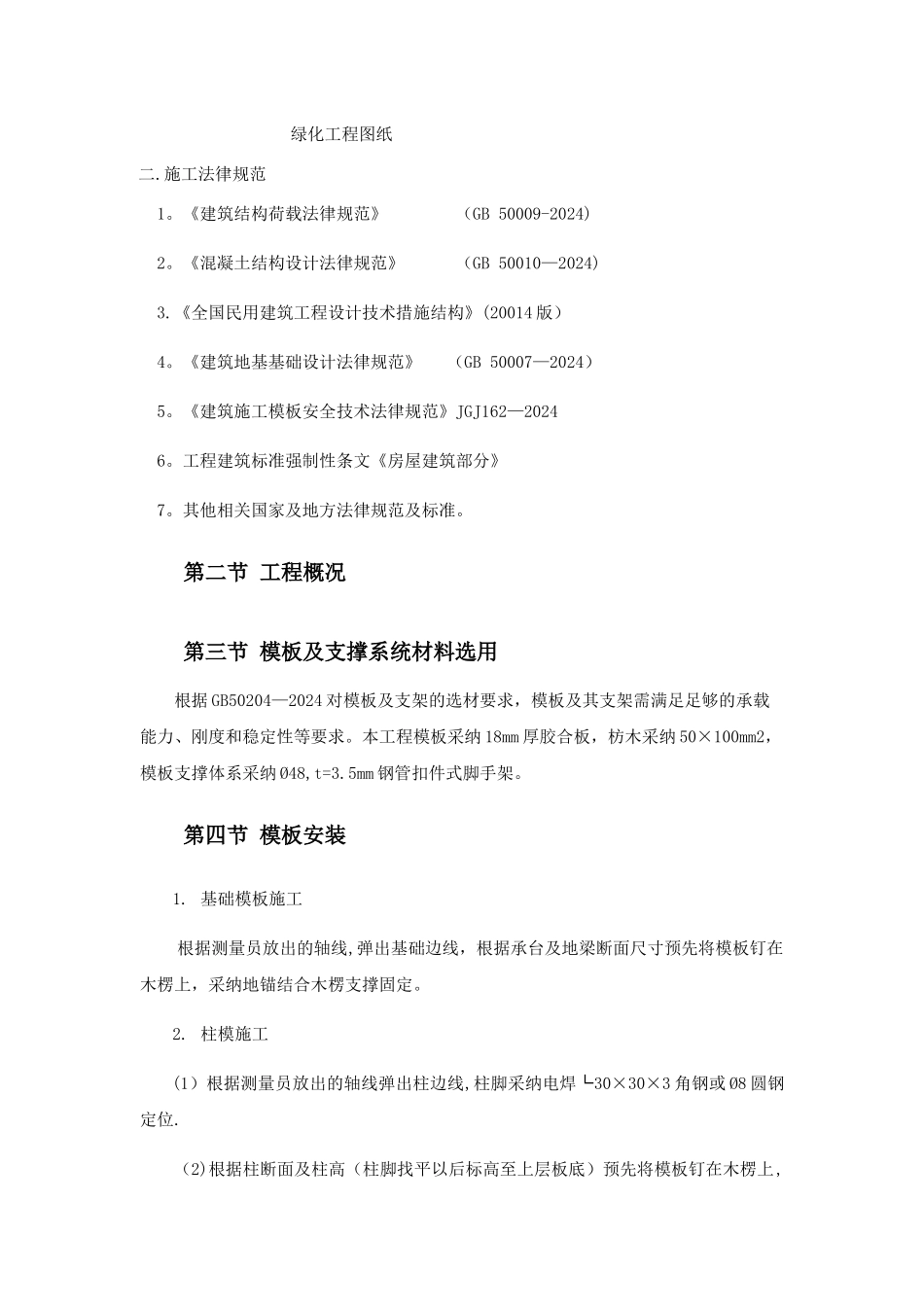

模板支撑施工方案施工单位:监理单位:时间:2024 年 12 月 日第一节 编制依据一.施工图纸:栖霞区丁家庄二期(含柳塘)地块保障性住房项目 A17、A19 地景观绿化工程图纸 二.施工法律规范1。《建筑结构荷载法律规范》 (GB 50009-2024) 2。《混凝土结构设计法律规范》 (GB 50010—2024) 3.《全国民用建筑工程设计技术措施结构》(20014 版)4。《建筑地基基础设计法律规范》 (GB 50007—2024)5。《建筑施工模板安全技术法律规范》JGJ162—20246。工程建筑标准强制性条文《房屋建筑部分》7。其他相关国家及地方法律规范及标准。第二节 工程概况第三节 模板及支撑系统材料选用根据 GB50204—2024 对模板及支架的选材要求,模板及其支架需满足足够的承载能力、刚度和稳定性等要求。本工程模板采纳 18mm 厚胶合板,枋木采纳 50×100mm2,模板支撑体系采纳 Ø48,t=3.5mm 钢管扣件式脚手架。第四节 模板安装1. 基础模板施工根据测量员放出的轴线,弹出基础边线,根据承台及地梁断面尺寸预先将模板钉在木楞上,采纳地锚结合木楞支撑固定。2. 柱模施工(1)根据测量员放出的轴线弹出柱边线,柱脚采纳电焊└30×30×3 角钢或 Ø8 圆钢定位.(2)根据柱断面及柱高(柱脚找平以后标高至上层板底)预先将模板钉在木楞上,并开出梁口、浇筑洞口、清扫口,以形成定型柱模板,为防止柱角漏浆,采纳模板与模板、木楞与木楞双咬合。模板制作时,按不同柱编好号,分别堆放,以方便组装。(3)用型钢柱箍将定型模板进行固定。柱箍根据柱模的尺寸、侧压力大小等因素确定,柱箍采纳方钢管,截面 80×80×80mm,每道柱箍 1 根钢箍,间距 500mm。(4)柱模校正及固定。利用线锤复核校正柱模的垂直度,然后固定于四周钢管支撑架上。3. 梁模施工(1)定型模板.根据梁的断面、板厚、梁净跨定出梁底模、侧模尺寸,将模板钉在木楞上使之成型。梁下角采纳模板、木楞双重咬合以防漏浆。(同柱角做法一样)(2)梁模支撑及模板安装。先支钢管架,支架立杆沿梁纵向间距<1000mm,横向间距小于 1500mm,小横杆间距同立杆间距。(立杆间距经计算确定附后)小横杆立杆交接处立杆加设保险扣。立杆应设水平拉杆和扫地杆,梁纵向立杆设斜撑形成排架。梁底模放置于小横杆上,对准柱模梁口的位置,用扣件将梁底模固定在小横杆上,待扎完梁钢筋后吊装梁侧模。梁侧模应设置斜撑,当梁高大于 700mm 时设置腰楞,并用穿墙螺栓加固,间距为 600×800。4.楼板模板...
