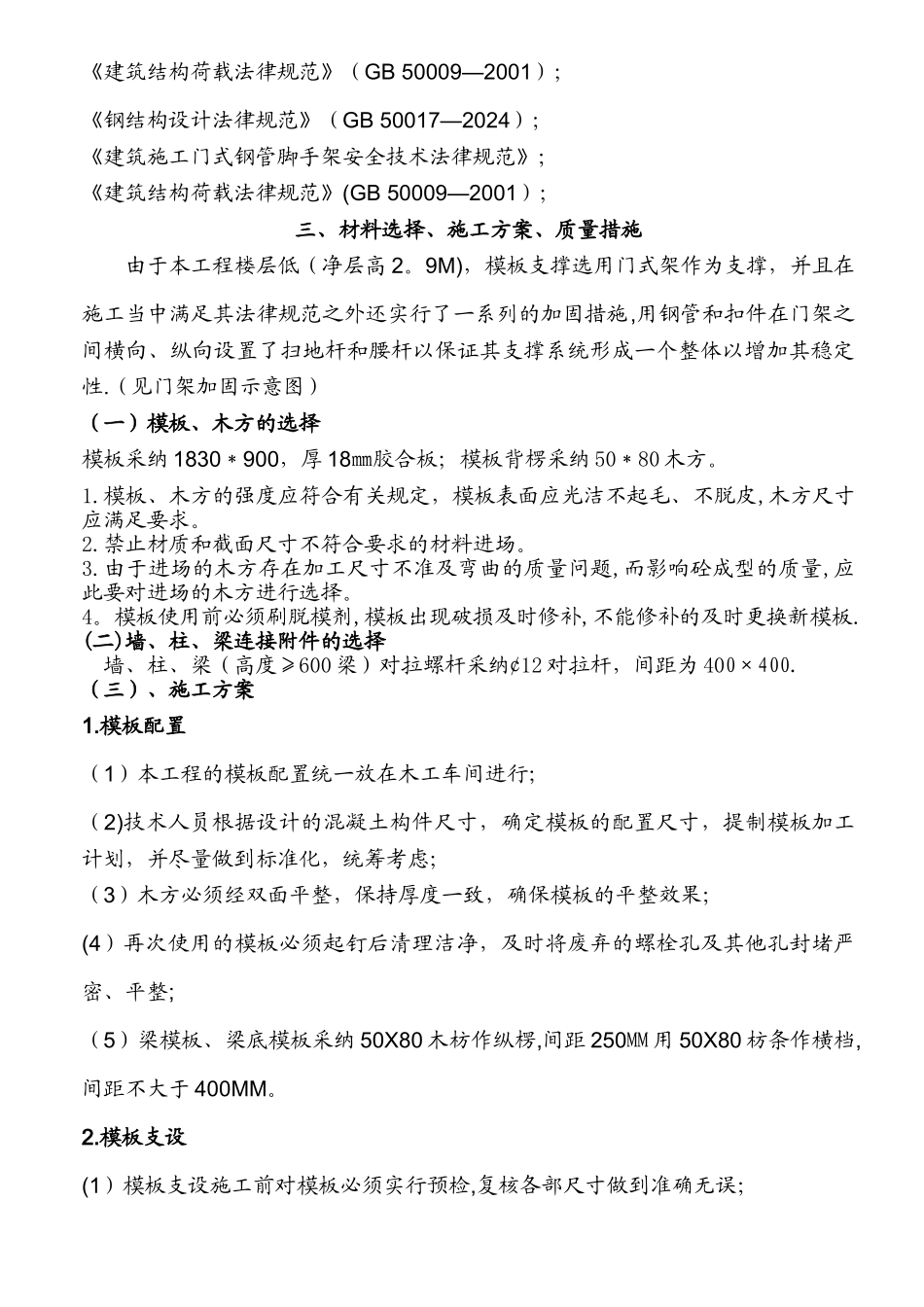

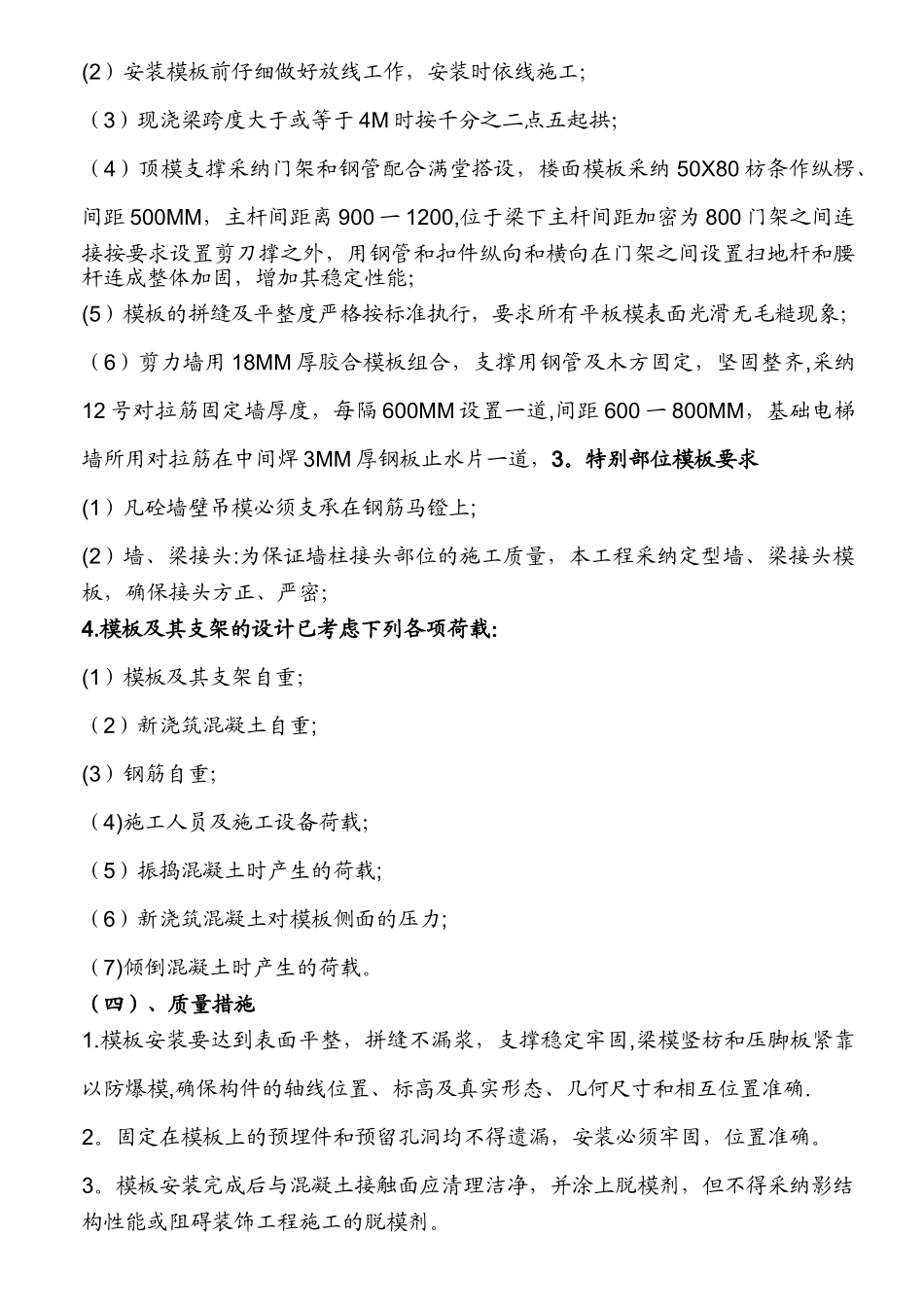

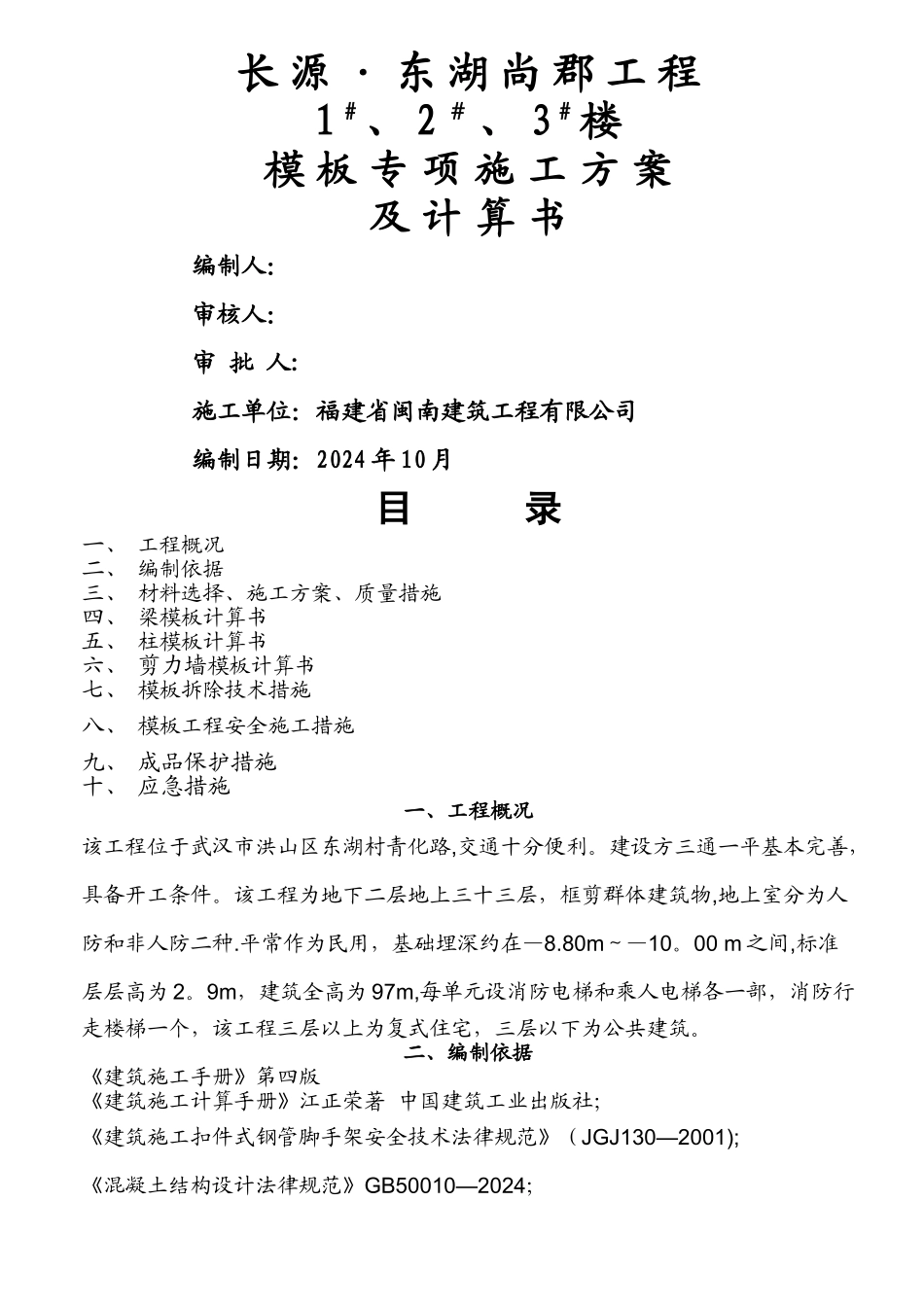

长 源 · 东 湖 尚 郡 工 程1 # 、 2 # 、 3 # 楼模 板 专 项 施 工 方 案及 计 算 书编制人:审核人:审 批 人:施工单位:福建省闽南建筑工程有限公司编制日期:2024 年 10 月目 录一、 工程概况二、 编制依据三、 材料选择、施工方案、质量措施四、 梁模板计算书五、 柱模板计算书六、 剪力墙模板计算书七、 模板拆除技术措施八、 模板工程安全施工措施 九、 成品保护措施十、 应急措施一、工程概况该工程位于武汉市洪山区东湖村青化路,交通十分便利。建设方三通一平基本完善,具备开工条件。该工程为地下二层地上三十三层,框剪群体建筑物,地上室分为人防和非人防二种.平常作为民用,基础埋深约在—8.80m~—10。00 m 之间,标准层层高为 2。9m,建筑全高为 97m,每单元设消防电梯和乘人电梯各一部,消防行走楼梯一个,该工程三层以上为复式住宅,三层以下为公共建筑。二、编制依据《建筑施工手册》第四版《建筑施工计算手册》江正荣著 中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2001);《混凝土结构设计法律规范》GB50010—2024;《建筑结构荷载法律规范》(GB 50009—2001);《钢结构设计法律规范》(GB 50017—2024);《建筑施工门式钢管脚手架安全技术法律规范》;《建筑结构荷载法律规范》(GB 50009—2001);三、材料选择、施工方案、质量措施由于本工程楼层低(净层高 2。9M),模板支撑选用门式架作为支撑,并且在施工当中满足其法律规范之外还实行了一系列的加固措施,用钢管和扣件在门架之间横向、纵向设置了扫地杆和腰杆以保证其支撑系统形成一个整体以增加其稳定性.(见门架加固示意图)(一)模板、木方的选择模板采纳 1830*900,厚 18㎜胶合板;模板背楞采纳 50*80 木方。1.模板、木方的强度应符合有关规定,模板表面应光洁不起毛、不脱皮,木方尺寸应满足要求。2.禁止材质和截面尺寸不符合要求的材料进场。3.由于进场的木方存在加工尺寸不准及弯曲的质量问题,而影响砼成型的质量,应此要对进场的木方进行选择。4。模板使用前必须刷脱模剂,模板出现破损及时修补,不能修补的及时更换新模板.(二)墙、柱、梁连接附件的选择墙、柱、梁(高度≥600 梁)对拉螺杆采纳¢12 对拉杆,间距为 400×400.(三)、施工方案1.模板配置(1)本工程的模板配置统一放在木工车间进行;(2)技术人员根据设计的混凝土构件尺寸,确定模板的配置尺寸,提制...
