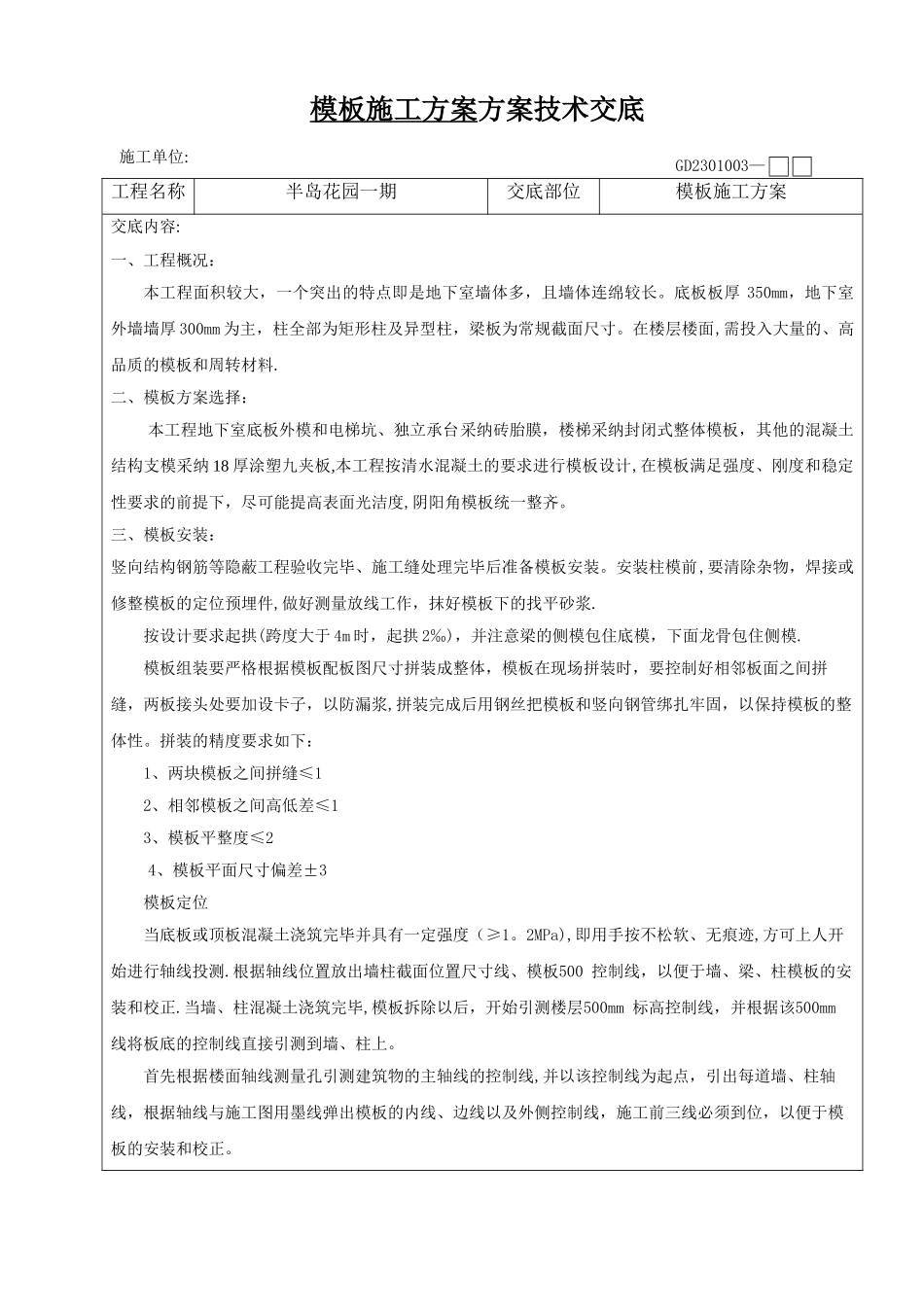

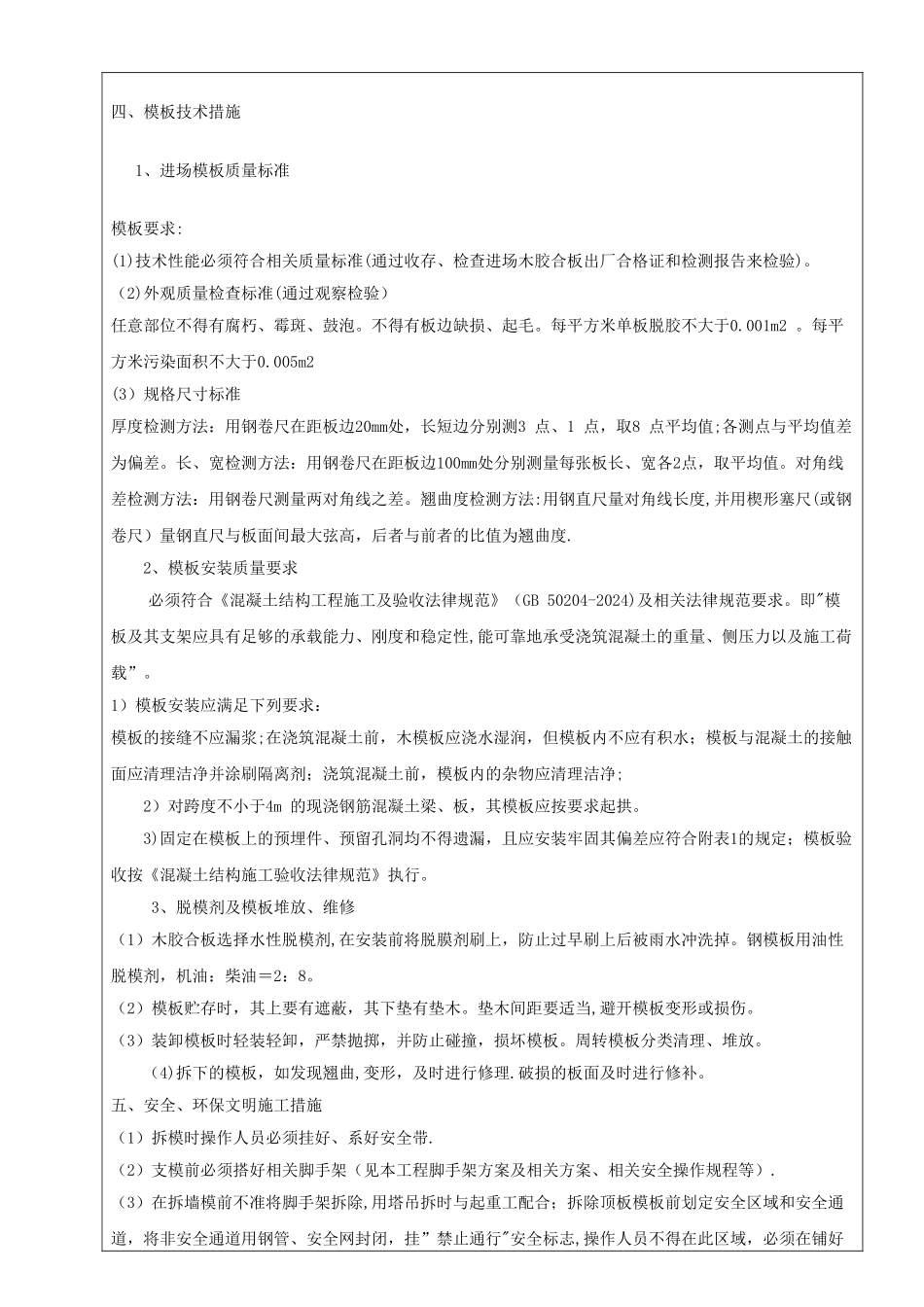

模板施工方案方案技术交底施工单位:工程名称半岛花园一期交底部位模板施工方案交底内容:一、工程概况:本工程面积较大,一个突出的特点即是地下室墙体多,且墙体连绵较长。底板板厚 350mm,地下室外墙墙厚 300mm 为主,柱全部为矩形柱及异型柱,梁板为常规截面尺寸。在楼层楼面,需投入大量的、高品质的模板和周转材料.二、模板方案选择:本工程地下室底板外模和电梯坑、独立承台采纳砖胎膜,楼梯采纳封闭式整体模板,其他的混凝土结构支模采纳 18 厚涂塑九夹板,本工程按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。三、模板安装:竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆.按设计要求起拱(跨度大于 4m 时,起拱 2‰),并注意梁的侧模包住底模,下面龙骨包住侧模.模板组装要严格根据模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性。拼装的精度要求如下: 1、两块模板之间拼缝≤1 2、相邻模板之间高低差≤1 3、模板平整度≤24、模板平面尺寸偏差±3模板定位当底板或顶板混凝土浇筑完毕并具有一定强度(≥1。2MPa),即用手按不松软、无痕迹,方可上人开始进行轴线投测.根据轴线位置放出墙柱截面位置尺寸线、模板500 控制线,以便于墙、梁、柱模板的安装和校正.当墙、柱混凝土浇筑完毕,模板拆除以后,开始引测楼层500mm 标高控制线,并根据该500mm 线将板底的控制线直接引测到墙、柱上。首先根据楼面轴线测量孔引测建筑物的主轴线的控制线,并以该控制线为起点,引出每道墙、柱轴线,根据轴线与施工图用墨线弹出模板的内线、边线以及外侧控制线,施工前三线必须到位,以便于模板的安装和校正。GD2301003—1四、模板技术措施1、进场模板质量标准模板要求:(1)技术性能必须符合相关质量标准(通过收存、检查进场木胶合板出厂合格证和检测报告来检验)。(2)外观质量检查标准(通过观察检验)任意部位不得有腐朽、霉斑、鼓泡。不得有板边缺损、起毛。每平方米单板脱胶不大于0.001m2 。每平方米污染面积不大于0.005m2(3)规格尺寸标准厚度检测方法:用钢卷尺在距板边20mm处,长短边分别测3 点、1 点,取8 点平均值;各测点与...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

模板施工方案技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
