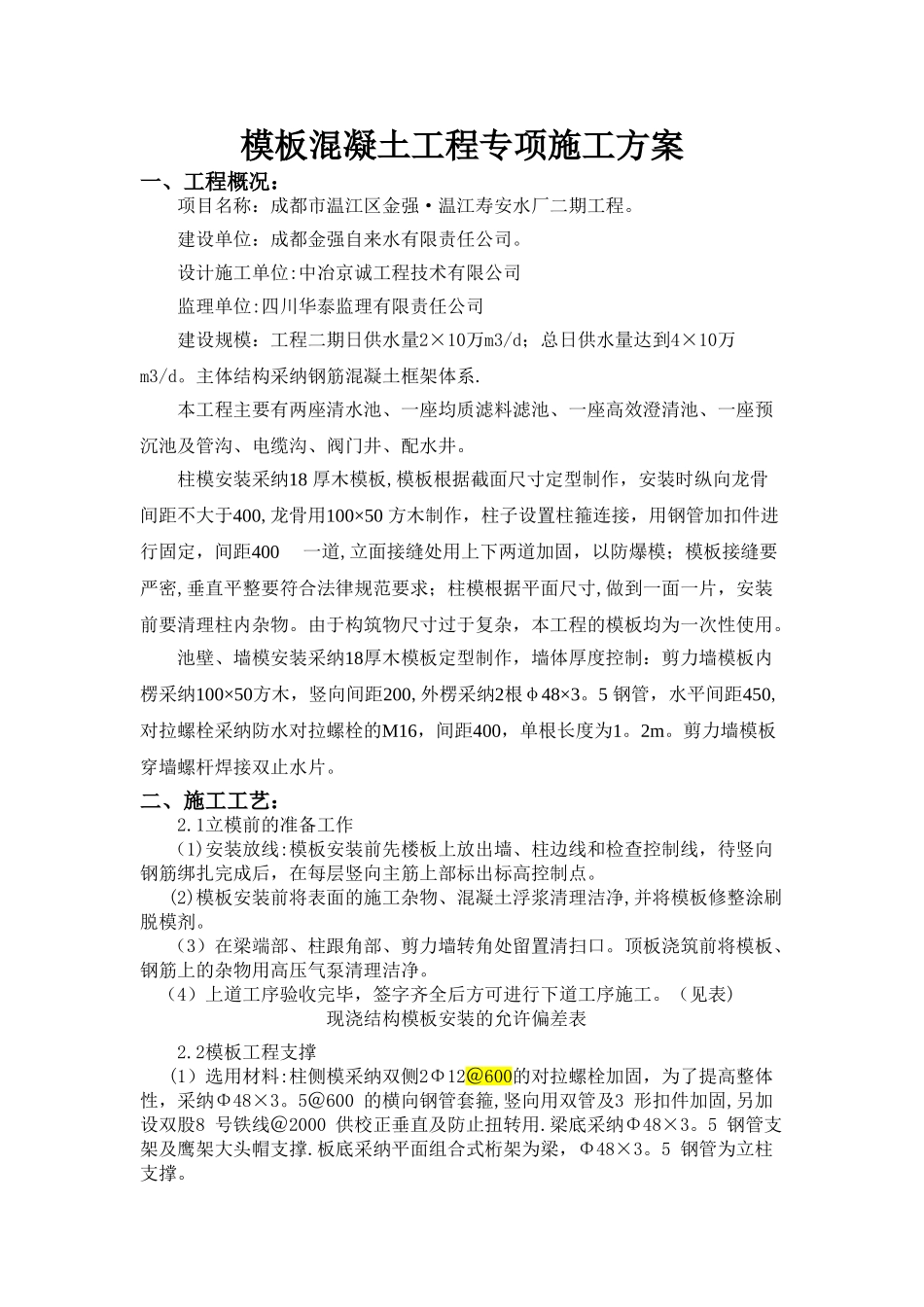

模板混凝土工程专项施工方案一、工程概况:项目名称:成都市温江区金强·温江寿安水厂二期工程
建设单位:成都金强自来水有限责任公司
设计施工单位:中冶京诚工程技术有限公司监理单位:四川华泰监理有限责任公司建设规模:工程二期日供水量2×10万m3/d;总日供水量达到4×10万m3/d
主体结构采纳钢筋混凝土框架体系
本工程主要有两座清水池、一座均质滤料滤池、一座高效澄清池、一座预沉池及管沟、电缆沟、阀门井、配水井
柱模安装采纳18 厚木模板,模板根据截面尺寸定型制作,安装时纵向龙骨间距不大于400,龙骨用100×50 方木制作,柱子设置柱箍连接,用钢管加扣件进行固定,间距400一道,立面接缝处用上下两道加固,以防爆模;模板接缝要严密,垂直平整要符合法律规范要求;柱模根据平面尺寸,做到一面一片,安装前要清理柱内杂物
由于构筑物尺寸过于复杂,本工程的模板均为一次性使用
池壁、墙模安装采纳18厚木模板定型制作,墙体厚度控制:剪力墙模板内楞采纳100×50方木,竖向间距200,外楞采纳2根φ48×3
5 钢管,水平间距450,对拉螺栓采纳防水对拉螺栓的M16,间距400,单根长度为1
剪力墙模板穿墙螺杆焊接双止水片
二、施工工艺:2

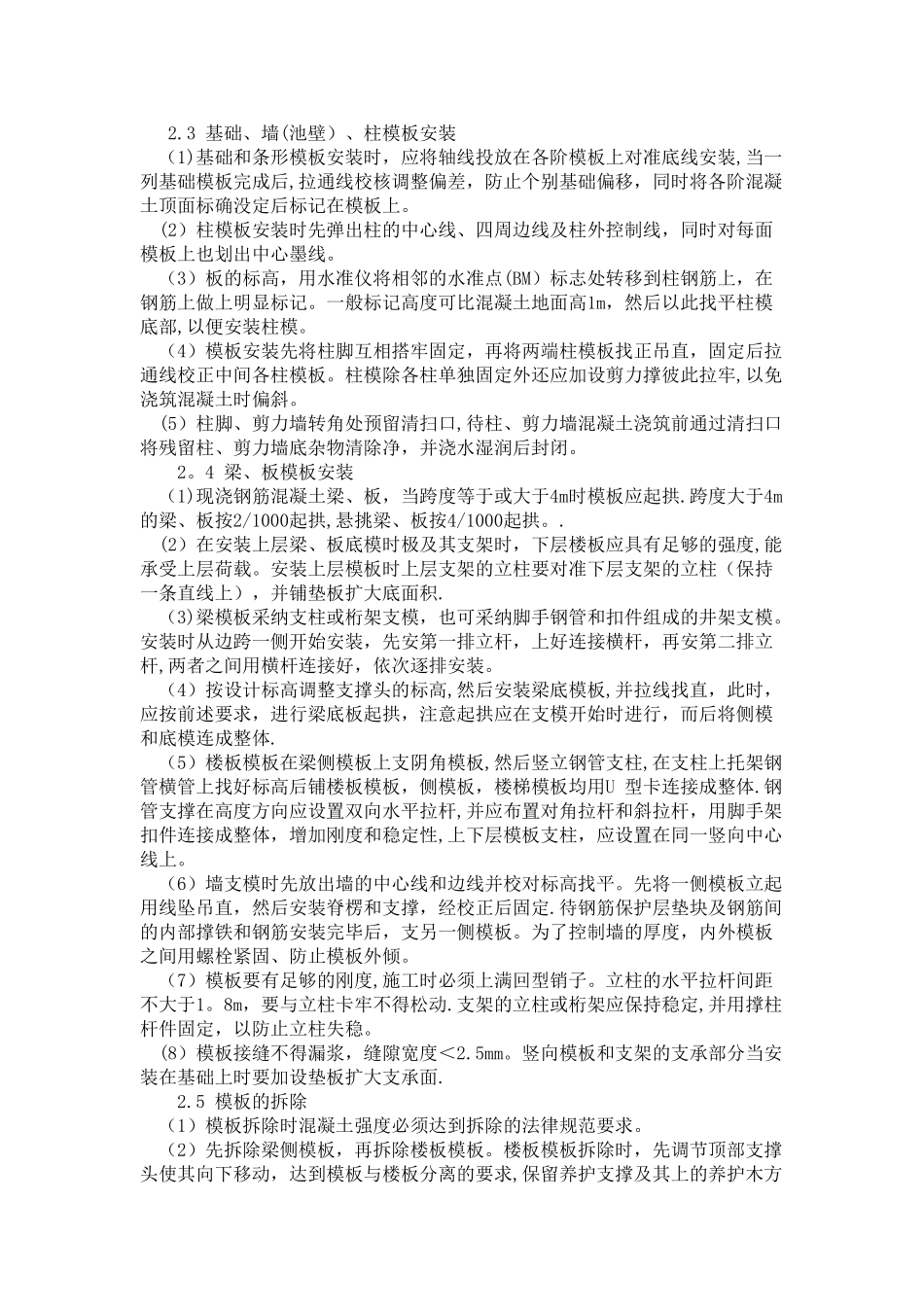

1立模前的准备工作 (1)安装放线:模板安装前先楼板上放出墙、柱边线和检查控制线,待竖向钢筋绑扎完成后,在每层竖向主筋上部标出标高控制点
(2)模板安装前将表面的施工杂物、混凝土浮浆清理洁净,并将模板修整涂刷脱模剂
(3)在梁端部、柱跟角部、剪力墙转角处留置清扫口
顶板浇筑前将模板、钢筋上的杂物用高压气泵清理洁净
(4)上道工序验收完毕,签字齐全后方可进行下道工序施工
(见表) 现浇结构模板安装的允许偏差表 2
2模板工程支撑 (1)选用材料:柱侧模采纳双侧2Φ12@600的对拉螺栓加固,为了提高整体性,采纳Φ48×3
5@600 的横向钢管套
