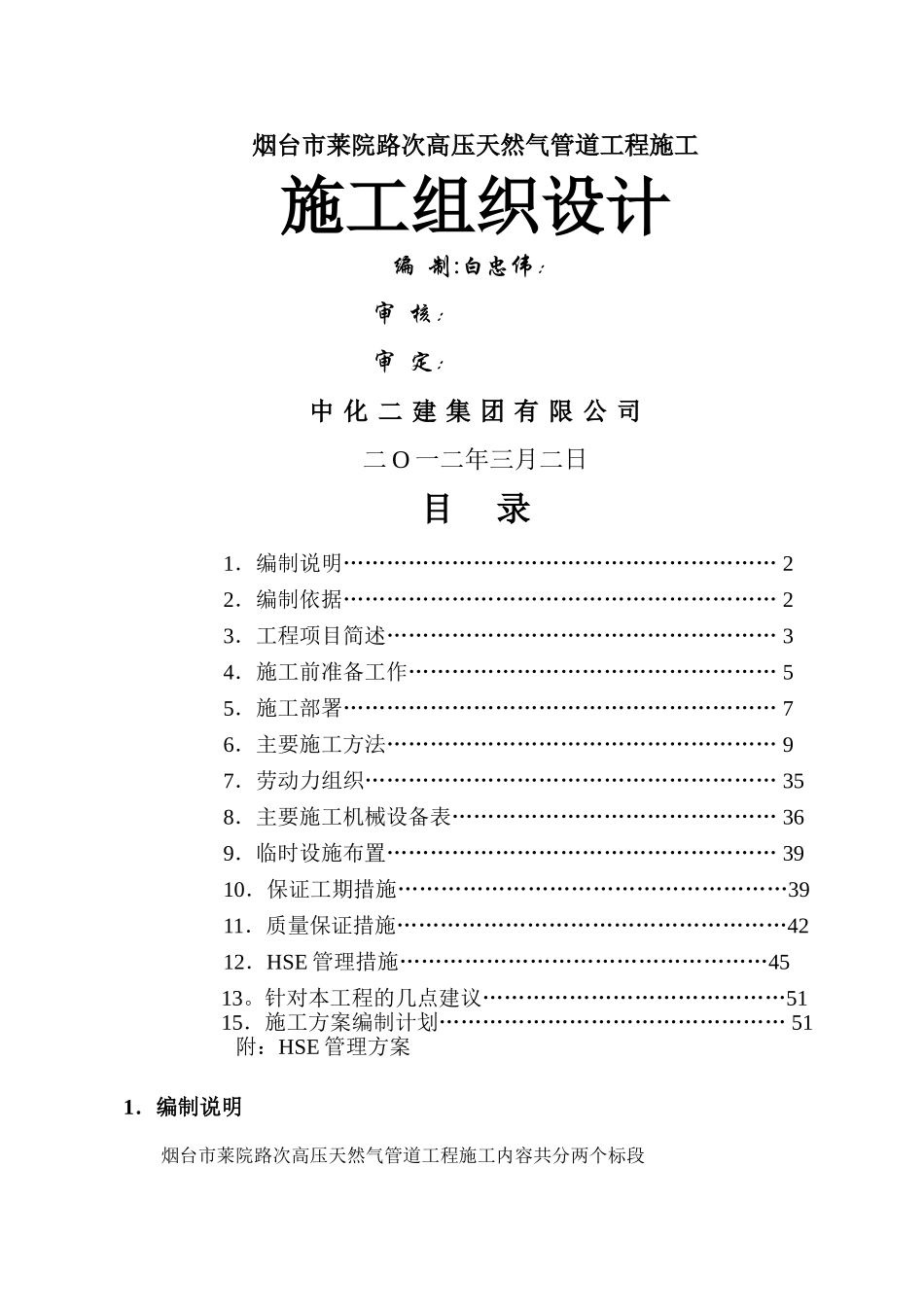

烟台市莱院路次高压天然气管道工程施工施工组织设计编 制:白忠伟:审 核:审 定:中 化 二 建 集 团 有 限 公 司二 O 一二年三月二日目 录1.编制说明…………………………………………………… 22.编制依据…………………………………………………… 23.工程项目简述……………………………………………… 34.施工前准备工作…………………………………………… 55.施工部署…………………………………………………… 76.主要施工方法……………………………………………… 97.劳动力组织………………………………………………… 358.主要施工机械设备表……………………………………… 369.临时设施布置……………………………………………… 3910.保证工期措施………………………………………………3911.质量保证措施………………………………………………4212.HSE 管理措施……………………………………………4513
针对本工程的几点建议……………………………………5115.施工方案编制计划………………………………………… 51附:HSE 管理方案1.编制说明烟台市莱院路次高压天然气管道工程施工内容共分两个标段标段名称内容长度(km)线路管径管道设计压力管道埋深(管顶)穿越情况第二标段K6+700 到桩号K13+000 4 个阀门井 2 个三通6
5米具体穿越情况详见施工图纸工程内容包括:接桩测量放线、作业带清理及扫线、管道敷设组焊、管道补口补伤、管沟土石方开挖、管沟回填、道路顶管穿越、河流穿越、地貌恢复、吹扫试压;为科学有序地组织施工,特编制本施工组织设计
2.编制依据2
1 烟台市莱院路次高压天然气管道工程施工招标文件 项目编号:SDPLAN2024—Ⅳ—32
2 烟台市莱院路次高压天然气管道工程施工招标文件招标答疑
