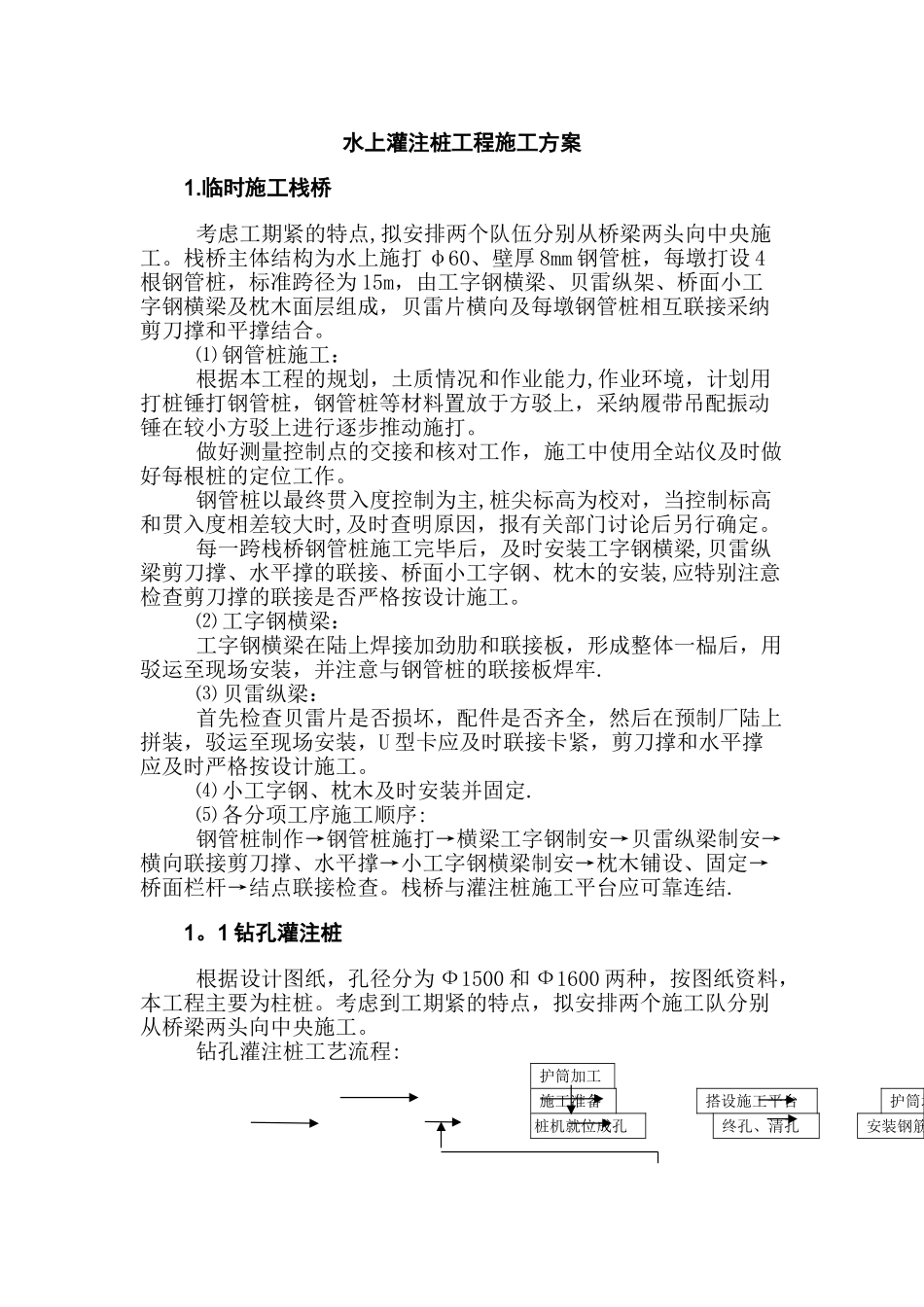

水上灌注桩工程施工方案1
临时施工栈桥考虑工期紧的特点,拟安排两个队伍分别从桥梁两头向中央施工
栈桥主体结构为水上施打 φ60、壁厚 8mm 钢管桩,每墩打设 4根钢管桩,标准跨径为 15m,由工字钢横梁、贝雷纵架、桥面小工字钢横梁及枕木面层组成,贝雷片横向及每墩钢管桩相互联接采纳剪刀撑和平撑结合
⑴ 钢管桩施工:根据本工程的规划,土质情况和作业能力,作业环境,计划用打桩锤打钢管桩,钢管桩等材料置放于方驳上,采纳履带吊配振动锤在较小方驳上进行逐步推动施打
做好测量控制点的交接和核对工作,施工中使用全站仪及时做好每根桩的定位工作
钢管桩以最终贯入度控制为主,桩尖标高为校对,当控制标高和贯入度相差较大时,及时查明原因,报有关部门讨论后另行确定
每一跨栈桥钢管桩施工完毕后,及时安装工字钢横梁,贝雷纵梁剪刀撑、水平撑的联接、桥面小工字钢、枕木的安装,应特别注意检查剪刀撑的联接是否严格按设计施工
⑵ 工字钢横梁:工字钢横梁在陆上焊接加劲肋和联接板,形成整体一榀后,用驳运至现场安装,并注意与钢管桩的联接板焊牢
⑶ 贝雷纵梁:首先检查贝雷片是否损坏,配件是否齐全,然后在预制厂陆上拼装,驳运至现场安装,U 型卡应及时联接卡紧,剪刀撑和水平撑应及时严格按设计施工
⑷ 小工字钢、枕木及时安装并固定
⑸ 各分项工序施工顺序:钢管桩制作→钢管桩施打→横梁工字钢制安→贝雷纵梁制安→横向联接剪刀撑、水平撑→小工字钢横梁制安→枕木铺设、固定→桥面栏杆→结点联接检查
栈桥与灌注桩施工平台应可靠连结

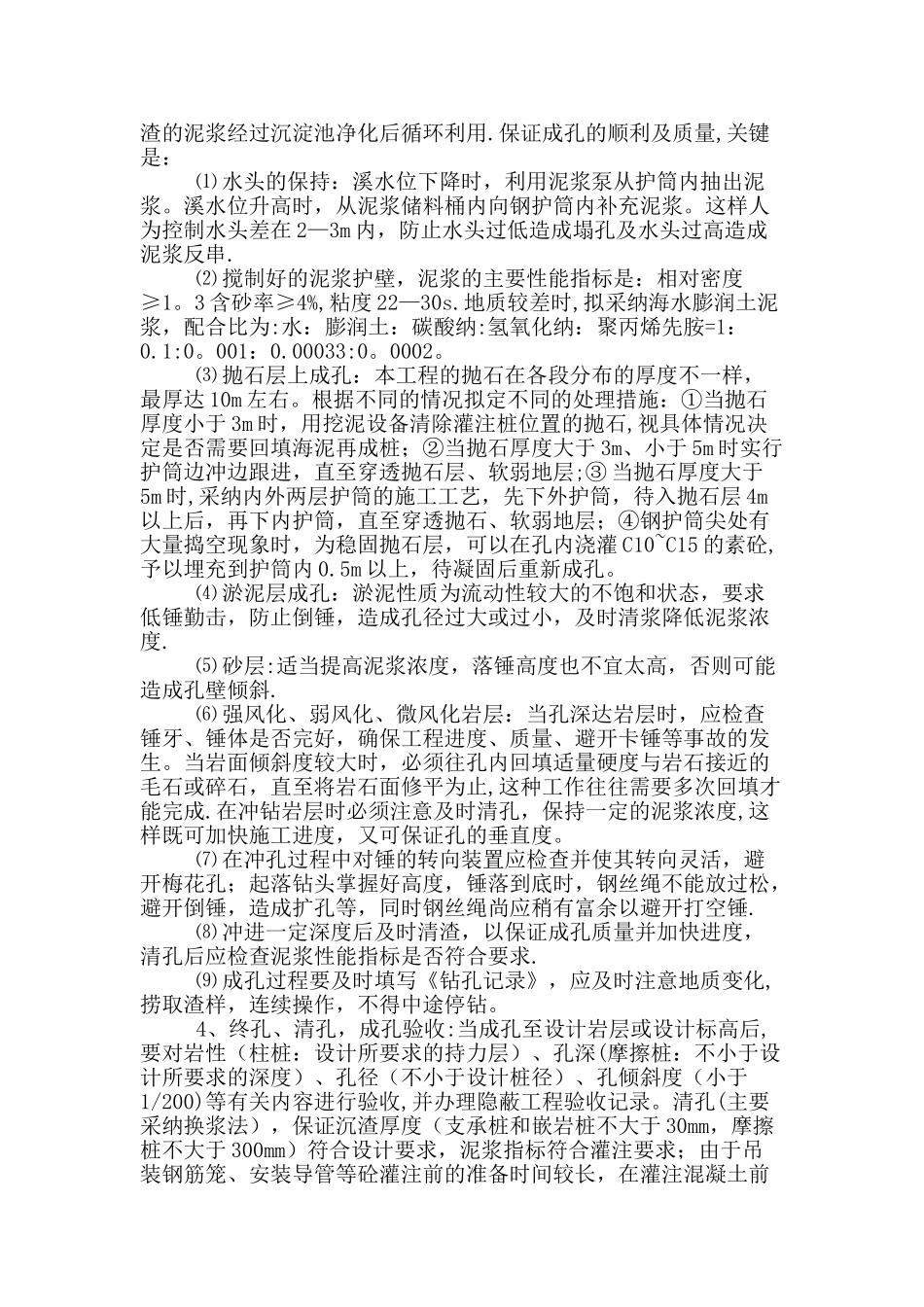

1 钻孔灌注桩根据设计图纸,孔径分为 Ф1500 和 Ф1600 两种,按图纸资料,本工程主要为柱桩
考虑到工期紧的特点,拟安排两个施工队分别从桥梁两头向中央施工
钻孔灌注桩工艺流程:护筒加工施工准备搭设施工平台护筒埋设桩位复测桩机就位成孔终孔、清孔安装钢筋笼灌注水下砼桩头凿除桩的检测钢筋笼加工施工准备1、
