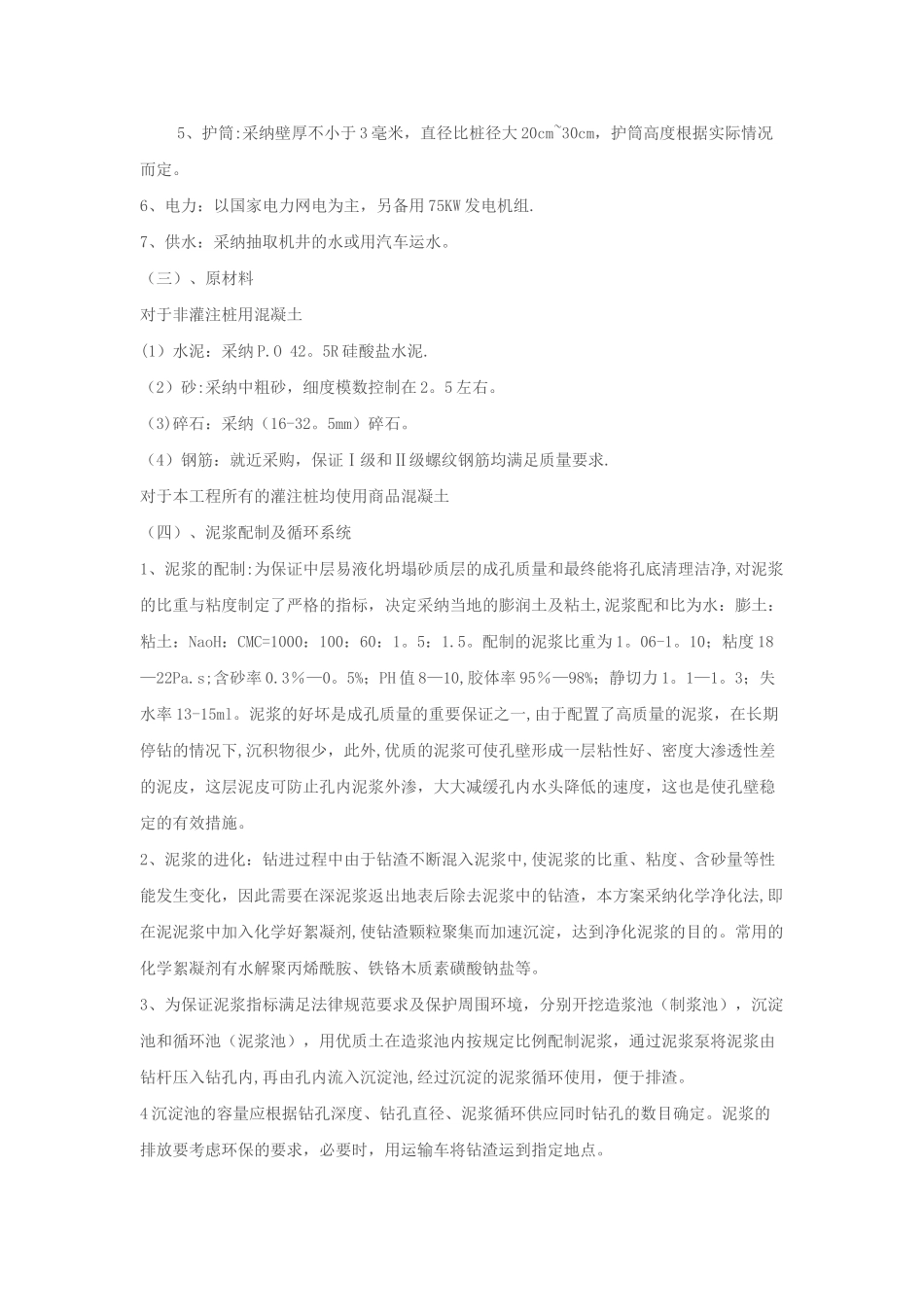

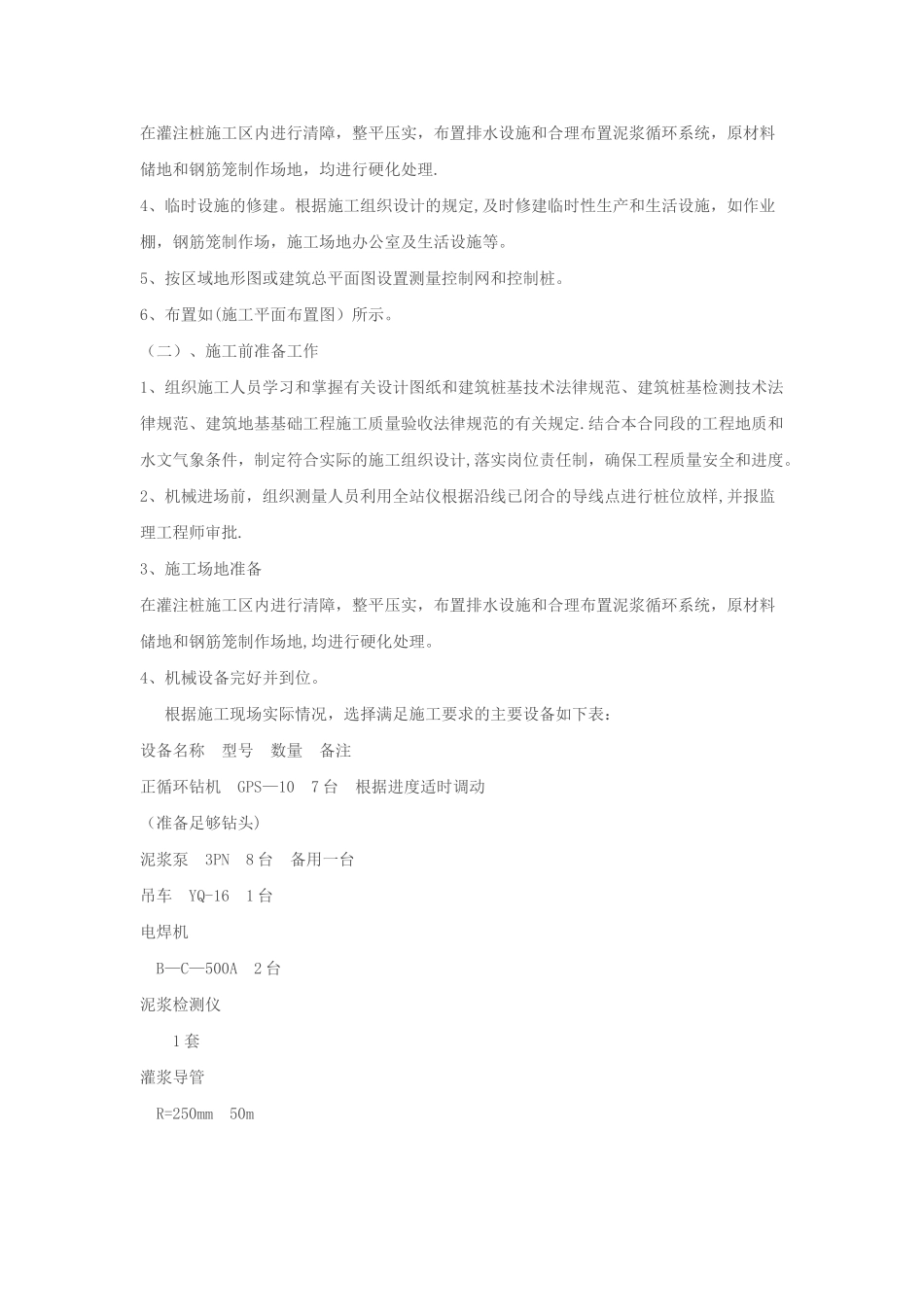

原文地址:桩基施工方案作者:Running 桩基施工方案一、工程概况1、该建筑工程基础设计为冲(钻)孔灌注桩,西门为主干道,其三面为已建建筑物(如施工总平面图所示),桩基安全等级为二级,桩径为 700mm、800mm,设计桩长约 23
φ700 桩数为 56 根,φ800 桩数为 315 根,总桩数为 371 根(其中包括 5 根静载试桩)
桩身采纳 C30 混凝土
本工程试桩极限承载力为 1000KN/根
2、 工程地质情况:层 序 土 层 名 称 (m) 层 厚(m)1 杂填土 0--2
5m2 粘土 2
0m3 淤泥 4
0m4 含砂层淤泥 6
5m5 淤泥质土 10
5m6 淤泥质土细砂层~细砂夹淤泥质土 15
5m7 含碎石角砾粘性土 17
5m8 淤泥夹细砂层 26
5-—29m9 含砂粘性土 29——31m10 混砾卵石层 31-—33
5m11 中砂(含碎石)层 33
5-—35m12 粉砂层 35——36m13 碎石层 36 m 以下二、场地布置与准备工作(一)、场地布置1、修通道路,接通水、电源与完成场地平整及障碍物清除,保证”三通一平”
2、材料、构件和机具进场
大型机械设备的组装、架设和试运转
3、施工场地准备在灌注桩施工区内进行清障,整平压实,布置排水设施和合理布置泥浆循环系统,原材料储地和钢筋笼制作场地,均进行硬化处理
4、临时设施的修建
根据施工组织设计的规定,及时修建临时性生产和生活设施,如作业棚,钢筋笼制作场,施工场地办公室及生活设施等
5、按区域地形图或建筑总平面图设置测量控制网和控制桩
6、布置如(施工平面布置图)所示
(二)、施工前准备工作1、组织施工人员学习和掌握有关设计图纸和建筑桩基技术法律规范、建筑桩基检测技术法律规范、建筑地基基础工程施工质量验收法
