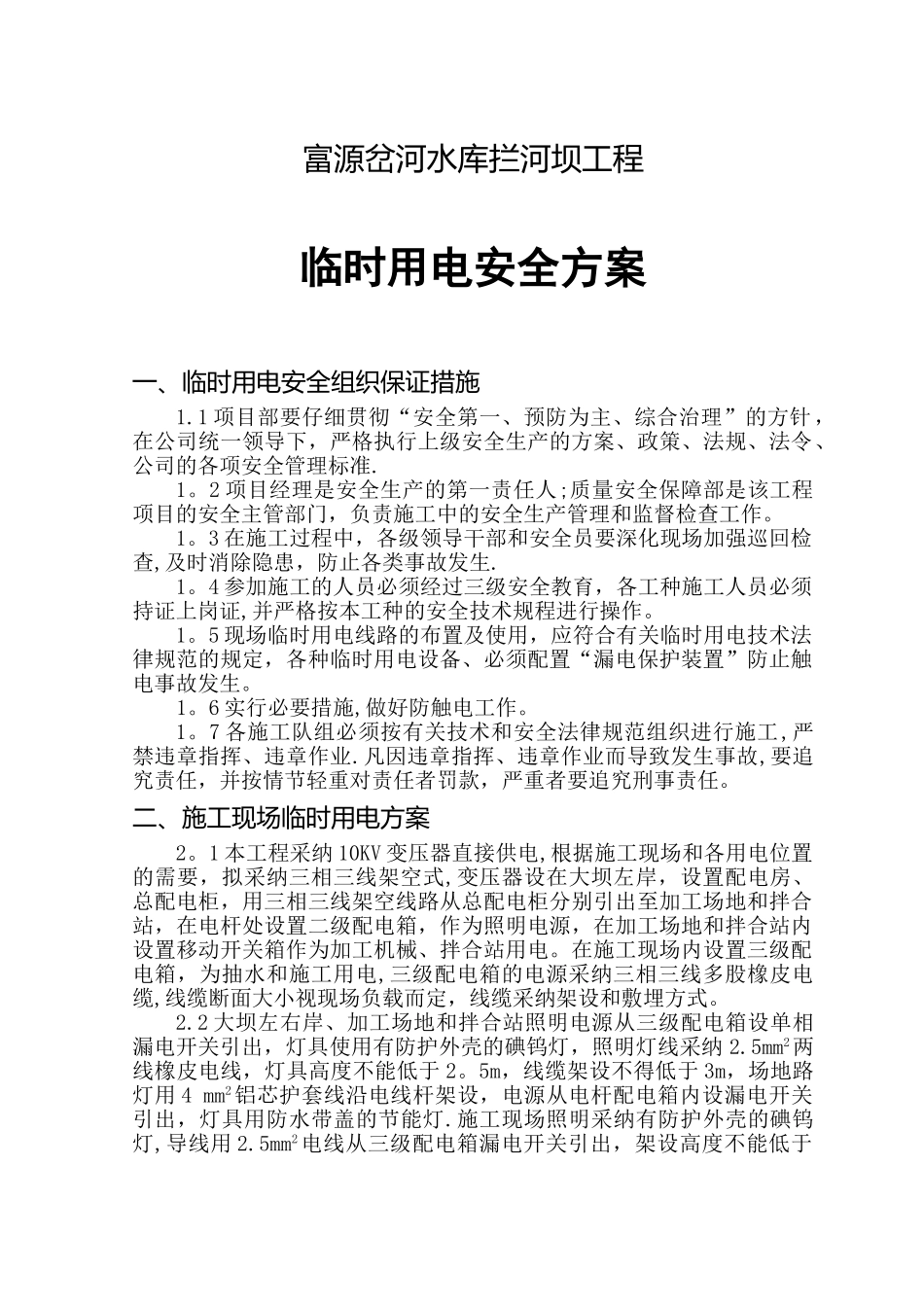

富源县岔河水库拦河坝工程临时用电安全方案云南省水利水电工程有限公司富源岔河水库拦河坝工程项目经理部二○一二年十一月二十一日批准:朱照明审核:黄玉勇校核:王永祥编制:周青、王文波目 录一、临时用电安全组织保证措施— 1 —二、施工现场临时用电方案 1 三、各部门临时用电方案 2 四、配电装置安装技术措施 2 五、安全用电技术措施 3 六、消防保护措施 3 富源岔河水库拦河坝工程临时用电安全方案一、临时用电安全组织保证措施1
1 项目部要仔细贯彻“安全第一、预防为主、综合治理”的方针,在公司统一领导下,严格执行上级安全生产的方案、政策、法规、法令、公司的各项安全管理标准
2 项目经理是安全生产的第一责任人;质量安全保障部是该工程项目的安全主管部门,负责施工中的安全生产管理和监督检查工作
3 在施工过程中,各级领导干部和安全员要深化现场加强巡回检查,及时消除隐患,防止各类事故发生
4 参加施工的人员必须经过三级安全教育,各工种施工人员必须持证上岗证,并严格按本工种的安全技术规程进行操作
5 现场临时用电线路的布置及使用,应符合有关临时用电技术法律规范的规定,各种临时用电设备、必须配置“漏电保护装置”防止触电事故发生
6 实行必要措施,做好防触电工作
7 各施工队组必须按有关技术和安全法律规范组织进行施工,严禁违章指挥、违章作业
凡因违章指挥、违章作业而导致发生事故,要追究责任,并按情节轻重对责任者罚款,严重者要追究刑事责任
二、施工现场临时用电方案2
1 本工程采纳 10KV 变压器直接供电,根据施工现场和各用电位置的需要,拟采纳三相三线架空式,变压器设在大坝左岸,设置配电房、总配电柜,用三相三线架空线路从总配电柜分别引出至加工场地和拌合站,在电杆处设置二级配电箱,作为照明电源,在加工场地和拌合站内设置移动开关箱作为加工机械、拌合站用电
在施工现场内设置三
