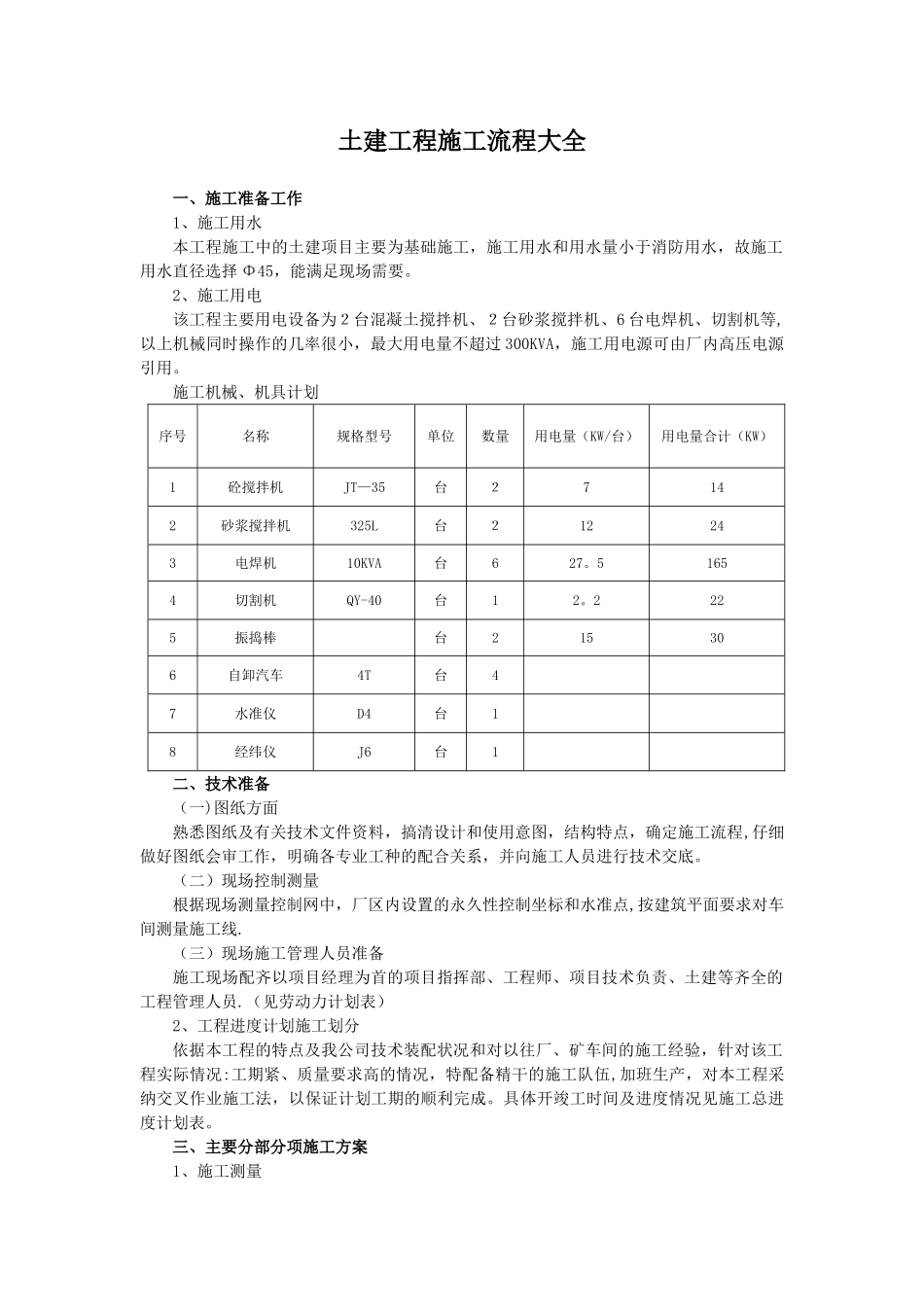

土建工程施工流程大全一、施工准备工作1、施工用水本工程施工中的土建项目主要为基础施工,施工用水和用水量小于消防用水,故施工用水直径选择 Φ45,能满足现场需要。2、施工用电该工程主要用电设备为2台混凝土搅拌机、2台砂浆搅拌机、6 台电焊机、切割机等,以上机械同时操作的几率很小,最大用电量不超过 300KVA,施工用电源可由厂内高压电源引用。施工机械、机具计划序号名称规格型号单位数量用电量(KW/台)用电量合计(KW)1砼搅拌机JT—35台27142砂浆搅拌机325L台212243电焊机10KVA台627。51654切割机QY-40台12。2225振捣棒台215306自卸汽车4T台47水准仪D4台18经纬仪J6台1二、技术准备(一)图纸方面熟悉图纸及有关技术文件资料,搞清设计和使用意图,结构特点,确定施工流程,仔细做好图纸会审工作,明确各专业工种的配合关系,并向施工人员进行技术交底。(二)现场控制测量根据现场测量控制网中,厂区内设置的永久性控制坐标和水准点,按建筑平面要求对车间测量施工线.(三)现场施工管理人员准备施工现场配齐以项目经理为首的项目指挥部、工程师、项目技术负责、土建等齐全的工程管理人员.(见劳动力计划表)2、工程进度计划施工划分依据本工程的特点及我公司技术装配状况和对以往厂、矿车间的施工经验,针对该工程实际情况:工期紧、质量要求高的情况,特配备精干的施工队伍,加班生产,对本工程采纳交叉作业施工法,以保证计划工期的顺利完成。具体开竣工时间及进度情况见施工总进度计划表。三、主要分部分项施工方案1、施工测量本工程为混凝土独立基础、砖混结构和轻型门式钢框架结构体系,基础施工的准确程度会影响钢结构的安装,因此,一定要搞好本工程轴线和标高的测设与控制,确保基础顶面标高及锚栓的精确度,同时实行有效措施对控制点进行保护.2、标高控制:水准点引点不宜多,以满足施工测量即可。引点要反复核验准确,各施工段应以各自的引点作业高差来测量控制点,以避开发生累计误差.3、轴线控制:根据给出的控制点,做好纵横两个方向的控制轴线,并分别设立轴线控制桩,在浇筑过程中及时复核、校正,锚栓要设置可靠的标高或控制轴线,标高点和控制轴线的位置要便于对锚栓随时进行检查、校正。4、砖砌体工程抄平放线 立标杆 留门洞口 排砖、砌筑.本工程砖砌体只为围护之用,施工时按设计及法律规范要求操作。砖提前一天浇水湿润,其含水量控制在 10~15%以内,砖灰缝横平竖直,厚度为 10mm,砂浆饱满度不低于80%。5、地...
