返回上页部分建筑施工方案 5

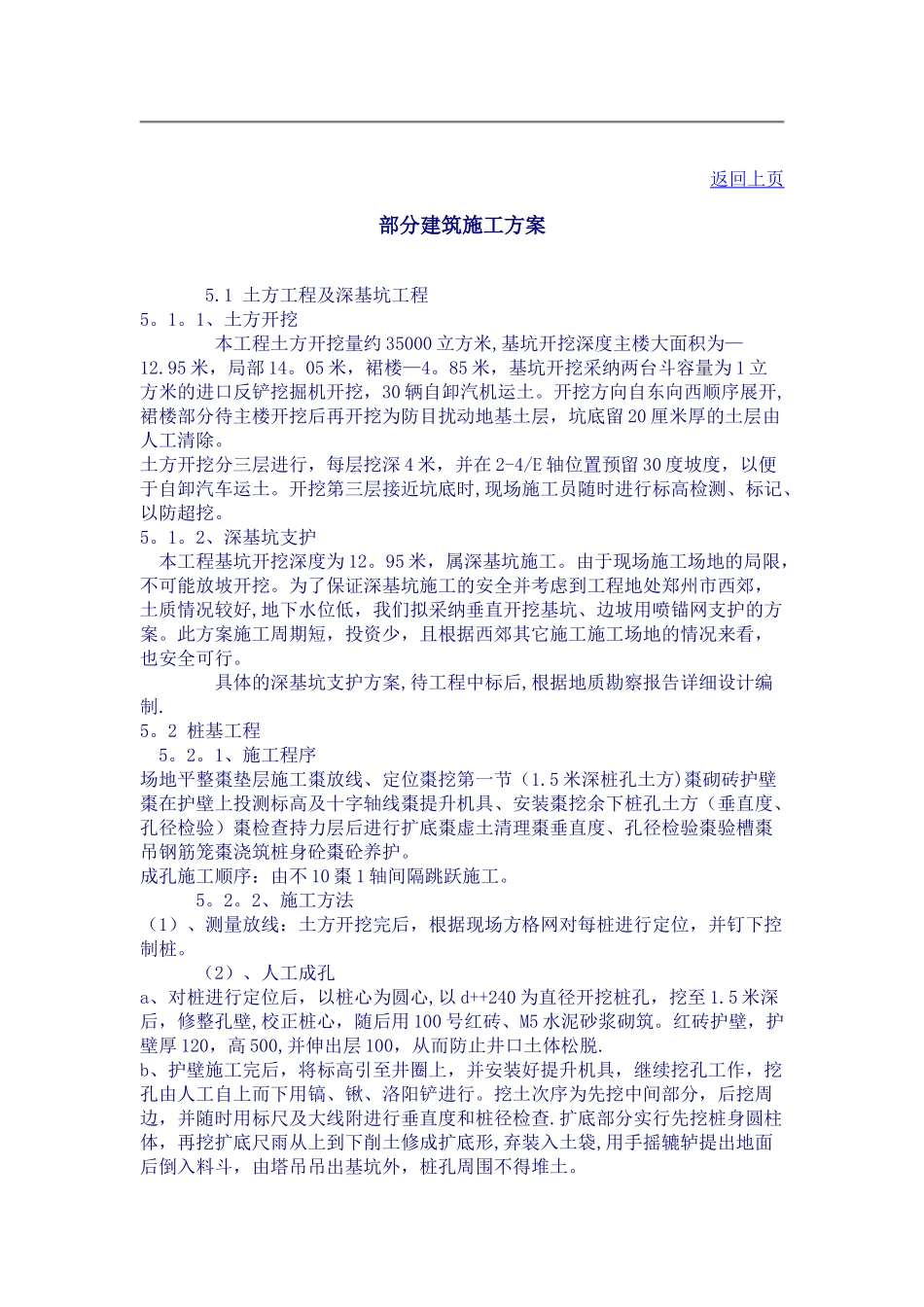

1 土方工程及深基坑工程5
1、土方开挖 本工程土方开挖量约 35000 立方米,基坑开挖深度主楼大面积为—12
95 米,局部 14
05 米,裙楼—4
85 米,基坑开挖采纳两台斗容量为 1 立方米的进口反铲挖掘机开挖,30 辆自卸汽机运土
开挖方向自东向西顺序展开,裙楼部分待主楼开挖后再开挖为防目扰动地基土层,坑底留 20 厘米厚的土层由人工清除
土方开挖分三层进行,每层挖深 4 米,并在 2-4/E 轴位置预留 30 度坡度,以便于自卸汽车运土
开挖第三层接近坑底时,现场施工员随时进行标高检测、标记、以防超挖
2、深基坑支护 本工程基坑开挖深度为 12
95 米,属深基坑施工
由于现场施工场地的局限,不可能放坡开挖
为了保证深基坑施工的安全并考虑到工程地处郑州市西郊,土质情况较好,地下水位低,我们拟采纳垂直开挖基坑、边坡用喷锚网支护的方案
此方案施工周期短,投资少,且根据西郊其它施工施工场地的情况来看,也安全可行
具体的深基坑支护方案,待工程中标后,根据地质勘察报告详细设计编制

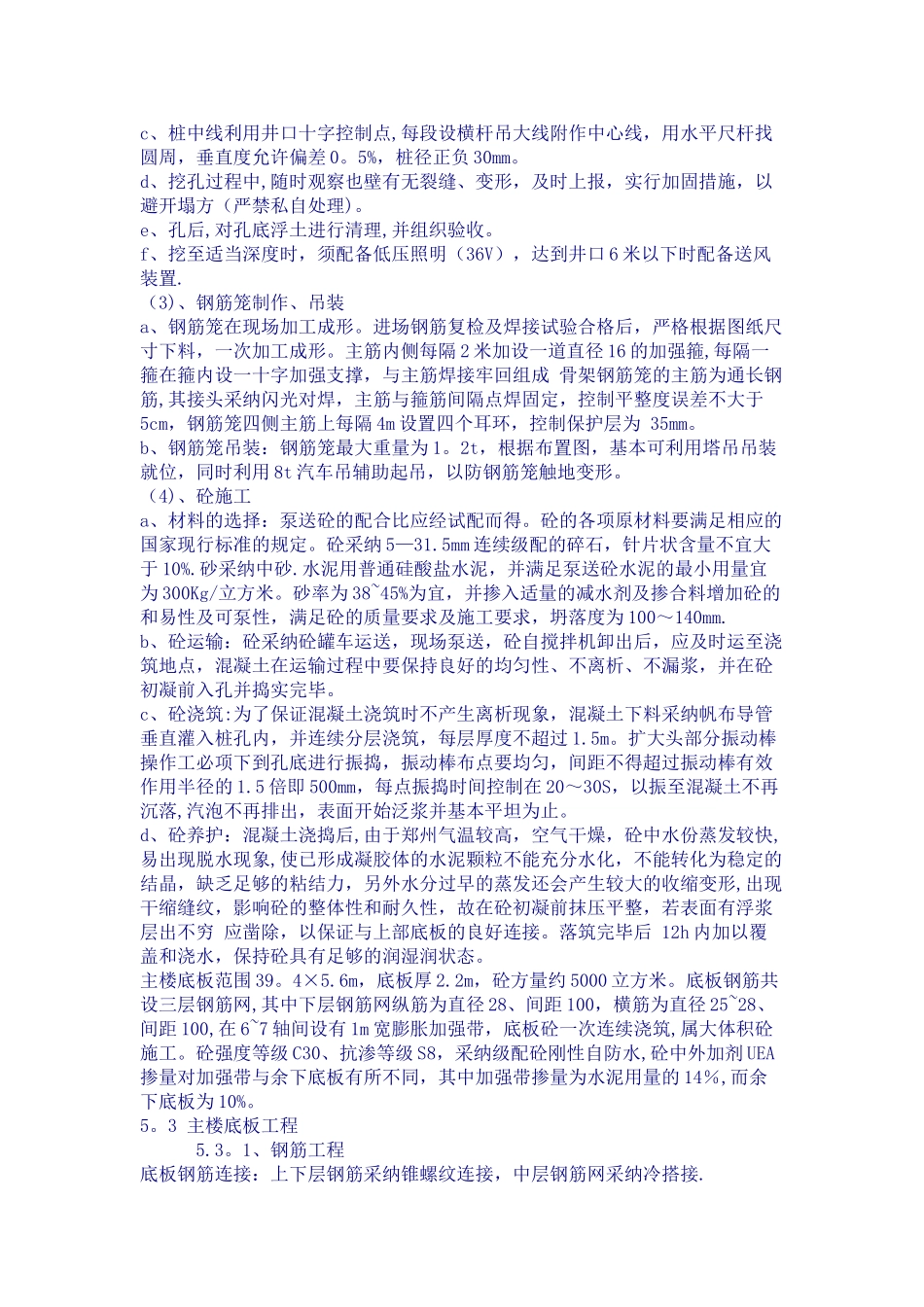

2 桩基工程 5
1、施工程序场地平整棗垫层施工棗放线、定位棗挖第一节(1
5 米深桩孔土方)棗砌砖护壁棗在护壁上投测标高及十字轴线棗提升机具、安装棗挖余下桩孔土方(垂直度、孔径检验)棗检查持力层后进行扩底棗虚土清理棗垂直度、孔径检验棗验槽棗吊钢筋笼棗浇筑桩身砼棗砼养护
成孔施工顺序:由不 10 棗 1 轴间隔跳跃施工
2、施工方法(1)、测量放线:土方开挖完后,根据现场方格网对每桩进行定位,并钉下控制桩
(2)、人工成孔a、对桩进行定位后,以桩心为圆心,以 d++240 为直径开挖桩孔,挖至 1
5 米深后,修整孔壁,校正桩心,随后用 100 号红砖、M5 水泥砂浆砌筑

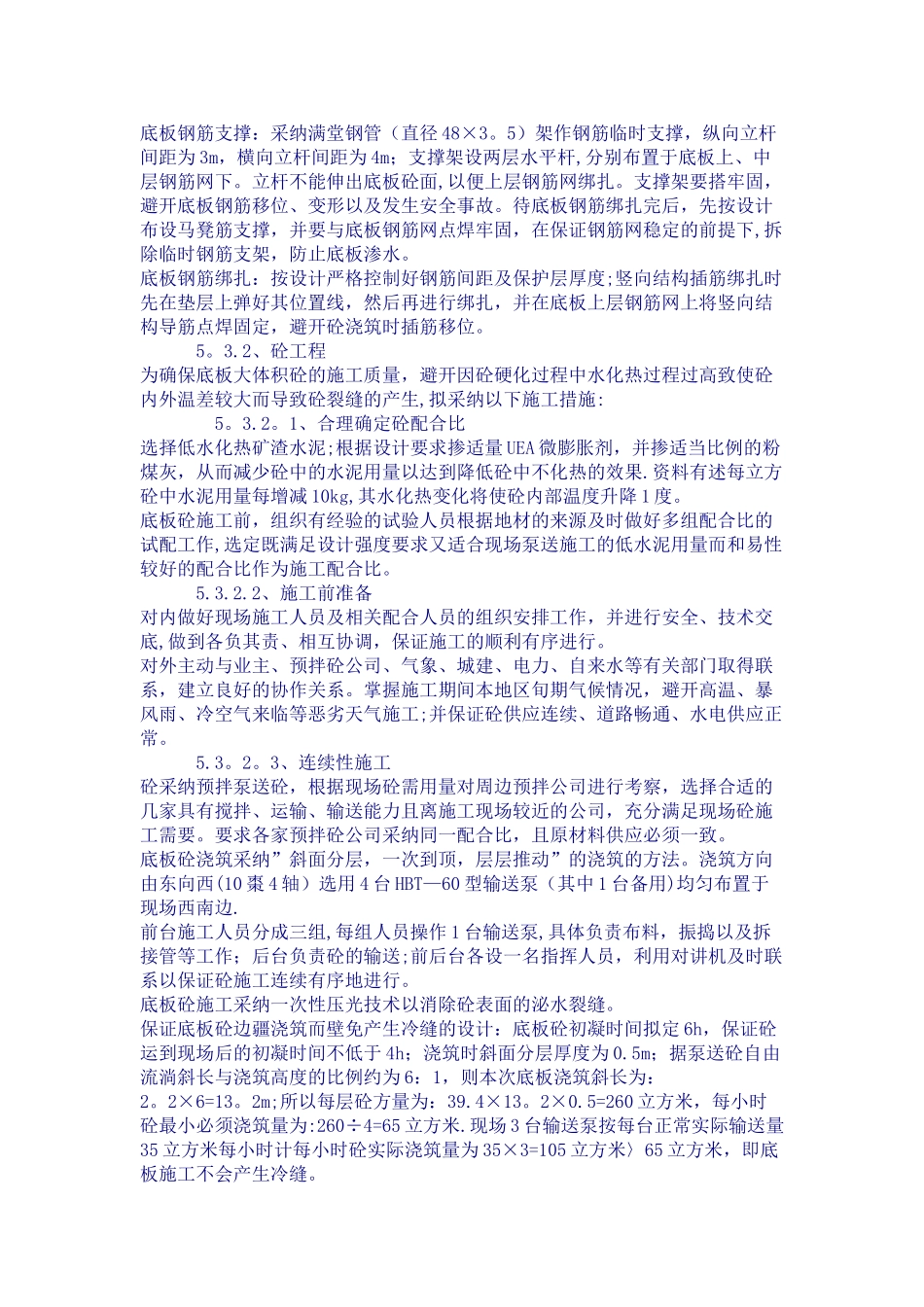

红砖护壁,护壁厚 120,高 500,并伸出层 100,
