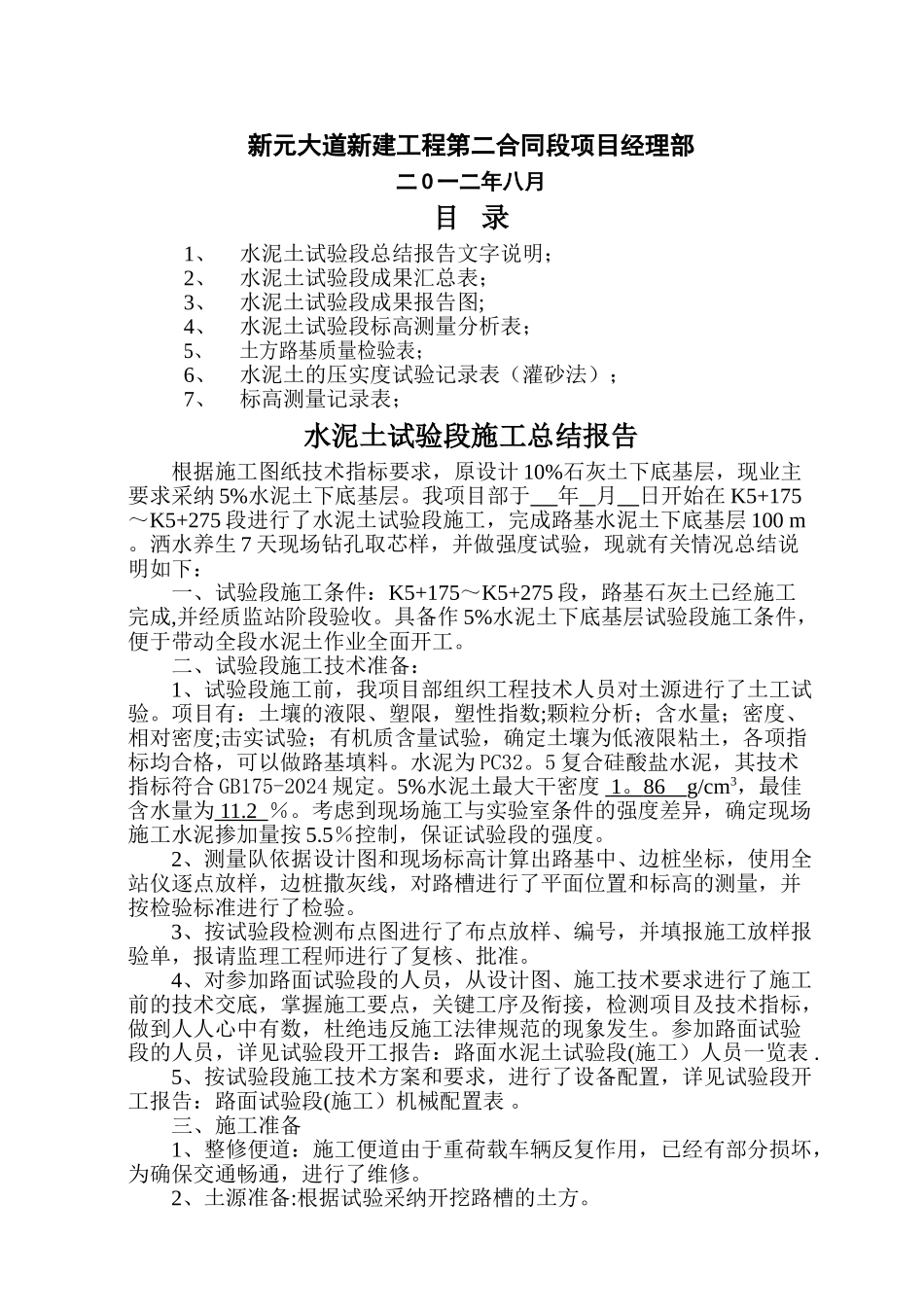

新元大道新建工程第二合同段(K5+175~K5+275)段5%水泥土下底基层试验段总结报告河南胜达建筑工程有限公司新元大道新建工程第二合同段项目经理部二 O 一二年八月目 录1、水泥土试验段总结报告文字说明;2、水泥土试验段成果汇总表;3、水泥土试验段成果报告图;4、水泥土试验段标高测量分析表;5、土方路基质量检验表;6、水泥土的压实度试验记录表(灌砂法);7、标高测量记录表;水泥土试验段施工总结报告根据施工图纸技术指标要求,原设计 10%石灰土下底基层,现业主要求采纳 5%水泥土下底基层。我项目部于 年 月 日开始在 K5+175~K5+275 段进行了水泥土试验段施工,完成路基水泥土下底基层 100 m 。洒水养生 7 天现场钻孔取芯样,并做强度试验,现就有关情况总结说明如下:一、试验段施工条件:K5+175~K5+275 段,路基石灰土已经施工完成,并经质监站阶段验收。具备作 5%水泥土下底基层试验段施工条件,便于带动全段水泥土作业全面开工。二、试验段施工技术准备:1、试验段施工前,我项目部组织工程技术人员对土源进行了土工试验。项目有:土壤的液限、塑限,塑性指数;颗粒分析;含水量;密度、相对密度;击实试验;有机质含量试验,确定土壤为低液限粘土,各项指标均合格,可以做路基填料。水泥为 PC32。5 复合硅酸盐水泥,其技术指标符合 GB175-2024 规定。5%水泥土最大干密度 1 。 86 g/cm3,最佳含水量为 11.2 %。考虑到现场施工与实验室条件的强度差异,确定现场施工水泥掺加量按 5.5%控制,保证试验段的强度。2、测量队依据设计图和现场标高计算出路基中、边桩坐标,使用全站仪逐点放样,边桩撒灰线,对路槽进行了平面位置和标高的测量,并按检验标准进行了检验。3、按试验段检测布点图进行了布点放样、编号,并填报施工放样报验单,报请监理工程师进行了复核、批准。4、对参加路面试验段的人员,从设计图、施工技术要求进行了施工前的技术交底,掌握施工要点,关键工序及衔接,检测项目及技术指标,做到人人心中有数,杜绝违反施工法律规范的现象发生。参加路面试验段的人员,详见试验段开工报告:路面水泥土试验段(施工)人员一览表 .5、按试验段施工技术方案和要求,进行了设备配置,详见试验段开工报告:路面试验段(施工)机械配置表 。三、施工准备1、整修便道:施工便道由于重荷载车辆反复作用,已经有部分损坏,为确保交通畅通,进行了维修。2、土源准备:根据试验采纳开挖路槽的土方。 3、下承层...
