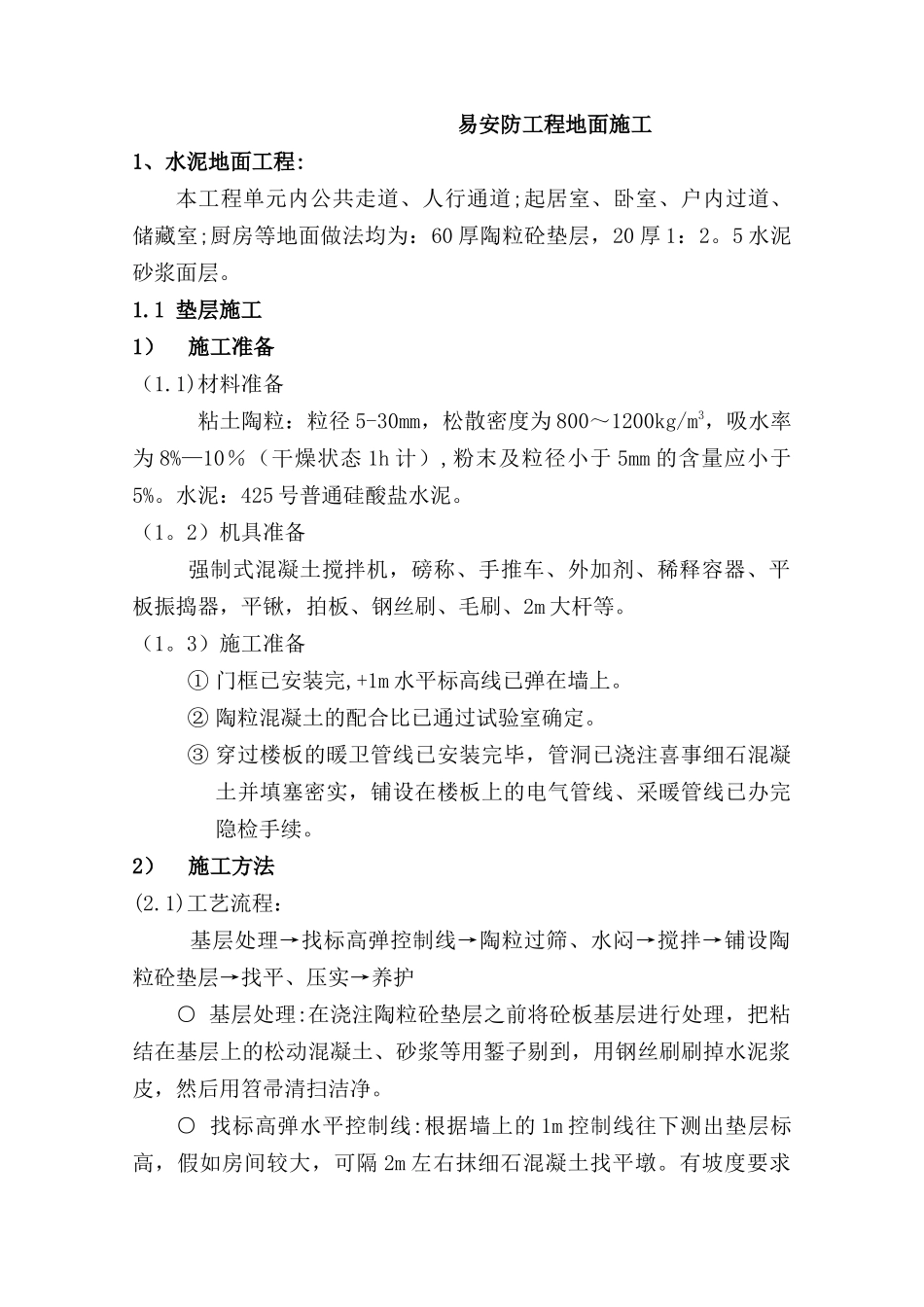

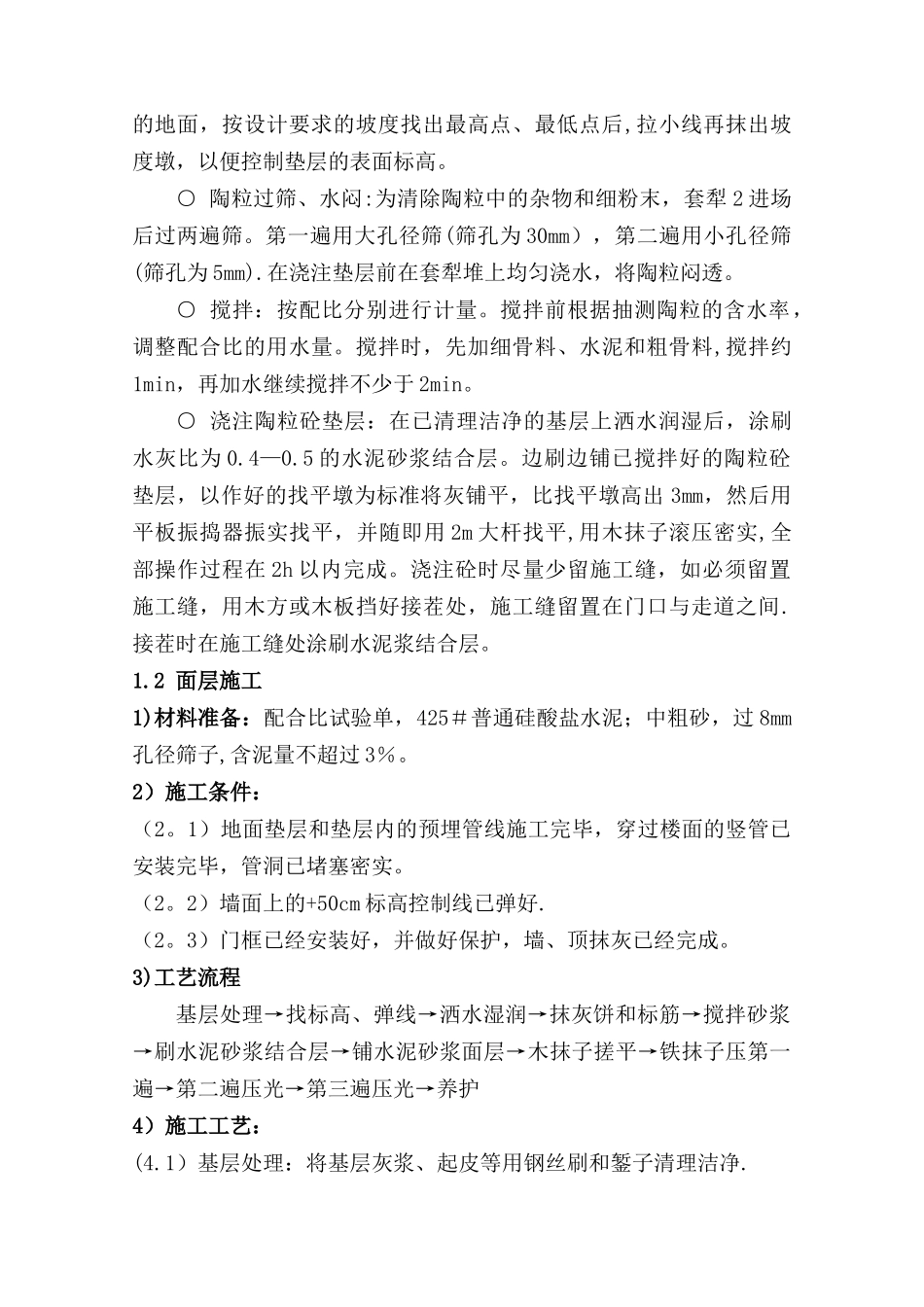

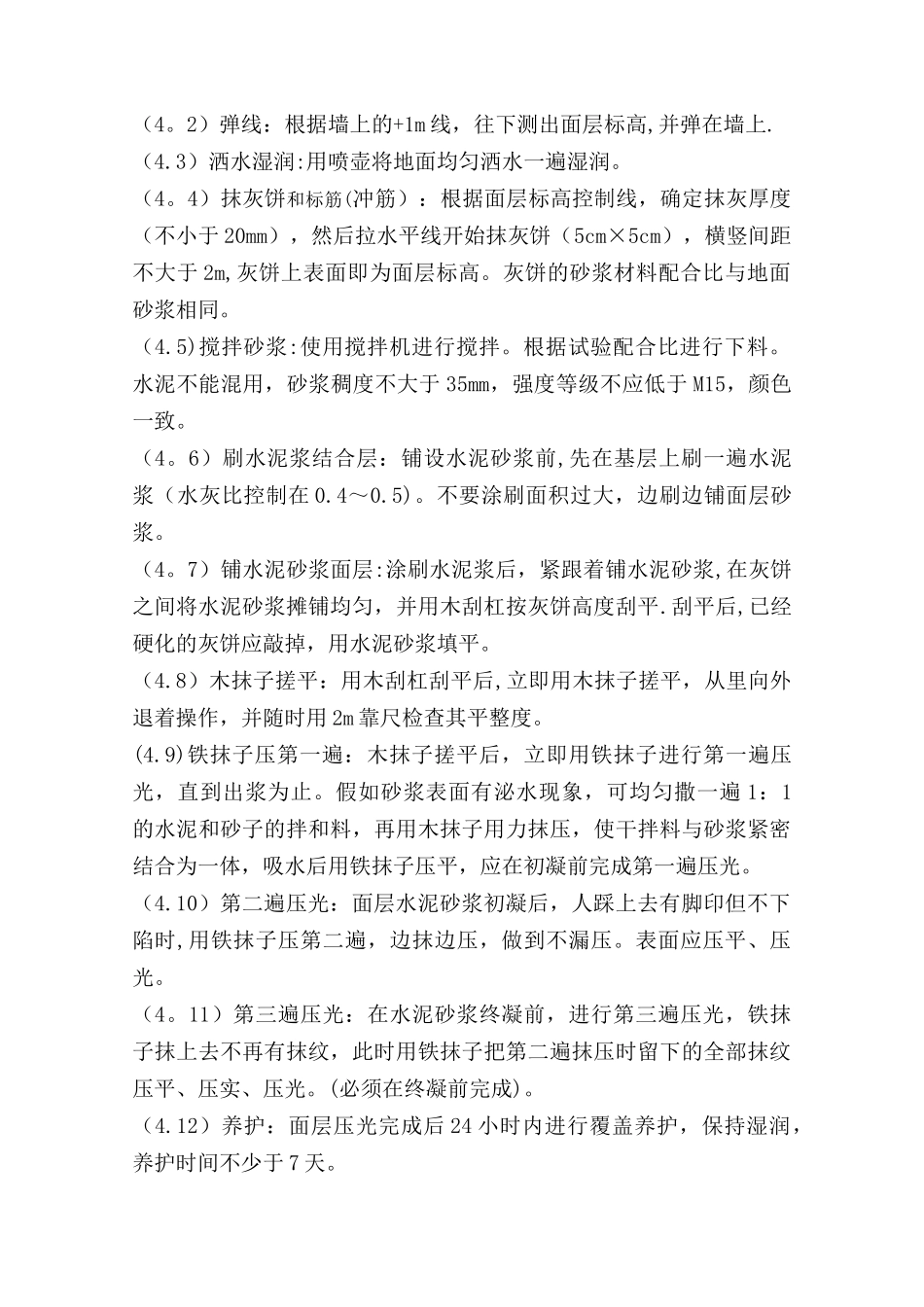

易安防工程地面施工1、水泥地面工程:本工程单元内公共走道、人行通道;起居室、卧室、户内过道、储藏室;厨房等地面做法均为:60 厚陶粒砼垫层,20 厚 1:2。5 水泥砂浆面层。1.1 垫层施工1)施工准备(1.1)材料准备粘土陶粒:粒径 5-30mm,松散密度为 800~1200kg/m3,吸水率为 8%—10%(干燥状态 1h 计),粉末及粒径小于 5mm 的含量应小于5%。水泥:425 号普通硅酸盐水泥。(1。2)机具准备 强制式混凝土搅拌机,磅称、手推车、外加剂、稀释容器、平板振捣器,平锹,拍板、钢丝刷、毛刷、2m 大杆等。(1。3)施工准备① 门框已安装完,+1m 水平标高线已弹在墙上。② 陶粒混凝土的配合比已通过试验室确定。③ 穿过楼板的暖卫管线已安装完毕,管洞已浇注喜事细石混凝土并填塞密实,铺设在楼板上的电气管线、采暖管线已办完隐检手续。2)施工方法(2.1)工艺流程: 基层处理→找标高弹控制线→陶粒过筛、水闷→搅拌→铺设陶粒砼垫层→找平、压实→养护○ 基层处理:在浇注陶粒砼垫层之前将砼板基层进行处理,把粘结在基层上的松动混凝土、砂浆等用錾子剔到,用钢丝刷刷掉水泥浆皮,然后用笤帚清扫洁净。○ 找标高弹水平控制线:根据墙上的 1m 控制线往下测出垫层标高,假如房间较大,可隔 2m 左右抹细石混凝土找平墩。有坡度要求的地面,按设计要求的坡度找出最高点、最低点后,拉小线再抹出坡度墩,以便控制垫层的表面标高。○ 陶粒过筛、水闷:为清除陶粒中的杂物和细粉末,套犁 2 进场后过两遍筛。第一遍用大孔径筛(筛孔为 30mm),第二遍用小孔径筛(筛孔为 5mm).在浇注垫层前在套犁堆上均匀浇水,将陶粒闷透。○ 搅拌:按配比分别进行计量。搅拌前根据抽测陶粒的含水率,调整配合比的用水量。搅拌时,先加细骨料、水泥和粗骨料,搅拌约1min,再加水继续搅拌不少于 2min。○ 浇注陶粒砼垫层:在已清理洁净的基层上洒水润湿后,涂刷水灰比为 0.4—0.5 的水泥砂浆结合层。边刷边铺已搅拌好的陶粒砼垫层,以作好的找平墩为标准将灰铺平,比找平墩高出 3mm,然后用平板振捣器振实找平,并随即用 2m 大杆找平,用木抹子滚压密实,全部操作过程在 2h 以内完成。浇注砼时尽量少留施工缝,如必须留置施工缝,用木方或木板挡好接茬处,施工缝留置在门口与走道之间.接茬时在施工缝处涂刷水泥浆结合层。1.2 面层施工1)材料准备:配合比试验单,425#普通硅酸盐水泥;中粗砂,过 8mm孔径筛子,含泥量不超过 3%。2)施工条件...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥地面施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
