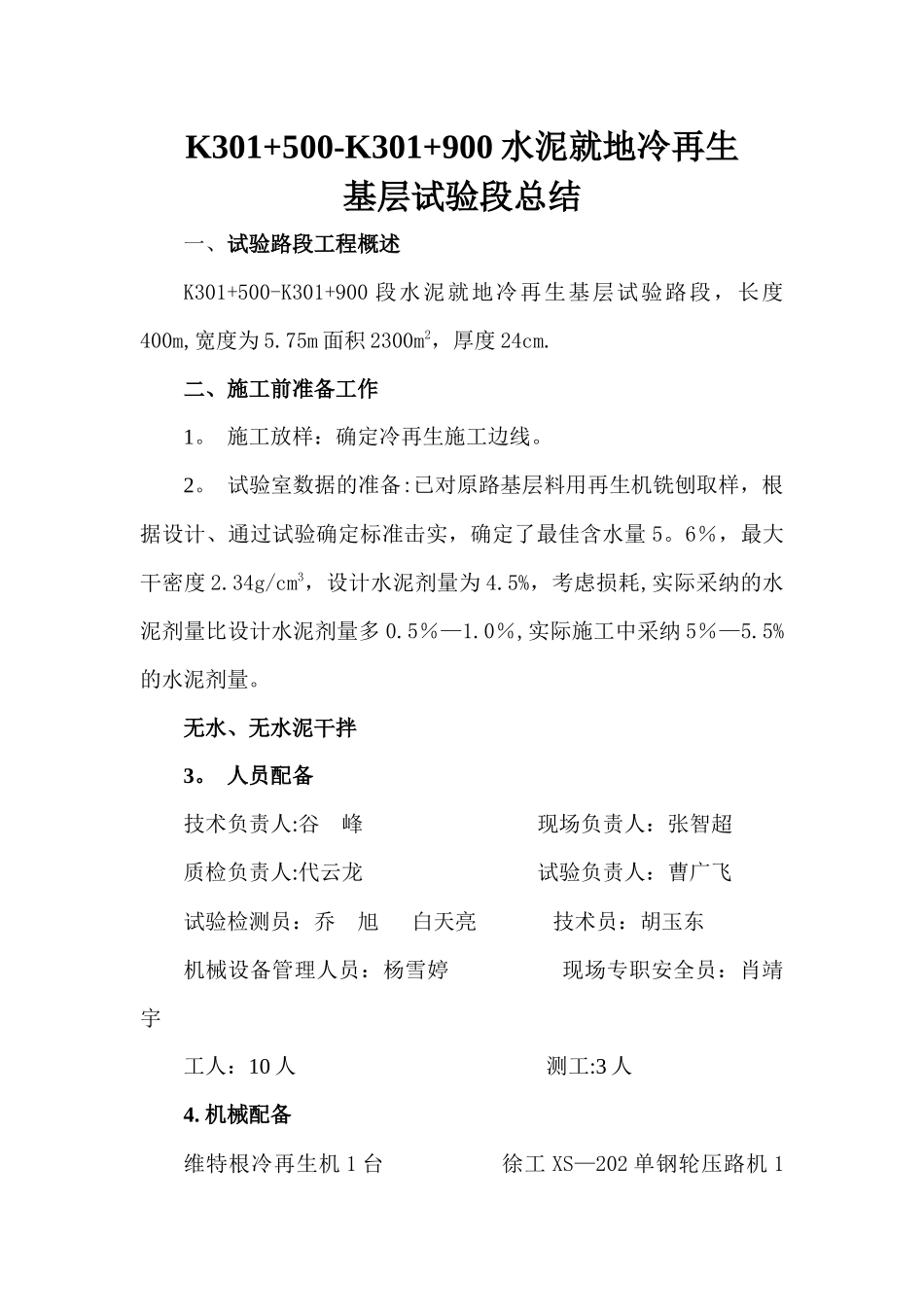

K301+500-K301+900 水泥就地冷再生基层试验段总结一、试验路段工程概述K301+500-K301+900 段水泥就地冷再生基层试验路段,长度400m,宽度为 5
75m 面积 2300m2,厚度 24cm
二、施工前准备工作1
施工放样:确定冷再生施工边线
试验室数据的准备:已对原路基层料用再生机铣刨取样,根据设计、通过试验确定标准击实,确定了最佳含水量 5
6%,最大干密度 2
34g/cm3,设计水泥剂量为 4
5%,考虑损耗,实际采纳的水泥剂量比设计水泥剂量多 0
0%,实际施工中采纳 5%—5
5%的水泥剂量
无水、无水泥干拌3
人员配备技术负责人:谷 峰 现场负责人:张智超质检负责人:代云龙 试验负责人:曹广飞试验检测员:乔 旭 白天亮 技术员:胡玉东机械设备管理人员:杨雪婷 现场专职安全员:肖靖宇工人:10 人 测工:3 人4

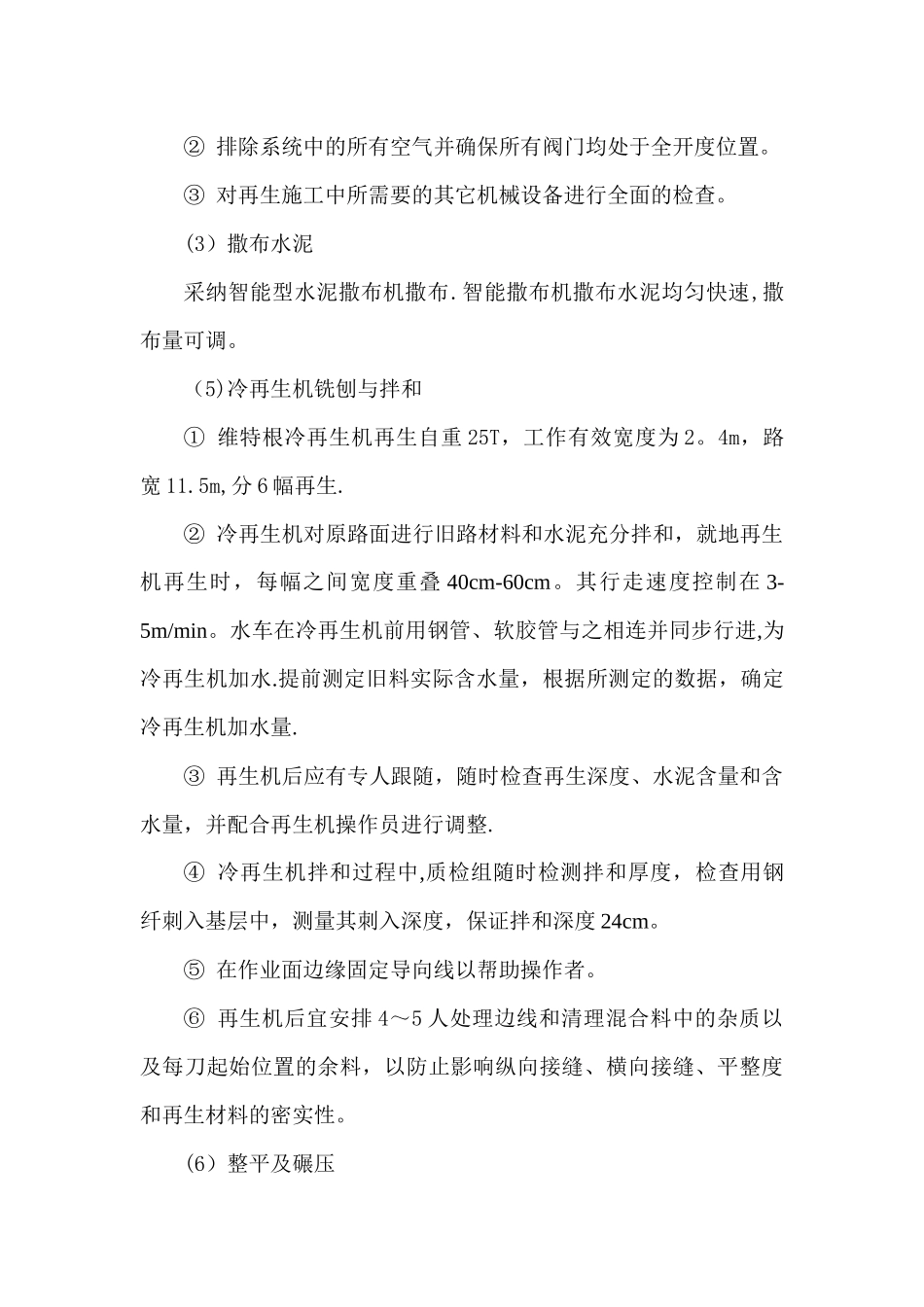

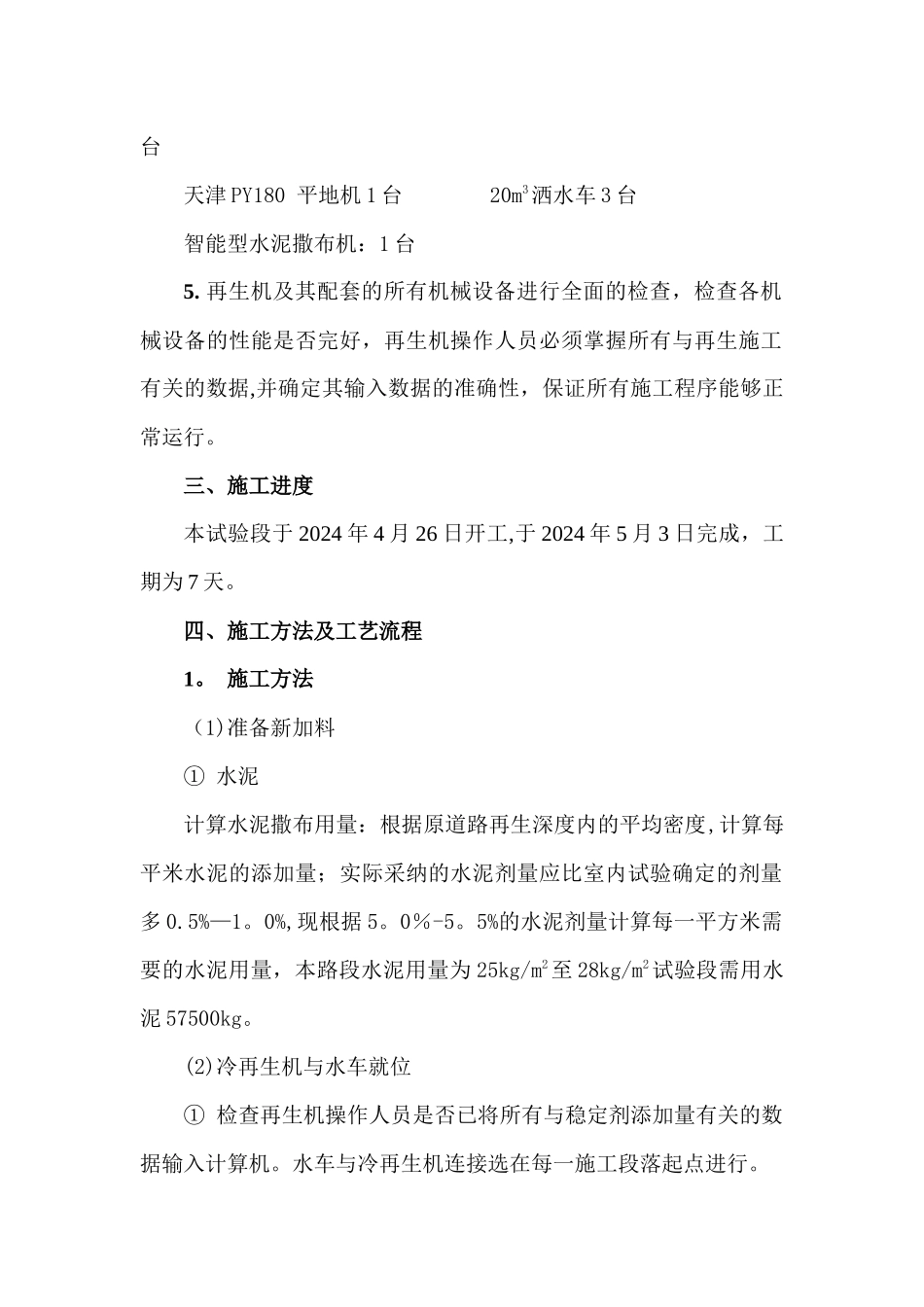

机械配备 维特根冷再生机 1 台 徐工 XS—202 单钢轮压路机 1台天津 PY180 平地机 1 台 20m3洒水车 3 台智能型水泥撒布机:1 台 5
再生机及其配套的所有机械设备进行全面的检查,检查各机械设备的性能是否完好,再生机操作人员必须掌握所有与再生施工有关的数据,并确定其输入数据的准确性,保证所有施工程序能够正常运行
三、施工进度本试验段于 2024 年 4 月 26 日开工,于 2024 年 5 月 3 日完成,工期为 7 天
四、施工方法及工艺流程1
施工方法(1)准备新加料① 水泥计算水泥撒布用量:根据原道路再生深度内的平均密度,计算每平米水泥的添加量;实际采纳的水泥剂量应比室内试验确定的剂量多 0
0%,现根据 5
5%的水泥剂量计算每一平方米需要的水泥用量,本路段水泥用量为 25kg/m2至 28kg/m2试验段需用水泥 57500kg
(2)冷再生机
