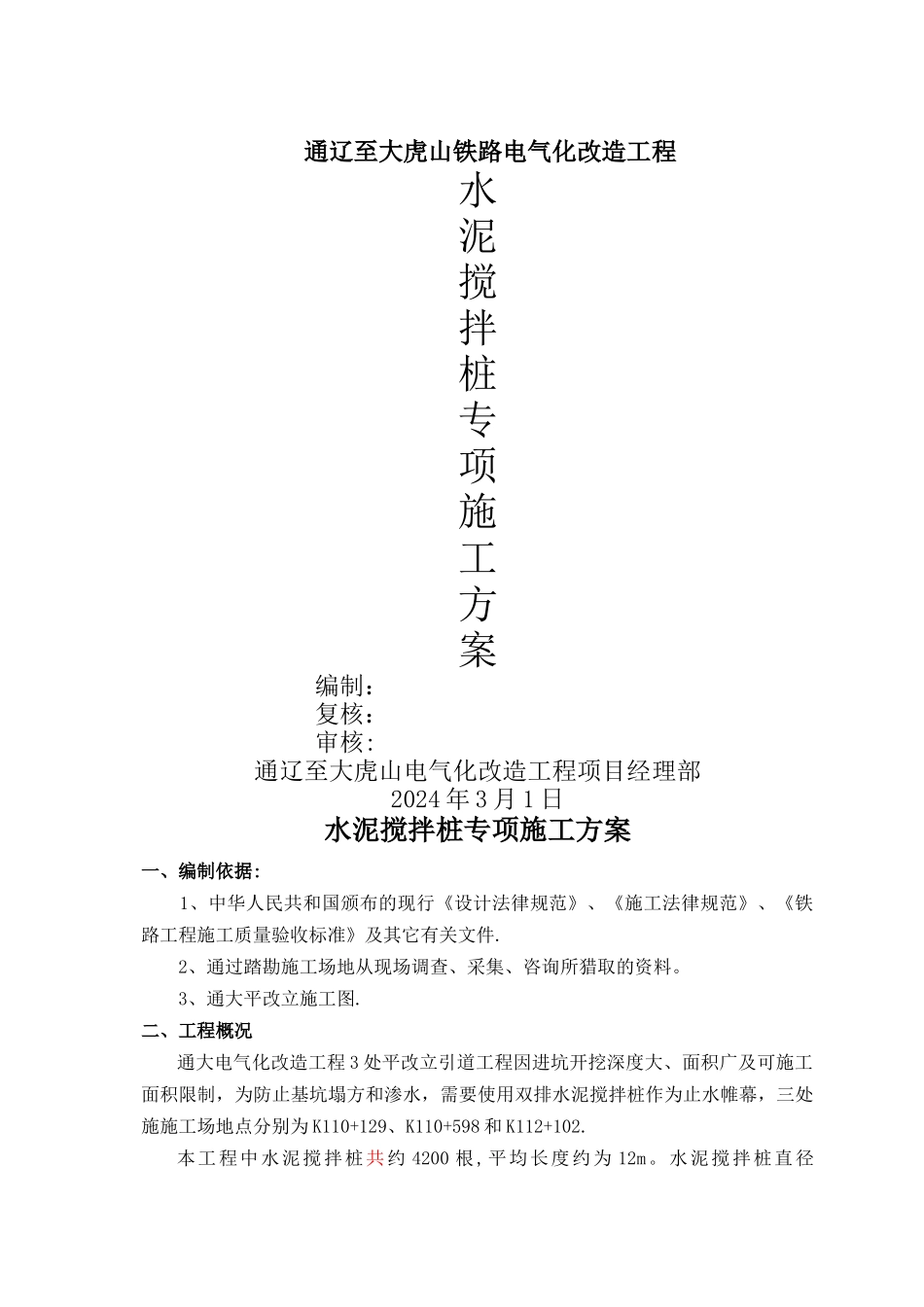

通辽至大虎山铁路电气化改造工程水泥搅拌桩专项施工方案编制:复核:审核:通辽至大虎山电气化改造工程项目经理部2024 年 3 月 1 日水泥搅拌桩专项施工方案一、编制依据: 1、中华人民共和国颁布的现行《设计法律规范》、《施工法律规范》、《铁路工程施工质量验收标准》及其它有关文件
2、通过踏勘施工场地从现场调查、采集、咨询所猎取的资料
3、通大平改立施工图
二、工程概况通大电气化改造工程 3 处平改立引道工程因进坑开挖深度大、面积广及可施工面积限制,为防止基坑塌方和渗水,需要使用双排水泥搅拌桩作为止水帷幕,三处施施工场地点分别为 K110+129、K110+598 和 K112+102
本工程中水泥搅拌桩共约 4200 根,平均长度约为 12m
水泥搅拌桩直径0
6m,间距 0
4m,桩和桩之间咬合 0
具体平面布置图如下
1-1 水泥搅拌桩平面布置图三、施工准备 1、人员安排 每个工点各安排 1 名现场领工员,1 名现场技术人员,1 名安全员,2 名班组 负责人
2、施工机械设备 ① 深层搅拌机:SJB—II 型深层搅拌机 1 台,电气控制装置 1 套
② 灰浆泵:HB6-3 型柱塞式灰浆泵,1 套
③ 灰浆集料斗:容积 200 升,1 套
④ 灰浆集料斗:容积大于 400 升,1 套
⑤ 电焊机、氧气、乙炔 1 套
⑥ 其它:电缆、压力胶管、普通管等
3、技术及现场准备 1)、协同建设单位做好施工场地的三通一平工作
2)、会同建设单位、工程监理、设计单位进行施工技术交底
3)、根据甲方提供的坐标控制点及水准点进行引测,经复核无误后用砼对其进行保护
4)、施工技术人员根据图纸要求进行轴线定位及桩位放线,经复核无误后,报甲方和工程监理进行轴线和桩位验收,并办理好书面手续

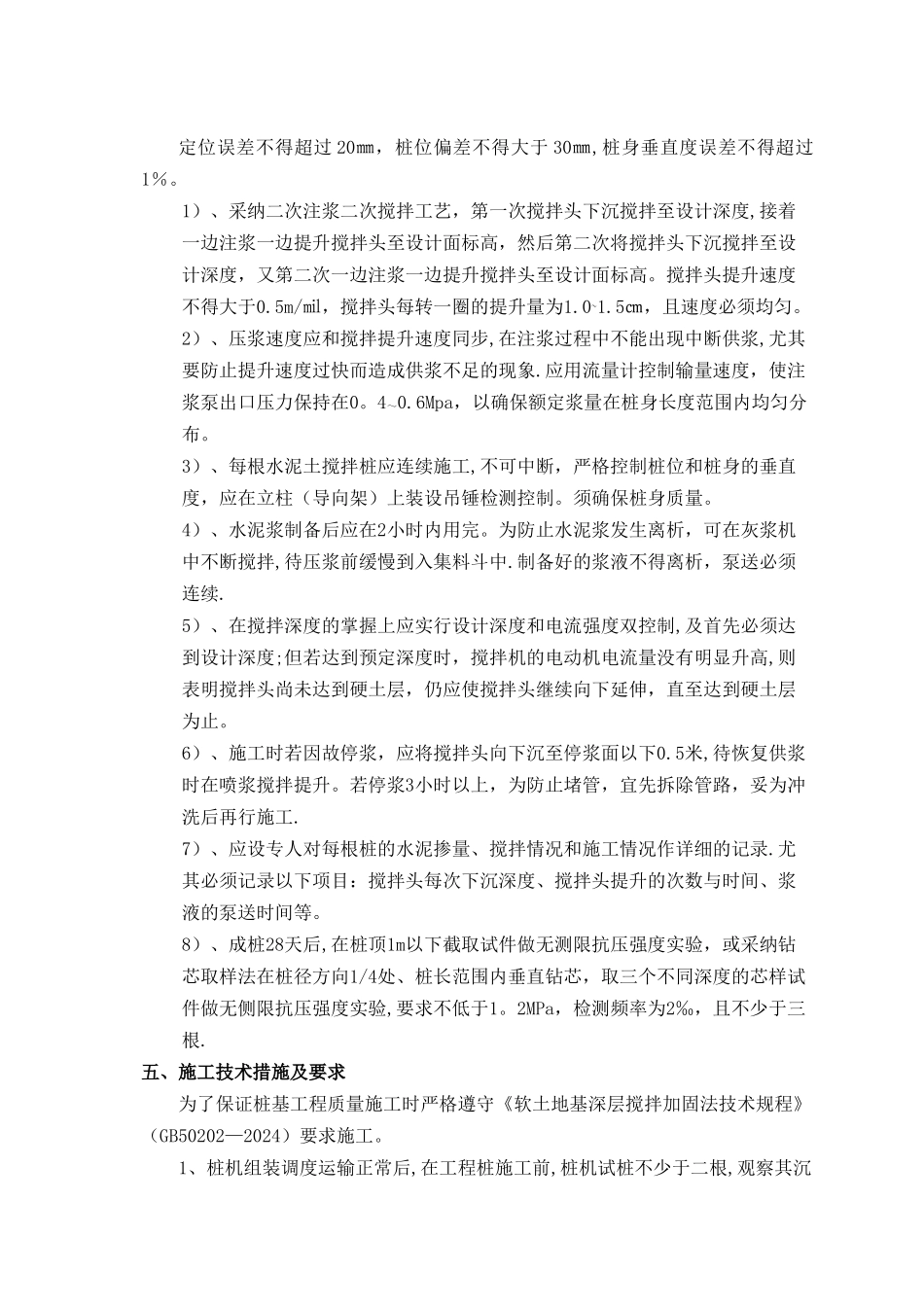

5)、组织施工人员、施工机械的进场,组织安装、调试、试运转,并作好详细记录,向设计提
