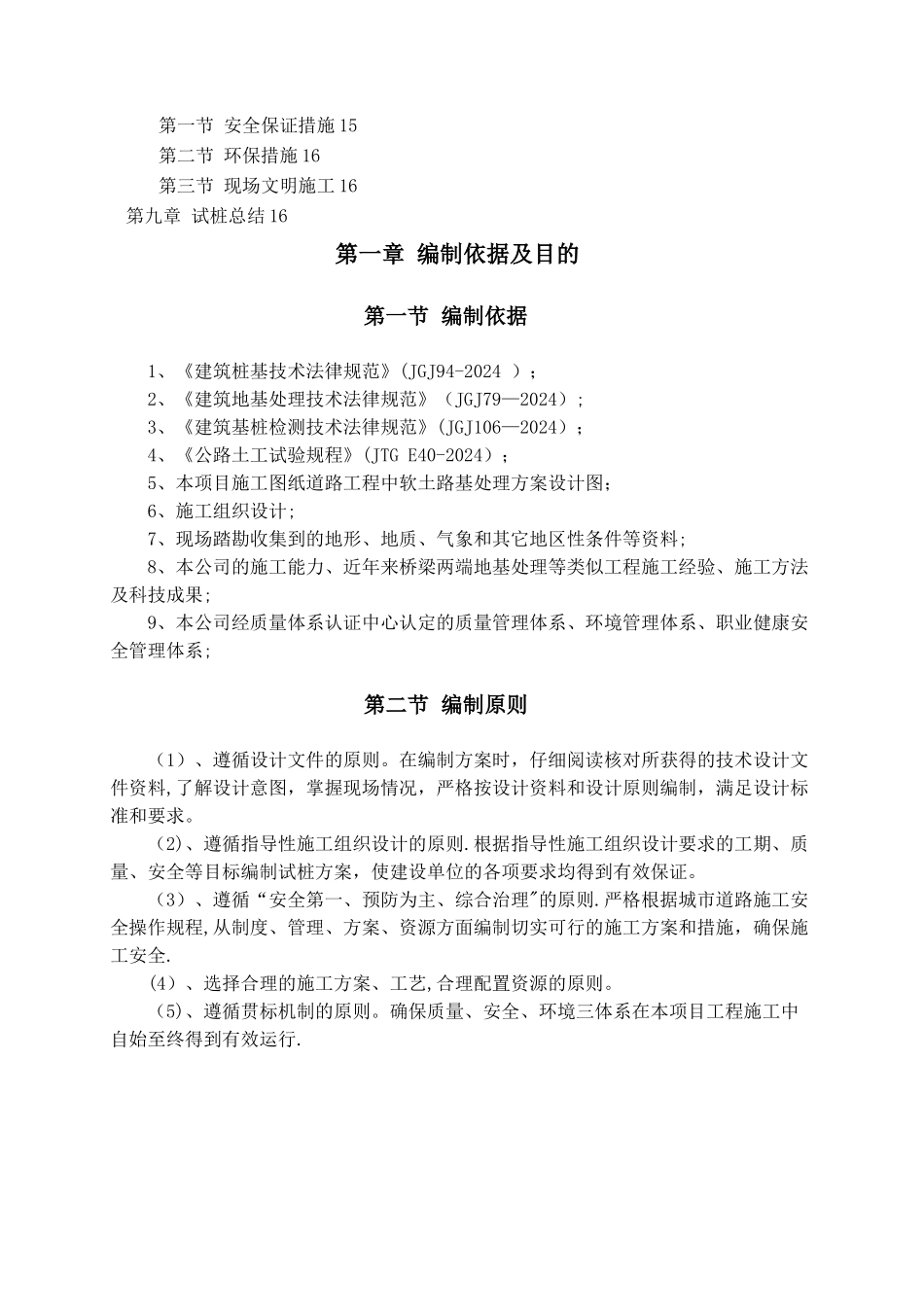

目 录第一章 编制依据及目的 3第一节 编制依据 3第二节 编制原则 3第三节 编制范围及目的 43

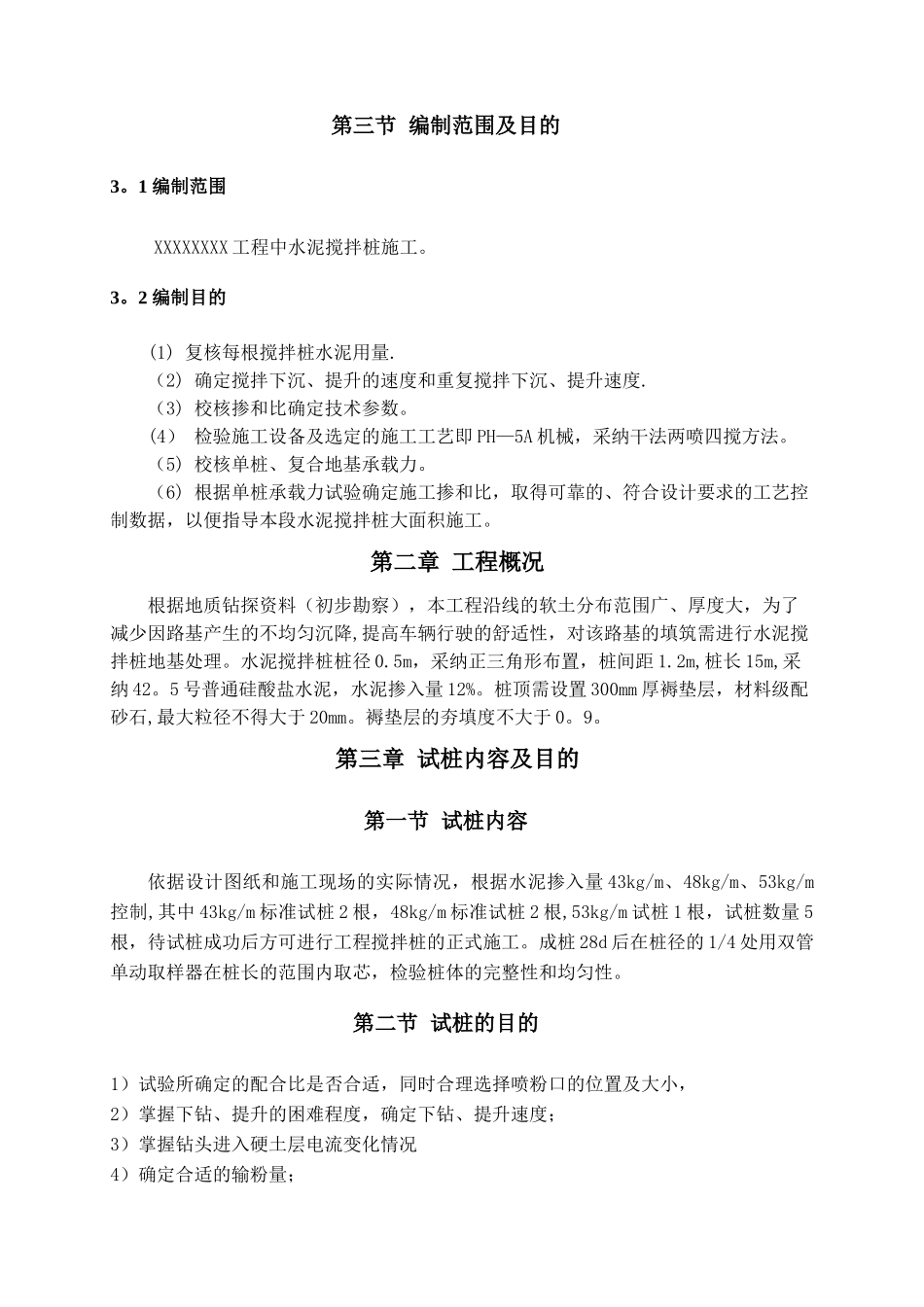

1 编制范围 43
2 编制目的 4第二章 工程概况 4第三章 试桩内容及目的 4第一节 试桩内容 4第二节 试桩的目的 5第四章 试桩方案 5第一节 试桩位置 5第二节 室内配合比试验 5第三节 主要技术参数 6第四节 施工机械、人员配置及材料逐步 64
1 施工机械 64
2 人员配备 74
3 材料准备 8第五节 施工方法 8第六节 工艺流程 9第七节 注意事项和常见问题处理措施 107
1 注意事项 107
2 常见问题处理措施 10第五章 工期安排 11第六章 施工技术控制 11第一节 现场条件 11第二节 机械设备 11第三节 技术措施 12第七章 质量保证措施及检验 13第一节 质量检验方法 13第二节 质量保证措施 14第八章 安全、环保及文明施工 15第一节 安全保证措施 15第二节 环保措施 16第三节 现场文明施工 16第九章 试桩总结 16第一章 编制依据及目的第一节 编制依据1、《建筑桩基技术法律规范》(JGJ94-2024 );2、《建筑地基处理技术法律规范》(JGJ79—2024);3、《建筑基桩检测技术法律规范》(JGJ106—2024);4、《公路土工试验规程》(JTG E40-2024);5、本项目施工图纸道路工程中软土路基处理方案设计图;6、施工组织设计;7、现场踏勘收集到的地形、地质、气象和其它地区性条件等资料;8、本公司的施工能力、近年来桥梁两端地基处理等类似工程施工经验、施工方法及科技成果;9、本公司经质量体系认证中心认定的质量管理体系、环境管理体系、职业健康安全管理体系;第二节 编制原则(1)、遵循设计文件的原则
在编制方案时,仔细阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制,满足设
