道路面水泥混凝土施工方案道路面水泥混凝土施工方案一、编制依据1、《公路水泥混凝土路面施工技术法律规范》JTG F30—20242、《公路工程质量检验评定标准》JTGF80/1—20243、《公路工程施工安全技术规程》JTJ076/1-954、设计主要依据的法律规范、规定和标准二、工程概况新鑫桥路基全长 2691
195 米,为二级公路,与群英桥交叉以西 K0+000~K0+384
9 和 K0+884
9~K2+458
4 路段,路面宽 9 米,路基宽 12 米
路面横坡 1
5%,土路肩横坡 3%;与群英桥交叉以东K2+458
4~K3+196
455 路段,路面宽 12 米,路基宽 15 米
5%,土路肩横坡 3%
路面结构为 30cm12%石灰稳定土+18cm 水泥稳定碎石+乳化沥青下封层+24cm 水泥混凝土路面
全线水泥混凝土路面共 26480㎡
三、施工准备1、人员与施工组织针对本工程工期紧、地方干扰因素多,协调难度大的现状,准备选调一支有丰富施工经验协调能力强,善打硬仗的优秀施工队伍,并配以足够的技术管理人员

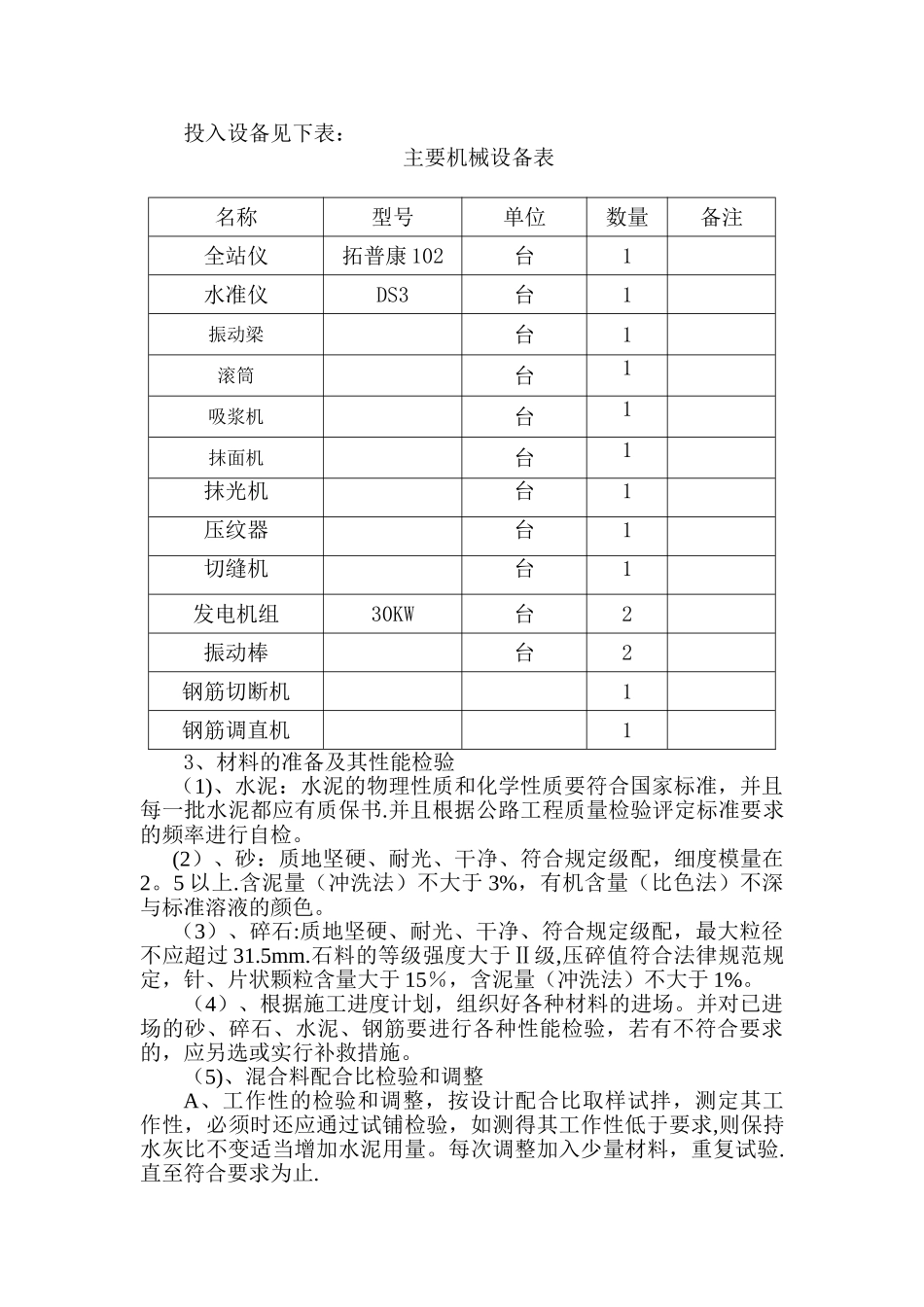

根据工程数量和现场施工条件,我项目部计划安排充足的人员和机械设备,投入主要技术人员和劳动力安排如下:主要技术人员和劳动力计划表序号工种数量备 注1测量工程师3 人2质检工程师1 人3结构工程师1 人4安全工程师1 人5实验工程师2 人6机械操作工30 人7电工1 人8工人20 人施工组织机构图如下:2、机械设备配备计划工 程管 理部 李 璞物 资设 备部 万 卫峰安 全质 量部 吴 鹏办 公 室 王 鑫副组长:张铁军副组长:伊书杰组长:张国军计 划合 同部 李 泽义路基一队投入设备见下表:主要机械设备表名称型号单位数量备注全站仪拓普康 102台1水准仪DS3台1振动梁台1滚筒台1吸浆机台1抹面机台1抹光机台1压纹器台1切缝机台1发电机组30K
