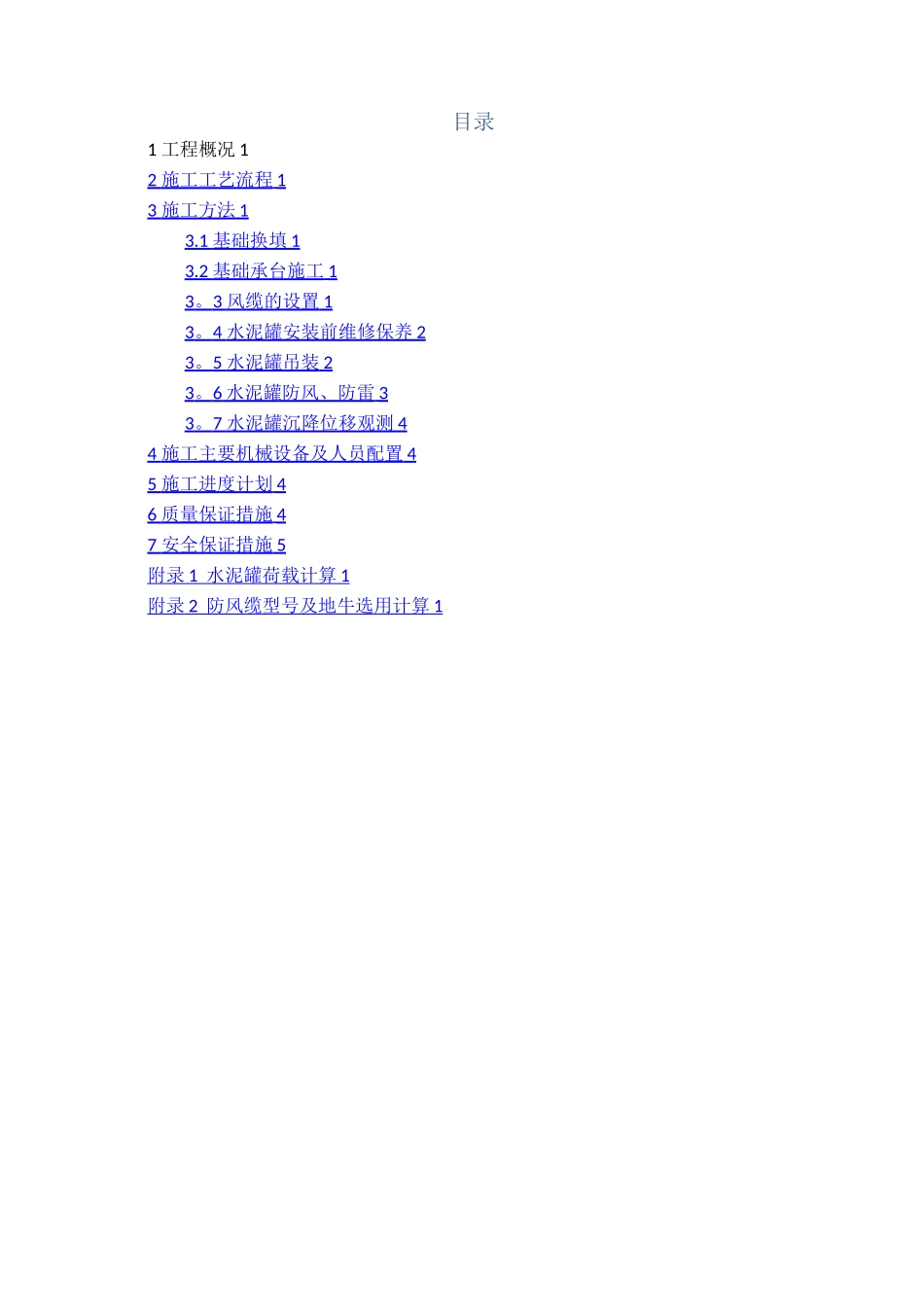

目录1 工程概况 12 施工工艺流程 1 3 施工方法 1 3
1 基础换填 1 3
2 基础承台施工 1 3
3 风缆的设置 1 3
4 水泥罐安装前维修保养 2 3
5 水泥罐吊装 2 3
6 水泥罐防风、防雷 3 3

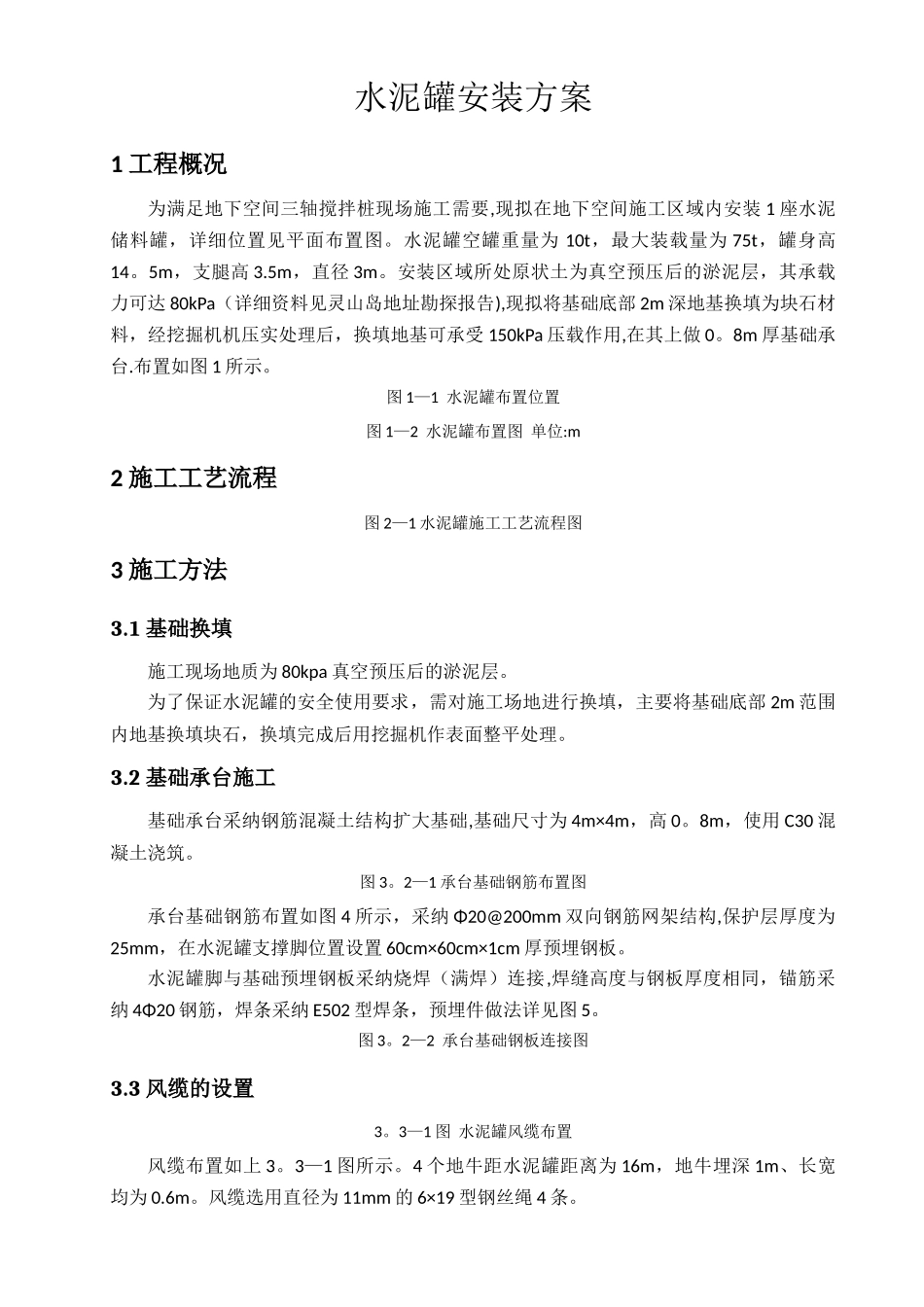

7 水泥罐沉降位移观测 4 4 施工主要机械设备及人员配置 4 5 施工进度计划 4 6 质量保证措施 4 7 安全保证措施 5 附录 1 水泥罐荷载计算 1 附录 2 防风缆型号及地牛选用计算 1 水泥罐安装方案1 工程概况为满足地下空间三轴搅拌桩现场施工需要,现拟在地下空间施工区域内安装 1 座水泥储料罐,详细位置见平面布置图

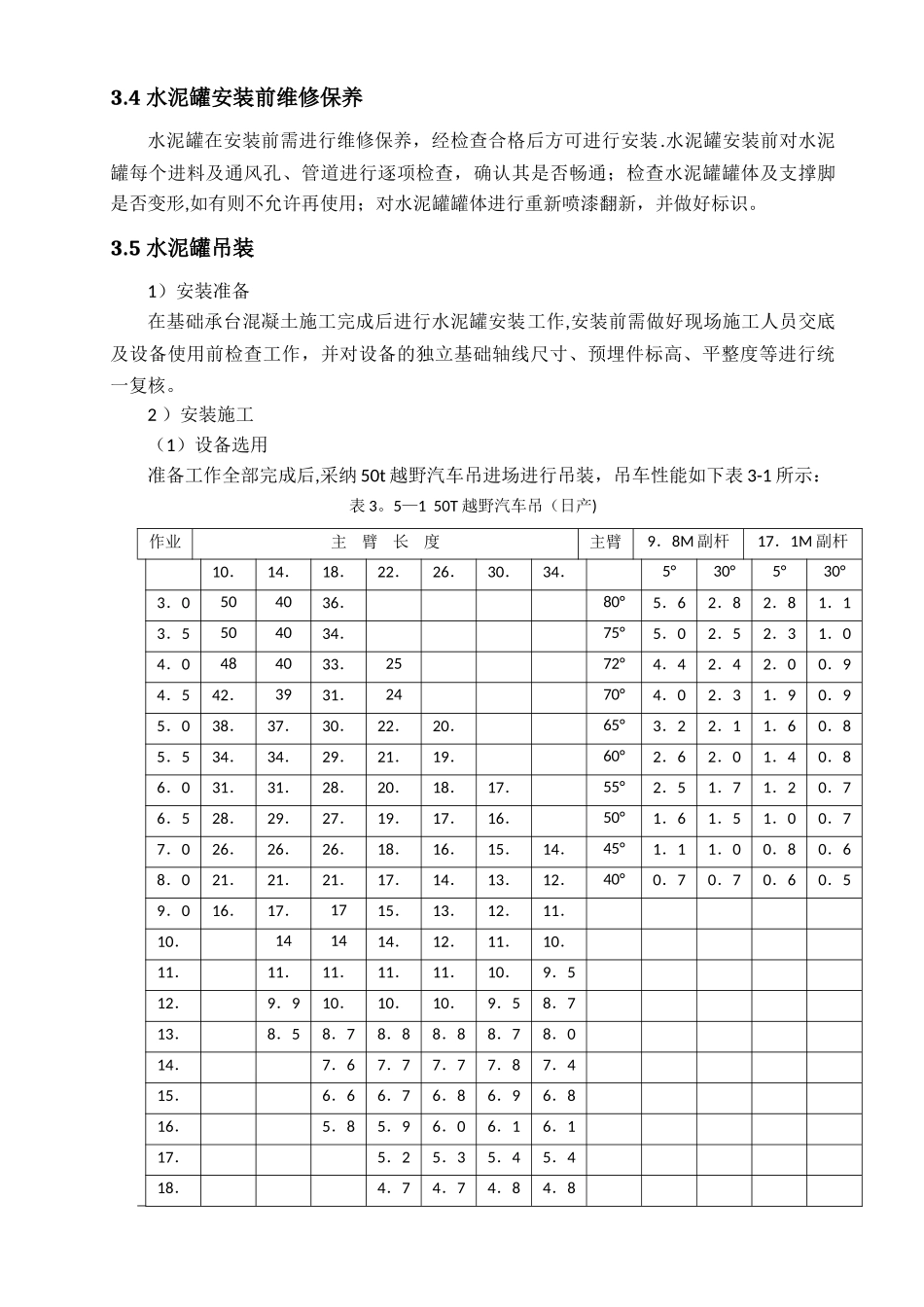

水泥罐空罐重量为 10t,最大装载量为 75t,罐身高14
5m,支腿高 3
5m,直径 3m
安装区域所处原状土为真空预压后的淤泥层,其承载力可达 80kPa(详细资料见灵山岛地址勘探报告),现拟将基础底部 2m 深地基换填为块石材料,经挖掘机机压实处理后,换填地基可承受 150kPa 压载作用,在其上做 0
8m 厚基础承台
布置如图 1 所示
图 1—1 水泥罐布置位置图 1—2 水泥罐布置图 单位:m2 施工工艺流程图 2—1 水泥罐施工工艺流程图3 施工方法3
1 基础换填施工现场地质为 80kpa 真空预压后的淤泥层
为了保证水泥罐的安全使用要求,需对施工场地进行换填,主要将基础底部 2m 范围内地基换填块石,换填完成后用挖掘机作表面整平处理
2 基础承台施工基础承台采纳钢筋混凝土结构扩大基础,基础尺寸为 4m×4m,高 0
8m,使用 C30 混凝土浇筑
2—1 承台基础钢筋布置图承台基础钢筋布置如图 4 所示,采纳 Φ20@200mm 双向钢筋网架结构,保护层厚度为25mm,在水泥罐支撑脚位置设置 60cm×60cm×1cm 厚预埋钢板
水泥罐脚与基础预埋钢板采纳烧焊(满焊)连接
