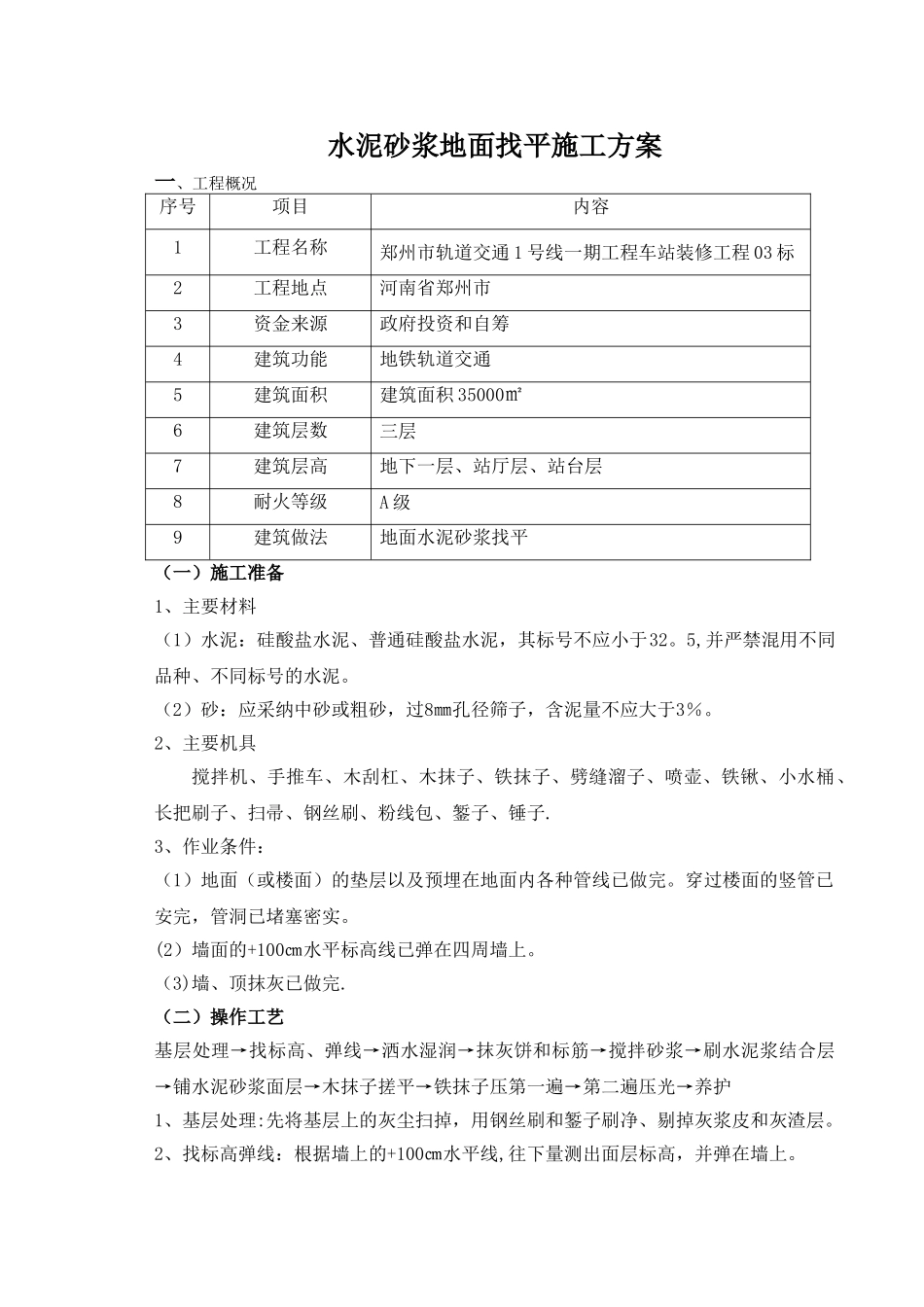

水泥砂浆地面找平施工方案一、工程概况序号项目内容1工程名称郑州市轨道交通 1 号线一期工程车站装修工程 03 标2工程地点河南省郑州市3资金来源政府投资和自筹4建筑功能地铁轨道交通5建筑面积建筑面积 35000㎡6建筑层数三层7建筑层高地下一层、站厅层、站台层8耐火等级A 级9建筑做法地面水泥砂浆找平(一)施工准备 1、主要材料(1)水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于32。5,并严禁混用不同品种、不同标号的水泥。(2)砂:应采纳中砂或粗砂,过8㎜孔径筛子,含泥量不应大于3%。2、主要机具搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子.3、作业条件:(1)地面(或楼面)的垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。(2)墙面的+100㎝水平标高线已弹在四周墙上。(3)墙、顶抹灰已做完.(二)操作工艺基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→养护1、基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层。2、找标高弹线:根据墙上的+100㎝水平线,往下量测出面层标高,并弹在墙上。3、洒水湿润:用喷壶将地面基层均匀洒水一遍。4、抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20㎜),然后拉水平线开始抹灰饼(5㎝×5㎝)横竖间距为1。5~2.00m,灰饼上平面即为地面面层标高。假如房间较大,为保证整风光层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼相同,用木抹子拍抹成与灰饼上表面相平一致。5、搅拌砂浆:水泥砂浆的体积比宜为1:3(水泥:砂),其稠度不应大于35㎜,为了控制加水量,应使用搅拌机搅拌均匀,颜色一致.6、刷水泥浆结合层:在铺设水泥砂浆之前;应涂刷水泥浆一层,其水灰比为0。4~0。5(涂刷之前要将抹灰饼的余灰清扫洁净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆.7、铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时假如灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。8、木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。9、...
