水泥砖铺设的施工工艺其他

水泥砖铺设的施工工艺其他_第1页
1/2
水泥砖铺设的施工工艺其他_第2页
2/2

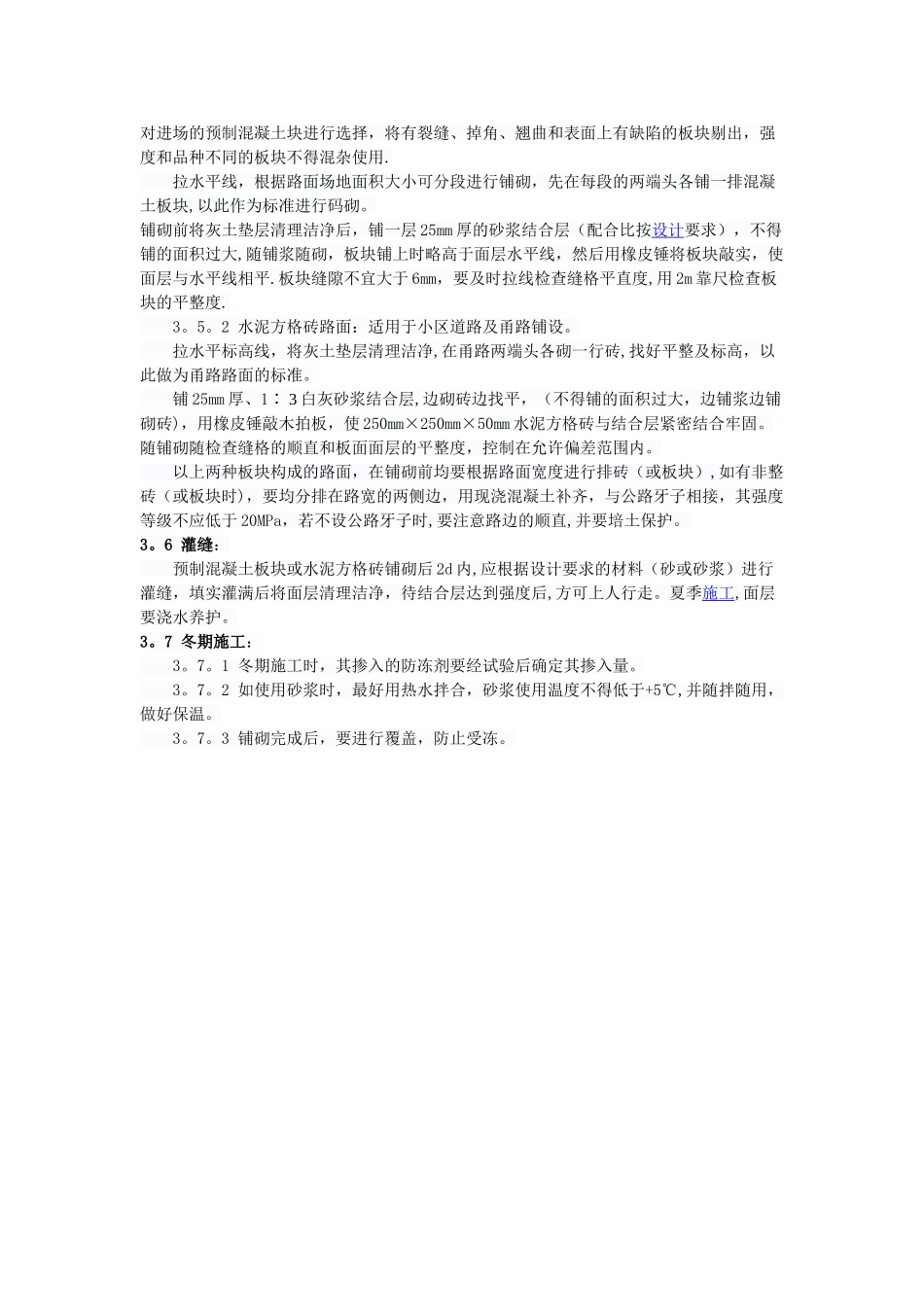

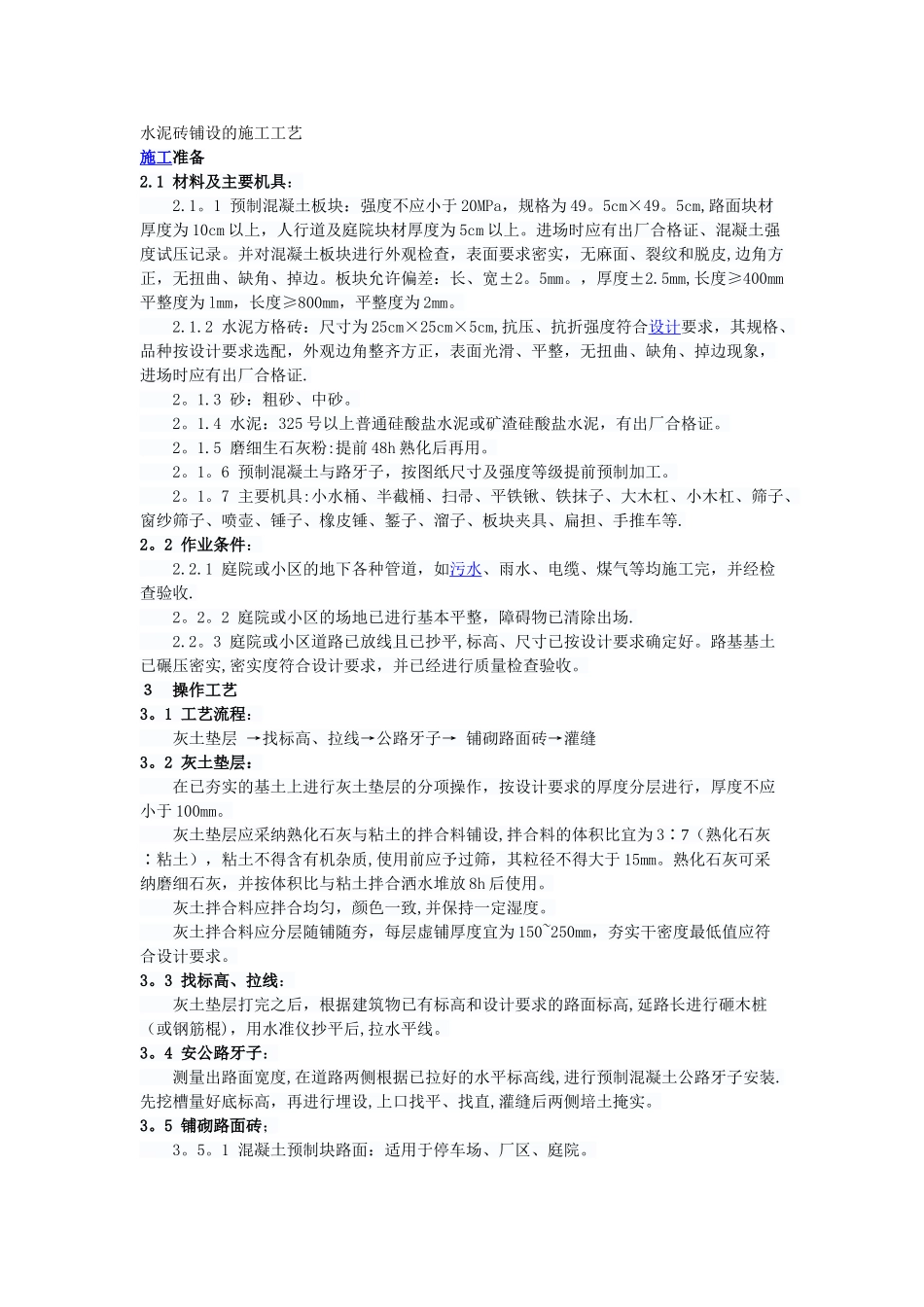

水泥砖铺设的施工工艺施工准备2.1 材料及主要机具: 2.1。1 预制混凝土板块:强度不应小于 20MPa,规格为 49。5cm×49。5cm,路面块材厚度为 10cm 以上,人行道及庭院块材厚度为 5cm 以上。进场时应有出厂合格证、混凝土强度试压记录。并对混凝土板块进行外观检查,表面要求密实,无麻面、裂纹和脱皮,边角方正,无扭曲、缺角、掉边。板块允许偏差:长、宽±2。5mm。,厚度±2.5mm,长度≥400mm平整度为 lmm,长度≥800mm,平整度为 2mm。 2.1.2 水泥方格砖:尺寸为 25cm×25cm×5cm,抗压、抗折强度符合设计要求,其规格、品种按设计要求选配,外观边角整齐方正,表面光滑、平整,无扭曲、缺角、掉边现象,进场时应有出厂合格证. 2。1.3 砂:粗砂、中砂。 2。1.4 水泥:325 号以上普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂合格证。 2。1.5 磨细生石灰粉:提前 48h 熟化后再用。 2。1。6 预制混凝土与路牙子,按图纸尺寸及强度等级提前预制加工。 2。1。7 主要机具:小水桶、半截桶、扫帚、平铁锹、铁抹子、大木杠、小木杠、筛子、窗纱筛子、喷壶、锤子、橡皮锤、錾子、溜子、板块夹具、扁担、手推车等.2。2 作业条件: 2.2.1 庭院或小区的地下各种管道,如污水、雨水、电缆、煤气等均施工完,并经检查验收. 2。2。2 庭院或小区的场地已进行基本平整,障碍物已清除出场. 2.2。3 庭院或小区道路已放线且已抄平,标高、尺寸已按设计要求确定好。路基基土已碾压密实,密实度符合设计要求,并已经进行质量检查验收。3 操作工艺3。1 工艺流程: 灰土垫层 →找标高、拉线→公路牙子→ 铺砌路面砖→灌缝3。2 灰土垫层: 在已夯实的基土上进行灰土垫层的分项操作,按设计要求的厚度分层进行,厚度不应小于 100mm。 灰土垫层应采纳熟化石灰与粘土的拌合料铺设,拌合料的体积比宜为 3∶7(熟化石灰∶粘土),粘土不得含有机杂质,使用前应予过筛,其粒径不得大于 15mm。熟化石灰可采纳磨细石灰,并按体积比与粘土拌合洒水堆放 8h 后使用。 灰土拌合料应拌合均匀,颜色一致,并保持一定湿度。 灰土拌合料应分层随铺随夯,每层虚铺厚度宜为 150~250mm,夯实干密度最低值应符合设计要求。3。3 找标高、拉线: 灰土垫层打完之后,根据建筑物已有标高和设计要求的路面标高,延路长进行砸木桩(或钢筋棍),用水准仪抄平后,拉水平线。3。4 安公路牙子: 测量出路面宽度,在道路两侧根据已拉好的水平标高线,进行预制混凝土...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥砖铺设的施工工艺其他

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
