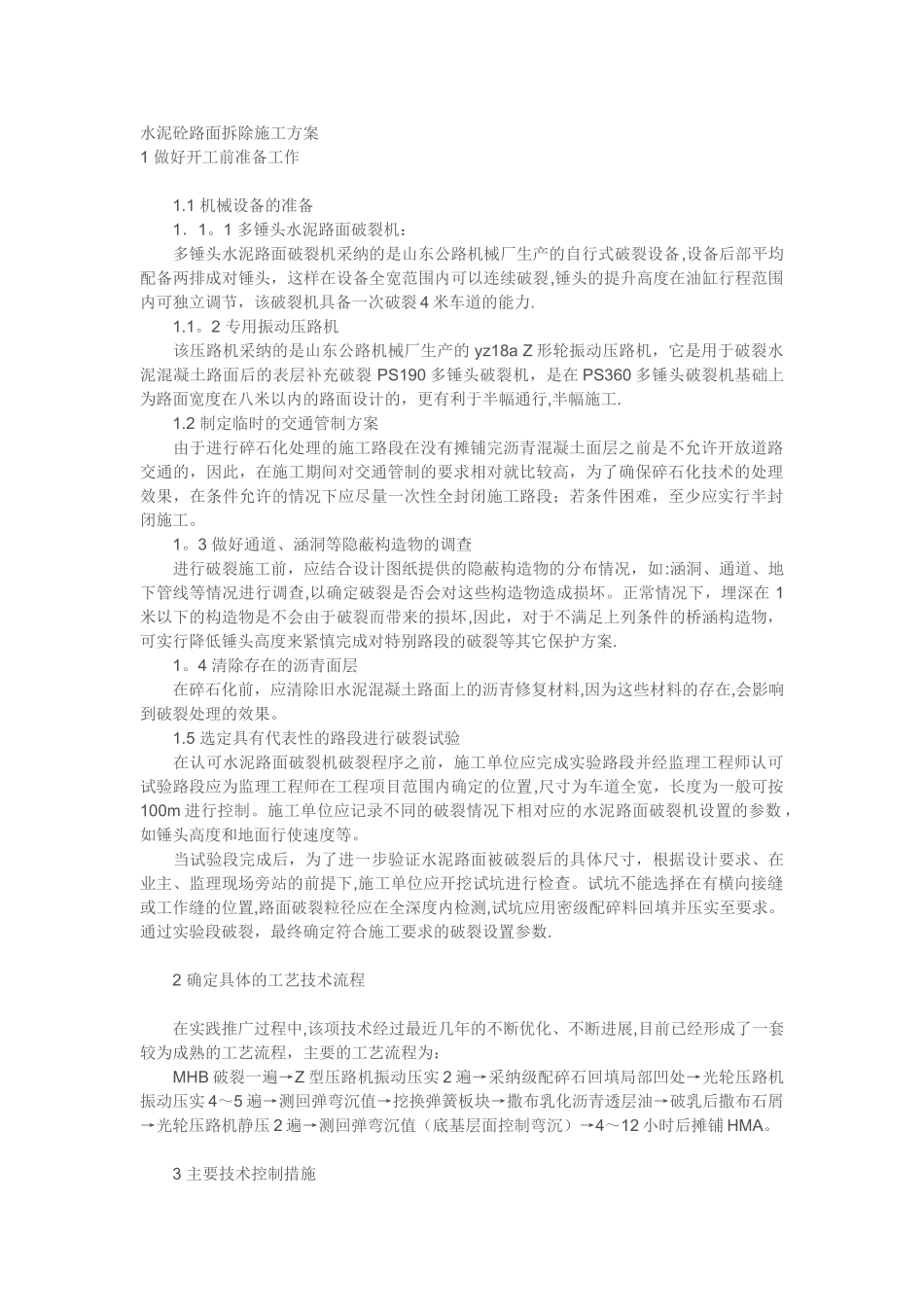

水泥砼路面拆除施工方案1 做好开工前准备工作 1
1 机械设备的准备 1.1
1 多锤头水泥路面破裂机: 多锤头水泥路面破裂机采纳的是山东公路机械厂生产的自行式破裂设备,设备后部平均配备两排成对锤头,这样在设备全宽范围内可以连续破裂,锤头的提升高度在油缸行程范围内可独立调节,该破裂机具备一次破裂 4 米车道的能力
2 专用振动压路机 该压路机采纳的是山东公路机械厂生产的 yz18a Z 形轮振动压路机,它是用于破裂水泥混凝土路面后的表层补充破裂 PS190 多锤头破裂机,是在 PS360 多锤头破裂机基础上为路面宽度在八米以内的路面设计的,更有利于半幅通行,半幅施工
2 制定临时的交通管制方案 由于进行碎石化处理的施工路段在没有摊铺完沥青混凝土面层之前是不允许开放道路交通的,因此,在施工期间对交通管制的要求相对就比较高,为了确保碎石化技术的处理效果,在条件允许的情况下应尽量一次性全封闭施工路段;若条件困难,至少应实行半封闭施工
3 做好通道、涵洞等隐蔽构造物的调查 进行破裂施工前,应结合设计图纸提供的隐蔽构造物的分布情况,如:涵洞、通道、地下管线等情况进行调查,以确定破裂是否会对这些构造物造成损坏
正常情况下,埋深在 1米以下的构造物是不会由于破裂而带来的损坏,因此,对于不满足上列条件的桥涵构造物,可实行降低锤头高度来紧慎完成对特别路段的破裂等其它保护方案
4 清除存在的沥青面层 在碎石化前,应清除旧水泥混凝土路面上的沥青修复材料,因为这些材料的存在,会影响到破裂处理的效果
5 选定具有代表性的路段进行破裂试验 在认可水泥路面破裂机破裂程序之前,施工单位应完成实验路段并经监理工程师认可试验路段应为监理工程师在工程项目范围内确定的位置,尺寸为车道全宽,长度为一般可按100m 进行控制
施工单位应记录不同的破裂情况下相对应的水泥路面破裂机设置的
