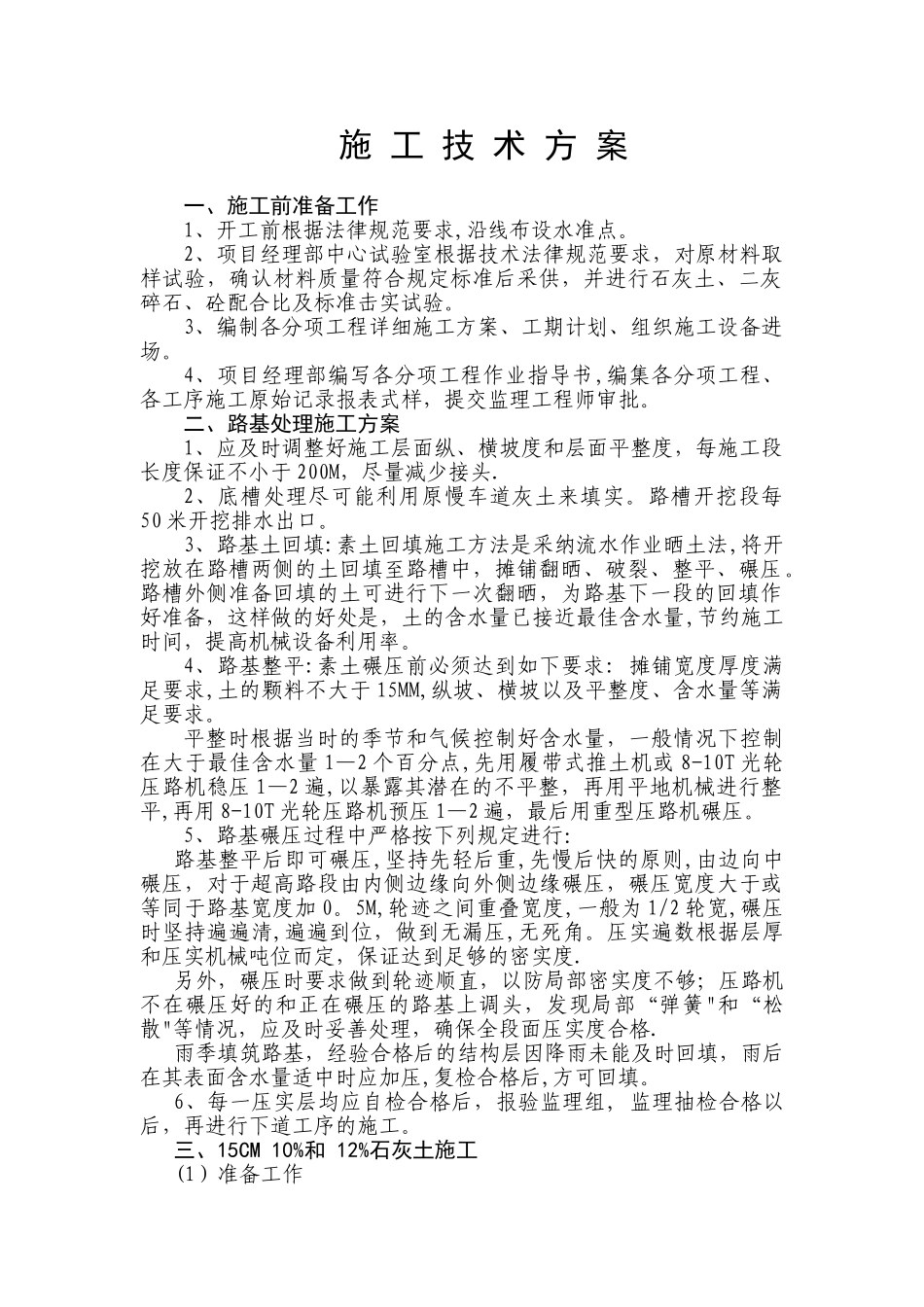

施 工 技 术 方 案 一、施工前准备工作 1、开工前根据法律规范要求,沿线布设水准点
2、项目经理部中心试验室根据技术法律规范要求,对原材料取样试验,确认材料质量符合规定标准后采供,并进行石灰土、二灰碎石、砼配合比及标准击实试验
3、编制各分项工程详细施工方案、工期计划、组织施工设备进场
4、项目经理部编写各分项工程作业指导书,编集各分项工程、各工序施工原始记录报表式样,提交监理工程师审批
二、路基处理施工方案1、应及时调整好施工层面纵、横坡度和层面平整度,每施工段长度保证不小于 200M,尽量减少接头
2、底槽处理尽可能利用原慢车道灰土来填实
路槽开挖段每50 米开挖排水出口
3、路基土回填:素土回填施工方法是采纳流水作业晒土法,将开挖放在路槽两侧的土回填至路槽中,摊铺翻晒、破裂、整平、碾压
路槽外侧准备回填的土可进行下一次翻晒,为路基下一段的回填作好准备,这样做的好处是,土的含水量已接近最佳含水量,节约施工时间,提高机械设备利用率
4、路基整平:素土碾压前必须达到如下要求: 摊铺宽度厚度满足要求,土的颗料不大于 15MM,纵坡、横坡以及平整度、含水量等满足要求
平整时根据当时的季节和气候控制好含水量,一般情况下控制在大于最佳含水量 1—2 个百分点,先用履带式推土机或 8-10T 光轮压路机稳压 1—2 遍,以暴露其潜在的不平整,再用平地机械进行整平,再用 8-10T 光轮压路机预压 1—2 遍,最后用重型压路机碾压
5、路基碾压过程中严格按下列规定进行:路基整平后即可碾压,坚持先轻后重,先慢后快的原则,由边向中碾压,对于超高路段由内侧边缘向外侧边缘碾压,碾压宽度大于或等同于路基宽度加 0
5M,轮迹之间重叠宽度,一般为 1/2 轮宽,碾压时坚持遍遍清,遍遍到位,做到无漏压,无死角
压实遍数根据层厚和压实机械吨位而定,保证达到足够的密实度
另外,碾压时要求做到轮迹顺直
