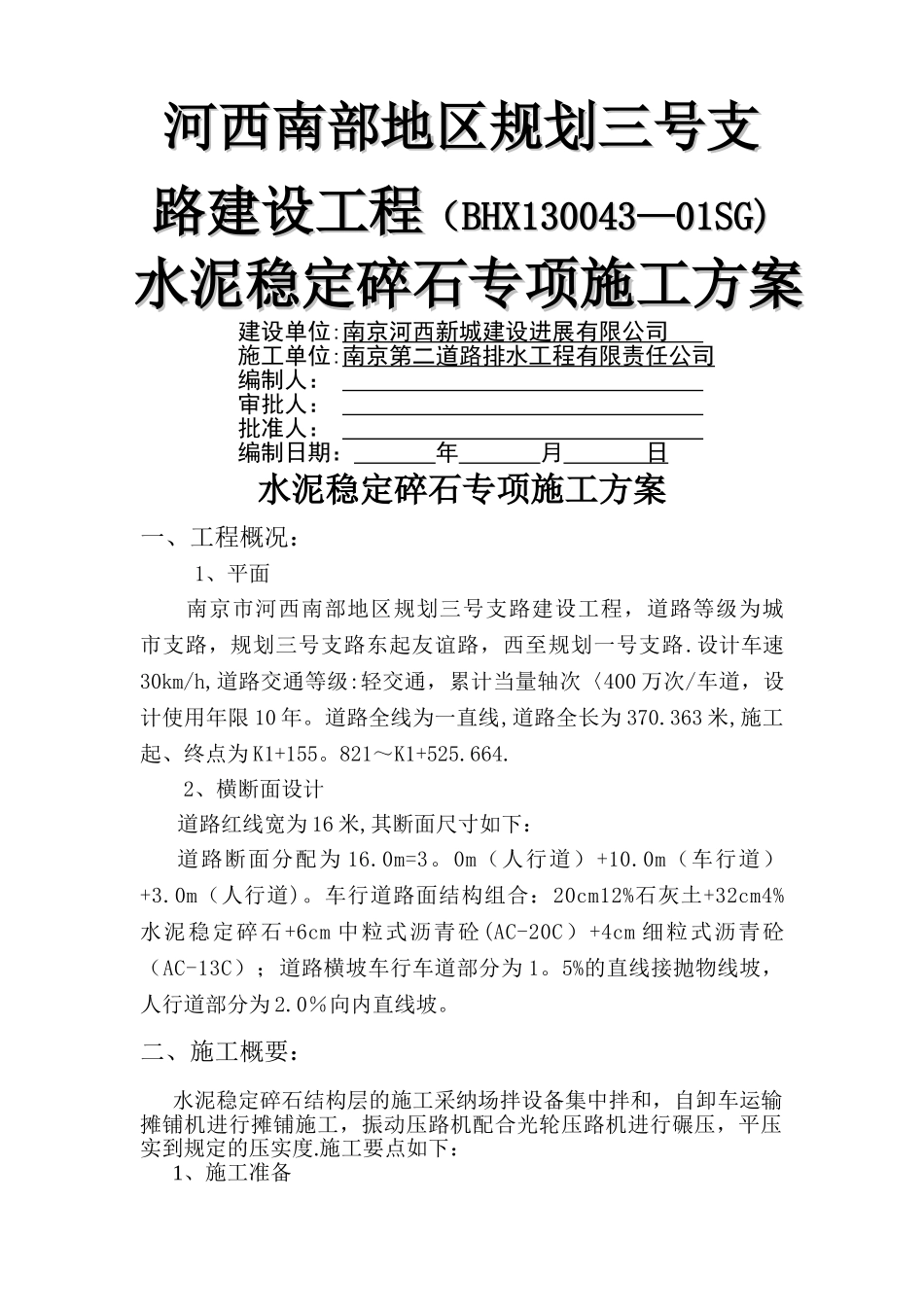

河西南部地区规划三号支河西南部地区规划三号支路建设工程路建设工程((BHX130043—01SGBHX130043—01SG))水泥稳定碎石专项施工方案水泥稳定碎石专项施工方案建设单位:南京河西新城建设进展有限公司 施工单位:南京第二道路排水工程有限责任公司编制人: 审批人: 批准人: 编制日期: 年 月 日水泥稳定碎石专项施工方案一、工程概况:1、平面 南京市河西南部地区规划三号支路建设工程,道路等级为城市支路,规划三号支路东起友谊路,西至规划一号支路
设计车速30km/h,道路交通等级:轻交通,累计当量轴次〈400 万次/车道,设计使用年限 10 年
道路全线为一直线,道路全长为 370
363 米,施工起、终点为 K1+155
821~K1+525
2、横断面设计道路红线宽为 16 米,其断面尺寸如下:道路断面分配为 16
0m(人行道)+10
0m(车行道)+3
0m(人行道)
车行道路面结构组合:20cm12%石灰土+32cm4%水泥稳定碎石+6cm 中粒式沥青砼(AC-20C)+4cm 细粒式沥青砼(AC-13C);道路横坡车行车道部分为 1
5%的直线接抛物线坡,人行道部分为 2
0%向内直线坡
二、施工概要:水泥稳定碎石结构层的施工采纳场拌设备集中拌和,自卸车运输摊铺机进行摊铺施工,振动压路机配合光轮压路机进行碾压,平压实到规定的压实度
施工要点如下:1、施工准备在铺筑水泥稳定碎石面层前,将 12%灰土面层的浮土、杂物清扫洁净,并洒水湿润
在正式铺筑水泥稳定碎石面层前,按监理工程师批准的地段修筑长度为 200m 试验段,其施工工艺及方法(包括压实度系数、压实度遍数、压实程序和压实时的含水量等)作为水泥稳定碎石基层施工的控制依据
试验段的试验结果达到规定要求并取得监理工程师的批准和认可,即可成为本工程的组成部分,同时可正式施工水泥稳定碎石面
