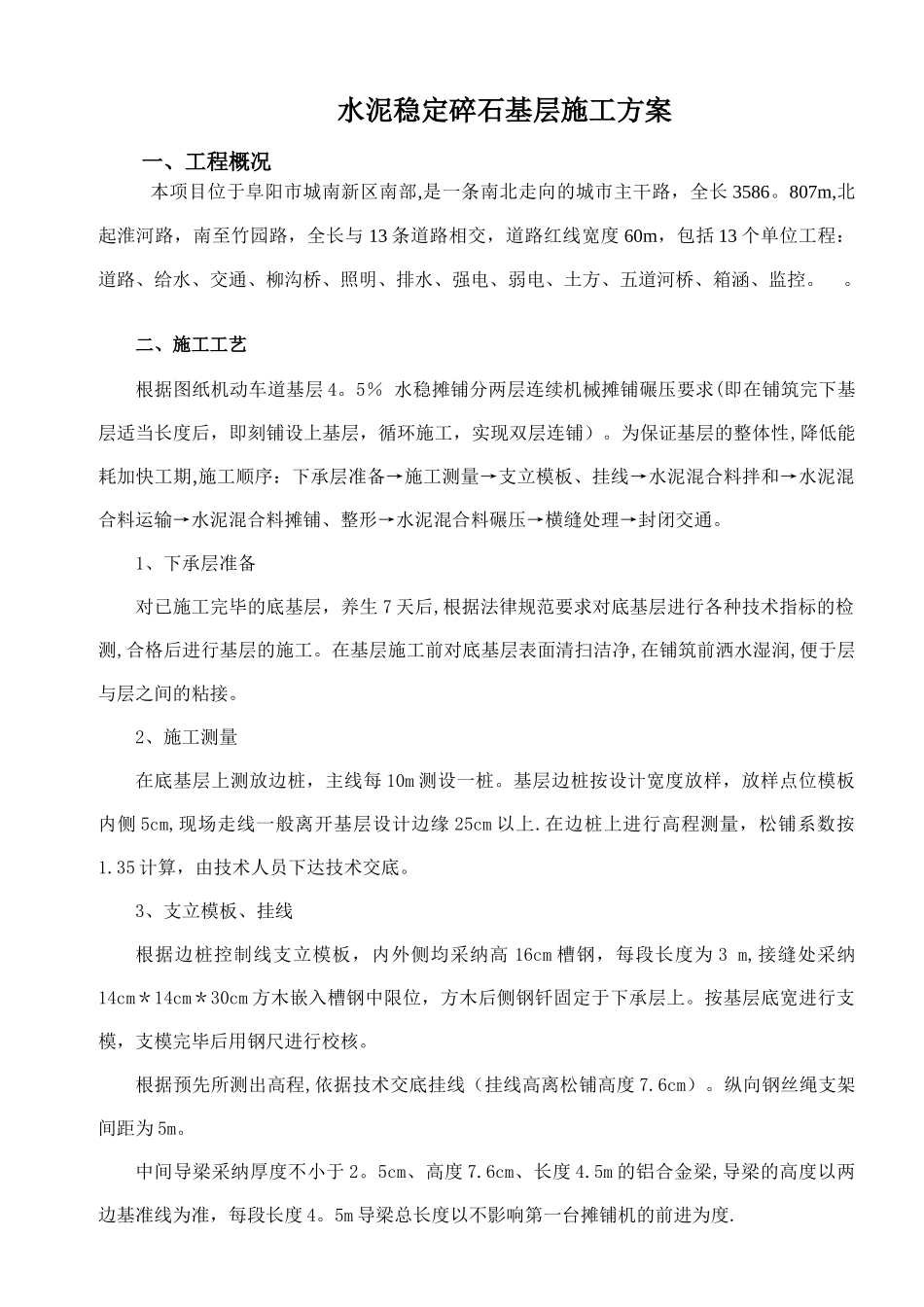

水泥稳定碎石基层施工方案一、工程概况本项目位于阜阳市城南新区南部,是一条南北走向的城市主干路,全长 3586
807m,北起淮河路,南至竹园路,全长与 13 条道路相交,道路红线宽度 60m,包括 13 个单位工程:道路、给水、交通、柳沟桥、照明、排水、强电、弱电、土方、五道河桥、箱涵、监控
二、施工工艺根据图纸机动车道基层 4
5% 水稳摊铺分两层连续机械摊铺碾压要求(即在铺筑完下基层适当长度后,即刻铺设上基层,循环施工,实现双层连铺)
为保证基层的整体性,降低能耗加快工期,施工顺序:下承层准备→施工测量→支立模板、挂线→水泥混合料拌和→水泥混合料运输→水泥混合料摊铺、整形→水泥混合料碾压→横缝处理→封闭交通
1、下承层准备对已施工完毕的底基层,养生 7 天后,根据法律规范要求对底基层进行各种技术指标的检测,合格后进行基层的施工
在基层施工前对底基层表面清扫洁净,在铺筑前洒水湿润,便于层与层之间的粘接
2、施工测量在底基层上测放边桩,主线每 10m 测设一桩
基层边桩按设计宽度放样,放样点位模板内侧 5cm,现场走线一般离开基层设计边缘 25cm 以上
在边桩上进行高程测量,松铺系数按1
35 计算,由技术人员下达技术交底
3、支立模板、挂线根据边桩控制线支立模板,内外侧均采纳高 16cm 槽钢,每段长度为 3 m,接缝处采纳14cm*14cm*30cm 方木嵌入槽钢中限位,方木后侧钢钎固定于下承层上
按基层底宽进行支模,支模完毕后用钢尺进行校核
根据预先所测出高程,依据技术交底挂线(挂线高离松铺高度 7
纵向钢丝绳支架间距为 5m
中间导梁采纳厚度不小于 2
5cm、高度 7
6cm、长度 4
5m 的铝合金梁,导梁的高度以两边基准线为准,每段长度 4
5m 导梁总长度以不影响第一台摊铺机的前进为度

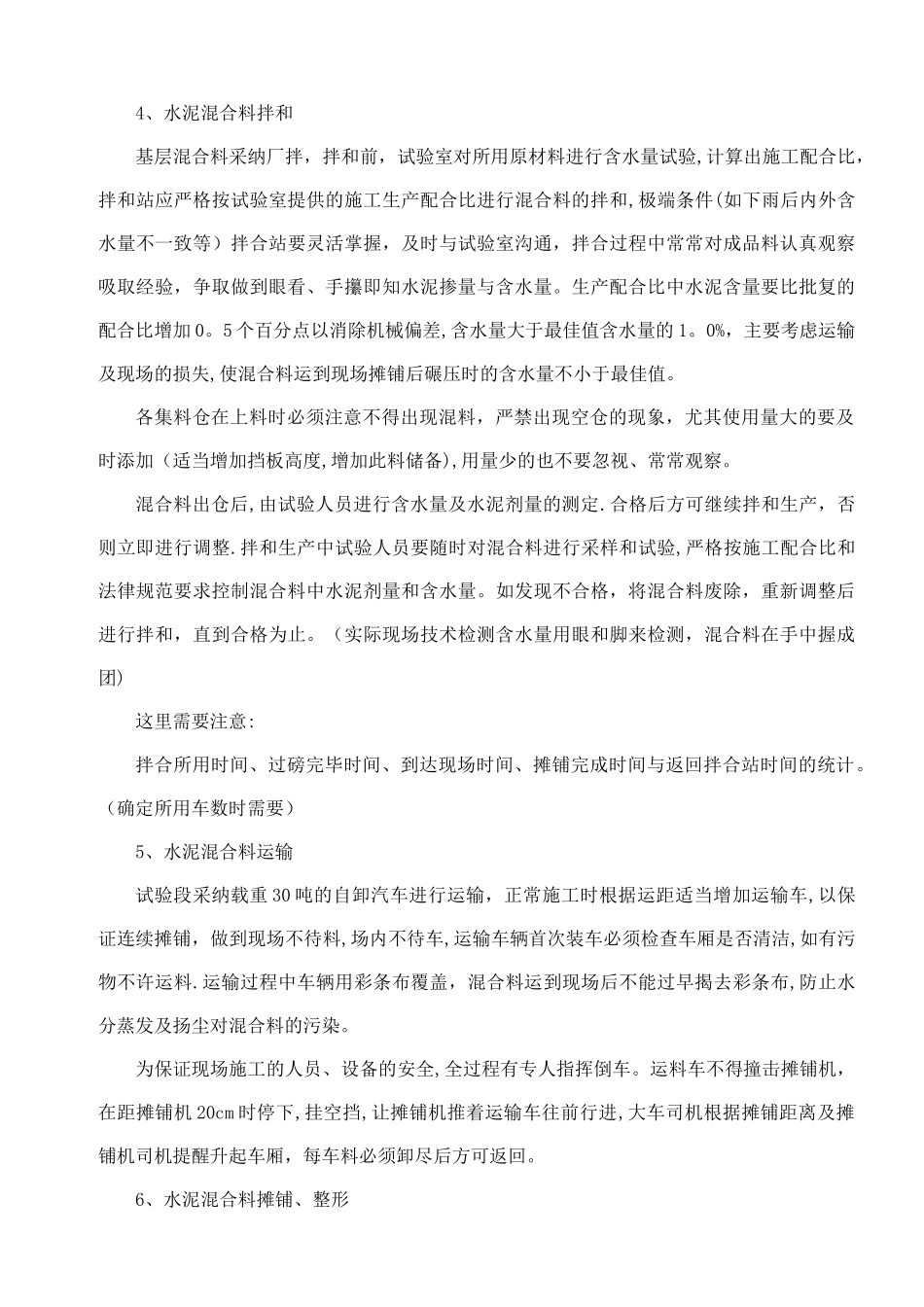

4、水泥混合料拌和基层混合料采纳厂拌,拌和前,试验室对所
