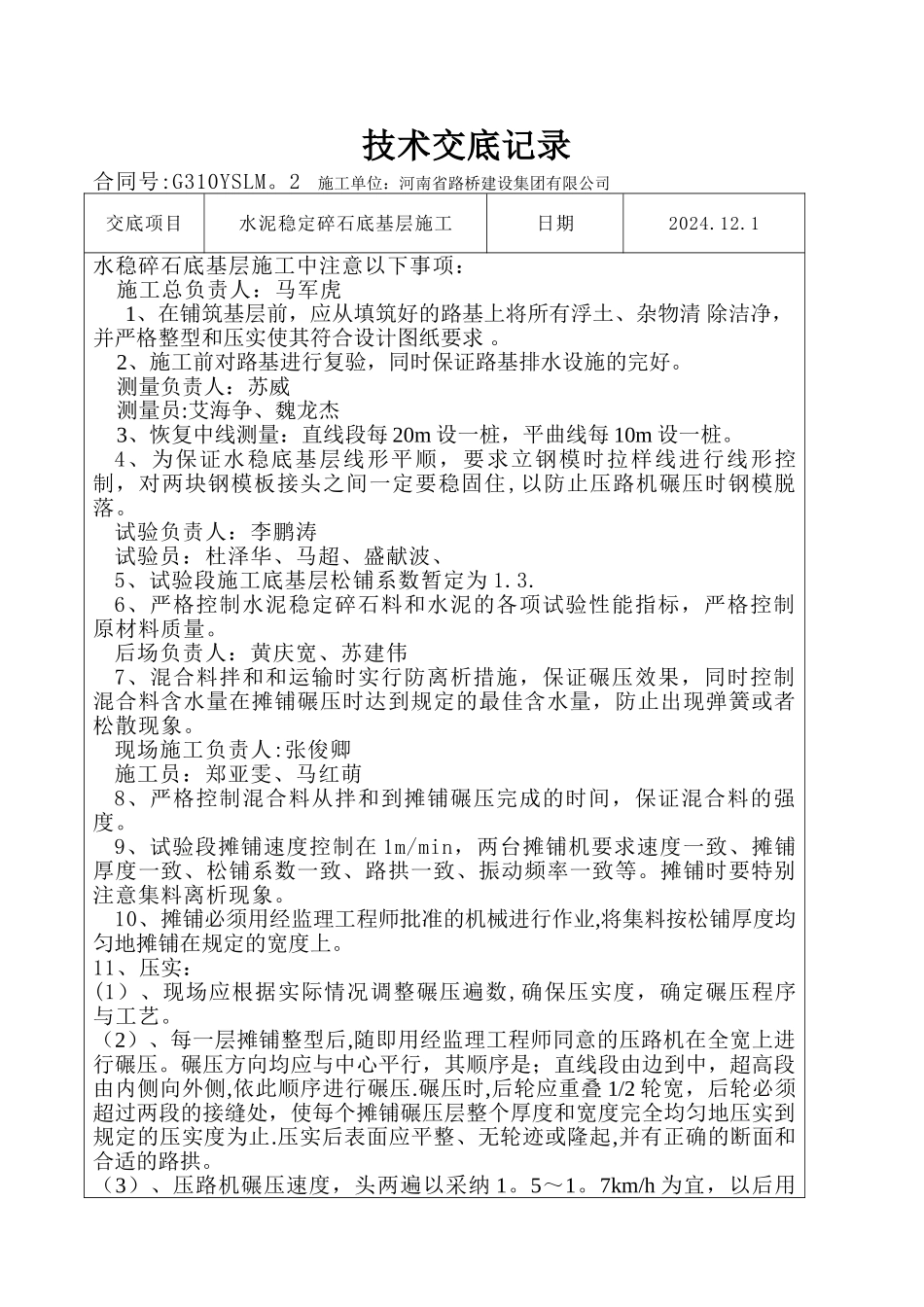

技术交底记录合同号:G310YSLM
2 施工单位:河南省路桥建设集团有限公司交底项目水泥稳定碎石底基层施工日期2024
1水稳碎石底基层施工中注意以下事项: 施工总负责人:马军虎1、在铺筑基层前,应从填筑好的路基上将所有浮土、杂物清 除洁净,并严格整型和压实使其符合设计图纸要求
2、施工前对路基进行复验,同时保证路基排水设施的完好
测量负责人:苏威测量员:艾海争、魏龙杰3、恢复中线测量:直线段每 20m 设一桩,平曲线每 10m 设一桩
4、为保证水稳底基层线形平顺,要求立钢模时拉样线进行线形控制,对两块钢模板接头之间一定要稳固住,以防止压路机碾压时钢模脱落
试验负责人:李鹏涛试验员:杜泽华、马超、盛献波、5、试验段施工底基层松铺系数暂定为 1
6、严格控制水泥稳定碎石料和水泥的各项试验性能指标,严格控制原材料质量
后场负责人:黄庆宽、苏建伟7、混合料拌和和运输时实行防离析措施,保证碾压效果,同时控制混合料含水量在摊铺碾压时达到规定的最佳含水量,防止出现弹簧或者松散现象
现场施工负责人:张俊卿施工员:郑亚雯、马红萌8、严格控制混合料从拌和到摊铺碾压完成的时间,保证混合料的强度
9、试验段摊铺速度控制在 1m/min,两台摊铺机要求速度一致、摊铺厚度一致、松铺系数一致、路拱一致、振动频率一致等
摊铺时要特别注意集料离析现象
10、摊铺必须用经监理工程师批准的机械进行作业,将集料按松铺厚度均匀地摊铺在规定的宽度上
11、压实:(1)、现场应根据实际情况调整碾压遍数,确保压实度,确定碾压程序与工艺
(2)、每一层摊铺整型后,随即用经监理工程师同意的压路机在全宽上进行碾压
碾压方向均应与中心平行,其顺序是;直线段由边到中,超高段由内侧向外侧,依此顺序进行碾压
碾压时,后轮应重叠 1/2 轮宽,后轮必须超过两段的接缝处,使每个摊铺碾压层整个厚度和宽度完全均匀地压实到规
