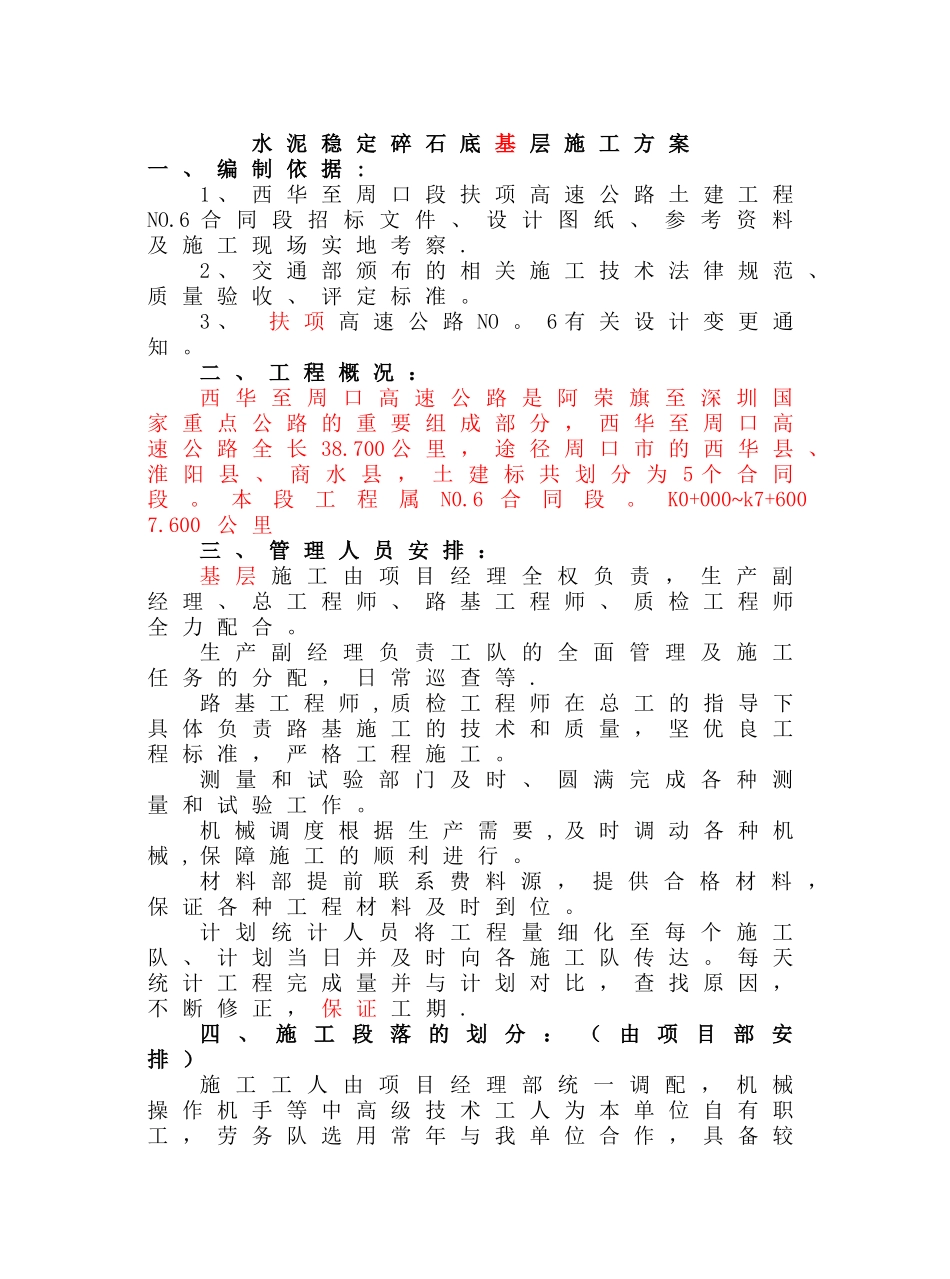

水 泥 稳 定 碎 石 底 基 层 施 工 方 案一 、 编 制 依 据 :1 、 西 华 至 周 口 段 扶 项 高 速 公 路 土 建 工 程NO
6 合 同 段 招 标 文 件 、 设 计 图 纸 、 参 考 资 料及 施 工 现 场 实 地 考 察
2 、 交 通 部 颁 布 的 相 关 施 工 技 术 法 律 规 范 、质 量 验 收 、 评 定 标 准
3 、 扶 项 高 速 公 路 NO
6 有 关 设 计 变 更 通知
二 、 工 程 概 况 :西 华 至 周 口 高 速 公 路 是 阿 荣 旗 至 深 圳 国家 重 点 公 路 的 重 要 组 成 部 分 , 西 华 至 周 口 高速 公 路 全 长 38
700 公 里 , 途 径 周 口 市 的 西 华 县 、淮 阳 县 、 商 水 县 , 土 建 标 共 划 分 为 5 个 合 同段
本段工程属N0
K0+000~k7+600 7
600 公 里三 、 管 理 人 员 安 排 :基 层 施 工 由 项 目 经 理 全 权 负 责 , 生 产 副经 理 、 总 工 程 师 、 路 基 工 程 师 、 质 检 工 程 师全 力 配 合
生 产 副 经 理 负 责 工 队 的 全 面 管 理 及 施 工任 务 的 分 配 , 日 常 巡 查 等
路 基 工 程 师 , 质 检 工 程 师 在 总 工 的 指 导 下具 体 负 责 路 基 施 工 的 技 术 和 质 量 , 坚 优 良 工程 标 准 , 严 格 工 程 施 工
测 量 和 试 验 部 门 及 时 、 圆 满 完 成 各 种 测量 和 试 验 工 作
机 械 调 度 根 据 生 产 需 要 , 及 时 调 动 各 种 机械 , 保 障 施 工 的 顺 利 进 行
材 料 部 提 前 联 系 费 料 源 , 提 供
